「アプリ開発はやめたほうがいい」は本当か?開発すべきかの判断基準

アプリ開発はやめたほうがいいのかを、課題、代替不可の要件、既存SaaS、MVP、費用・運用体制から判断します。見送り・検証・本開発の次の行動を整理します。

執筆 PartnerBase Mag 編集部約9分

独自のスマホアプリやWebサービスを検討するときは、「作れるか」よりも「独自開発でなければ解決できない課題か」を先に確かめる必要があります。既存のSaaS、業務の見直し、ノーコード/ローコードで目的を達成できるなら、開発しないことも合理的な選択です。

この記事では、課題・利用場面・代替不可の必須要件・運用体制を順に整理し、見送り、既存手段での検証、MVP、本開発のどこへ進むべきかを判断する方法を解説します。読後には、次の社内会議や見積もり依頼で確認すべき事項を整理できます。

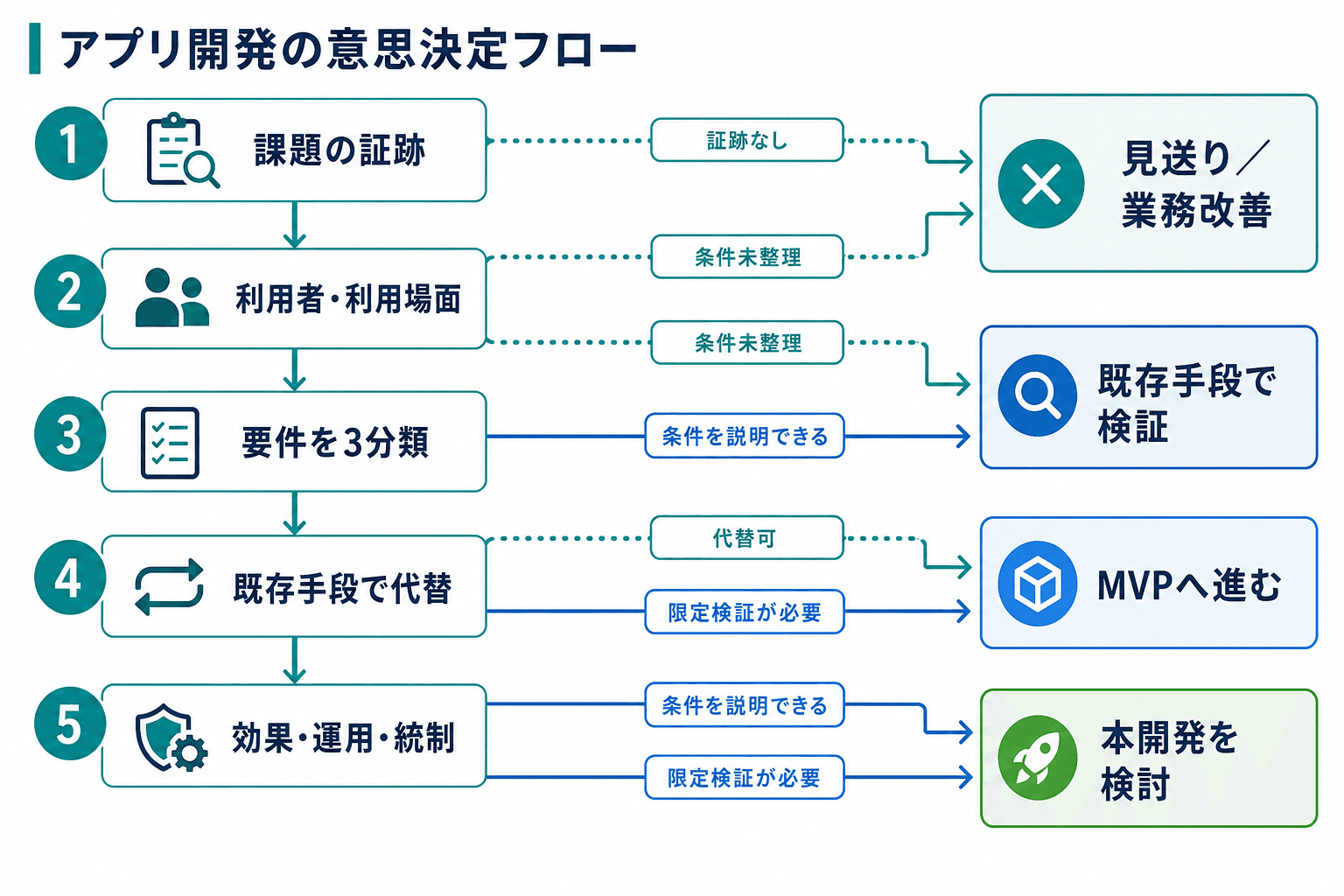

課題、利用条件、必須要件、代替可否、運用・統制を確認し、見送り・既存手段での検証・MVP・本開発に分岐する判断フロー。
課題、利用条件、必須要件、代替可否、運用・統制を確認し、見送り・既存手段での検証・MVP・本開発に分岐する判断フロー。

独自開発は、課題と代替不可の必須要件、効果確認、運用責任を説明できる場合に検討します。

01Section結論:問うべきは「アプリを作るか」ではなく「独自開発が必要か」

「アプリ開発はやめたほうがいい」と言われる背景には、開発そのものが目的になり、解決したい課題や公開後の運用が後回しになる問題があります。アプリやWebサービスは、公開すれば終わりではありません。利用者への周知、問い合わせ対応、権限管理、障害対応、改善判断などが継続します。

やめたほうがよいのは、開発が目的になっている場合

次のような状態では、すぐに独自開発へ進むより、見送りまたは課題整理を優先するほうが安全です。

  • 誰が、どの業務や顧客接点で困っているのか説明できない
  • 想定利用者、利用場面、利用端末が固まっていない
  • 既存のSaaSや業務変更で満たせるかを比較していない
  • 効果を何で確認するか、公開後に誰が運用するかが決まっていない

反対に、既存手段では満たせない必須要件があり、効果を確認する方法と運用責任を置けるなら、独自開発は検討対象になります。重要なのは「要望が多い」「競合もアプリを出している」といった理由だけで進めず、独自開発が課題解決に必要な根拠を残すことです。こうした準備不足の案件で起こりがちな失敗パターンは、システム開発でよくある失敗で整理しています。

見送りは失敗ではなく、投資を守る選択肢

見送りは、永久に開発しないと決めることではありません。既存手段で目的を満たせる、利用条件が未成熟である、運用体制を置けないといった時点では、投資を急がない判断です。

利用者の利用場面が明確になった、既存手段の制約で手作業が恒常化した、限定検証で効果が確認できた、運用責任者を置けるようになった、といった変化があれば再評価できます。

02Section見送り・検証・MVP・本開発を分ける判断フロー

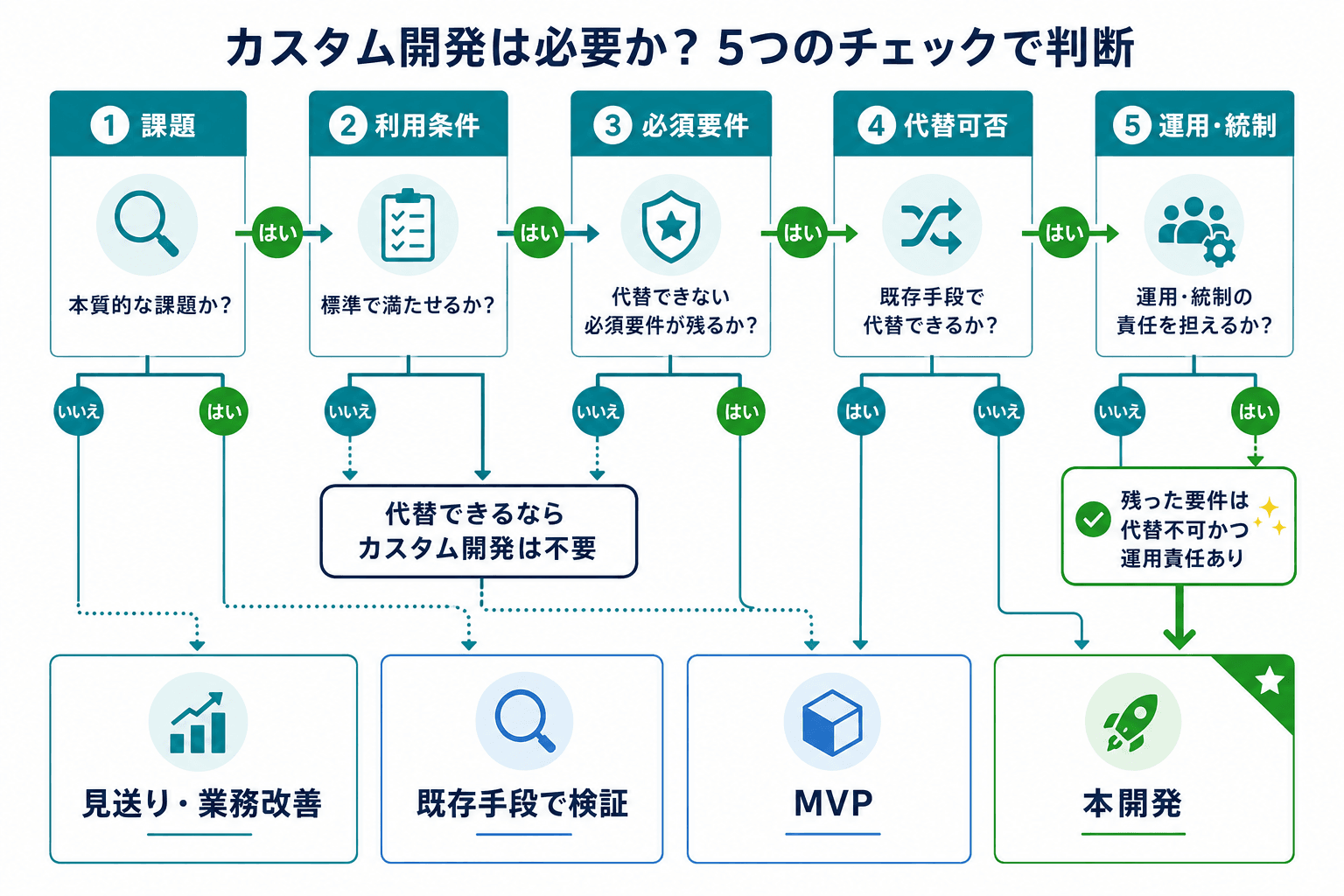

開発可否を5段階で確認し、状況に応じて見送り、既存手段での検証、MVP、本開発へ分岐する図。
開発可否を5段階で確認し、状況に応じて見送り、既存手段での検証、MVP、本開発へ分岐する図。

課題の証跡から代替可能性、運用・統制までを順に確認すると、次の行動を関係者間で共有しやすくなります。

開発可否は、機能の多さや予算感だけで決めるものではありません。課題の証跡から始め、利用条件、要件、代替可能性、効果・運用・統制の順に確認すると、関係者間で判断理由を共有しやすくなります。扱う情報の影響や利用目的を踏まえて要件と必要な水準を整理する考え方は、IPAの要求策定ガイドも参照できます。

開発可否を判断する5段階

  1. Step01

    1. 課題の証跡を確認する

    「誰が、どの場面で、何に困り、何を改善したいか」を一文にします。業務フロー、処理時間、差戻し、問い合わせ、現場ヒアリングなどで、課題の存在を確認します。証跡がなければ、見送りまたは業務改善の検討へ戻ります。

  2. Step02

    2. 利用者・利用場面を確認する

    対象者、利用端末、利用場所、利用頻度、例外業務を整理します。利用条件が不明な場合は、限定範囲での調査や既存手段での検証を優先します。

  3. Step03

    3. 要件を3分類する

    要件を「法令・規程・取引条件上必須」「業務成立に必須」「利便性向上の希望」に分けます。分類できていない段階では、開発範囲や見積もりを確定しません。

  4. Step04

    4. 既存手段で代替できるかを比べる

    既存SaaS、業務変更、ノーコード/ローコードで必須要件を満たせるかを確認します。満たせるなら、まず既存手段で開始・検証します。満たせない必須要件が残る場合だけ、独自開発の根拠になります。

  5. Step05

    5. 効果・運用・統制の条件を確認する

    現状値と改善仮説、判定者、公開後の運用責任者、データ・認証・連携・契約上の主要条件を確認します。未確認事項が限定範囲で検証可能ならMVPへ、検証済みで予算・受入条件まで説明できるなら本開発の検討へ進みます。

独自開発へ進む4つの最低条件

課題、代替不可の必須要件、効果確認の方法、公開後の運用責任者を説明できることが条件です。不明な点があれば、規模を広げる前に検証します。

4つの結論別に取る次の行動

見送り/業務改善は、課題や利用条件が確認できない、または既存手段で必須要件を満たせる場合です。業務フローや役割分担を見直し、再評価条件を記録します。

既存手段で検証は、課題はあるものの、利用定着や効果、代替不可の要件がまだ確認できない場合です。設定変更、限定的な運用変更、ノーコード/ローコードなどで仮説を試します。

MVPへ進むのは、課題と代替不可の必須要件は確認できた一方、効果仮説、利用定着、運用負荷、主要な統制条件の一部を限定範囲で確かめる必要がある場合です。

本開発を検討するのは、効果仮説と利用条件が検証され、必須要件、運用体制、主要な統制条件、予算と受入条件の合意を説明できる場合です。ここで初めて、開発体制や見積もり比較を具体化します。

03Section独自開発の理由は「代替不可の必須要件」に絞る

業務が複雑であることや、関係者から要望が多く出ることだけでは、独自開発の根拠になりません。まず、要件を重要度ではなく「満たせないと何が成立しないか」で分類します。

要件を3分類する基準

法令・規程・取引条件上必須

守らなければ利用、契約、監査などが成立しない条件です。保存先、アクセス権、ログ、アクセシビリティ、取引先との条件などを確認します。既存手段でも代替運用でも満たせない場合に限り、独自開発の根拠として残します。

業務成立に必須

欠けると対象業務や顧客対応が回らない条件です。誰がどの場面で使うか、手作業で補う場合にどのような影響が出るかを確認します。既存手段や業務変更で許容範囲に収まらない場合に検討対象です。

利便性向上の希望

あれば便利でも、初期の検証や運用にはなくても成立する条件です。原則としてMVPの対象から外し、利用実績と効果を確認してから追加を判断します。

独自開発に残る4つの確認領域

独自開発が必要かを確認するときは、次の4領域で既存手段との違いを整理します。

  • 業務ルール:固有の承認、権限、監査、例外処理があり、標準的な設定や運用では対応できないか
  • データ・連携:固有データの更新責任、既存システムとの連携、データの出力・返却条件が重要か
  • 利用場面・端末機能:現場での反復利用、カメラや位置情報などの端末機能、通知、通信が不安定な環境への対応が成果に直結するか
  • 継続運用:問い合わせ、障害時の判断、権限管理、改善優先順位、環境変化への対応を担えるか

いずれも「必要そう」ではなく、満たせなければ業務・契約・利用価値が成立しないかで判断します。

Webかスマホアプリかを決める確認質問

複数端末で使う、URL経由で利用を始めたい、更新を即時に反映したい場合は、独自Webサービスが候補になります。一方で、端末機能、プッシュ通知、通信が不安定な場所での利用、組織内配布や端末管理が代替不可の要件なら、スマホアプリを具体的に検討します。

ただし、単一の条件だけで選ぶべきではありません。通知はメールなどで代替できるか、オフライン利用は業務上本当に必要か、配布・端末管理を継続できるかを確認してください。アクセシビリティは利用者の条件や契約上の要請に応じて確認し、成功基準の参照先としてWCAG 2.2を利用できます。適合義務や対象範囲は、法令、契約、社内方針に応じて担当者が判断する必要があります。

04Section4つの手段を同じ条件で比較する

既存SaaS、ノーコード/ローコード、独自Webサービス、スマホアプリを、利用状況、運用、連携・統制、切替の兆候で比較するマトリクス。
既存SaaS、ノーコード/ローコード、独自Webサービス、スマホアプリを、利用状況、運用、連携・統制、切替の兆候で比較するマトリクス。

希望機能ではなく、満たせないと業務や契約が成立しない必須要件を基準に4つの手段を比較します。

手段の比較は、要件を3分類してから行います。希望機能まで含めて比較すると、必要以上に独自開発が有利に見えたり、反対に既存手段の制約を見落としたりします。各手段のメリット・デメリットは印象で語らず、必須要件ごとの充足可否を記録し、同じ比較軸で確認してください。

手段向く状況導入速度主な費用発生要素発注側の運用・改修負担連携・統制の確認切替を検討する兆候
既存SaaS標準化された業務を早く始めたい設定・契約条件が合えば比較的速い初期設定、利用料、連携、移行、教育設定、権限、データ管理、提供元との調整権限、監査ログ、データ出力、契約終了時の取扱い必須の権限・連携・監査要件を満たせず、手作業補完が恒常化する
ノーコード/ローコード限定部門・限定業務で仮説を早く確かめたい限定用途なら比較的速いライセンス、構築、連携、教育、運用統制作成者管理、変更承認、権限、保守担当の確保保存先、権限、監査、性能、外部接続利用者・データ・処理の拡大で統制や性能に対応しにくくなる
独自WebサービスPC・スマホに横断提供し、URL利用や更新性を重視する要件定義・開発が必要企画、設計、実装、テスト、インフラ、保守要件判断、受入、監視、改善優先順位認証、連携、ログ、アクセシビリティ、脆弱性対応端末機能、通知、オフライン、配布管理が中核要件になる
スマホアプリ現場での反復利用や端末機能が成果に直結する開発・配布準備が必要OS対応、テスト、配布、バックエンド、保守OS更新対応、端末管理、問い合わせ、改善配布方式、端末紛失対策、認証、通知、端末管理Webでは利用場面や端末機能、継続利用の要件を満たしにくい

表は初期選択の目安です。各手段の上限は、製品や契約、運用設計、扱うデータ、連携条件によって変わります。Webサービスを選ぶ場合の技術的なセキュリティ確認では、OWASP Application Security Verification Standardを確認観点の参考にできます。どの確認項目をどこまで適用するかは、扱う情報やサービスの影響に応じて決めます。

まず既存手段から始めるべき場合

既存SaaSやノーコード/ローコードで必須要件を満たせるなら、まずはその手段で開始または検証する選択があります。このとき、後から比較できるように、手作業で補っている業務、未充足の要件、利用者からの問い合わせ、運用上の制約を記録しておくことが重要です。

独自開発への切替は、必須要件を満たせない、または代替運用が恒常化している場合に検討します。 検証で効果と拡大要件が確認でき、設定範囲で統制を維持できないことも判断材料です。

05Section費用・期間・社内負担は構造と前提で比較する

開発費や期間を単一の相場で判断することは難しいものです。対象業務、利用者、端末・OS、認証・権限、外部連携、データ移行、品質確認、公開後の支援範囲が異なれば、同じ「アプリ開発」でも比較条件が変わります。

相場だけで予算判断しない

公開情報だけでは、対象範囲、契約条件、利用規模、連携要件、保守や運用支援の範囲を同じ条件で比較しにくいケースがあります。一般的な金額だけで稟議や委託先選定を進めず、対象範囲と除外範囲をそろえた個別見積もりで確認してください。

初期費用には、企画、要件定義、設計、実装、テスト、公開準備など、今回の開発対象に含める範囲が入ります。継続費用は、保守、監視、インフラ基本料、外部サービス基本料金、問い合わせ窓口、OS・ブラウザへの追随などです。さらに、利用量・保存量、APIや通知、追加改修、連携先仕様変更、時間外対応は変動費として扱われることがあります。

開発会社への支払いだけでなく、発注側の業務確認、要件判断、レビュー、受入テスト、利用者への周知、問い合わせ・改善判断の工数も別枠で確保します。

費用・期間を変動させる主な条件

対象業務・利用者・端末

対象部署や顧客群、利用端末、対応するOS・ブラウザ、例外業務の範囲で確認事項が変わります。

認証・権限・データ

認証方式、権限設計、ログ、保存先、データ移行の有無は、設計・テスト・運用の負担に影響します。

外部連携・データ移行

API仕様の確認、接続試験、エラー時の対応、連携先との調整、移行対象データの品質確認が必要になる場合があります。

テスト・公開・保守範囲

テスト対象、脆弱性確認、受入支援、公開方式、監視、障害対応、保守時間の範囲を確認します。

発注側の確認・受入工数

意思決定者、レビュー期限、利用部門の参加、受入基準、教育・周知の担当を明確にします。

見積もり比較でそろえる前提

見積もりを比較する際は、同じ要件一覧と前提条件を複数の候補へ渡します。金額が低く見えても、データ移行、外部連携調査、テスト、公開後の保守、仕様変更への対応が対象外なら、そのまま比較はできません。

見積もり依頼前にそろえる確認項目

  • ✓

    対象範囲

    対象業務、利用者、端末、OS・ブラウザと、対象外の業務・画面・端末を明記する。

  • ✓

    機能と成果物

    MVPで必要な機能、後続候補、管理機能、設計書やテスト結果などの成果物をそろえる。

  • ✓

    データ・連携・認証

    データ種別、保存先、連携先、移行、認証、権限、ログについて、未確定事項も含めて記載する。

  • ✓

    品質・公開・保守

    テスト方法、受入基準、公開支援、監視、障害対応、保守範囲、変更時の扱いを確認する。

  • ✓

    発注側の工数と除外範囲

    レビュー、受入、教育、運用判断の担当者と期限を置き、見積もり対象外・追加費用の条件を確認する。

目的、期待効果、作業内容、成果物、体制、発注者の役割を整理する観点は、デジタル庁の標準ガイドライン実践ガイドブックも参考になります。自社の調達規程や契約書式に合わせて読み替えてください。

期間は開発工程以外の依存関係も確認する

期間を考える際は、実装だけでなく、社内承認、利用部門との調整、外部連携先の確認、データ準備、受入テスト、公開準備を別の依存関係として管理します。開発途中に未確定の連携仕様や受入条件が判明すると、開発工程が完了していても公開できない場合があります。

IPAのソフトウェア開発分析データ集2020は、工程実績を確認する資料ですが、個別のアプリ開発費や総工期を直接示すものではありません。工程内の配分を点検する補足として扱い、案件全体の日程は開始条件・外部依存・受入条件を含めて計画します。工程や社内計画を整理する際は、開発スケジュールの立て方もあわせて確認してください。

06SectionMVPで効果を検証し、統制条件を発注前に反映する

MVPは、単に安価な簡易版を作ることではありません。課題が解決するかを確かめるために必要最小限の機能・運用範囲です。対象機能だけでなく、対象業務、対象者、利用端末、運用範囲を絞り、検証後に本開発・追加検証・中止を判断できるようにします。

MVPを始める前に、解決したい課題、対象範囲、現状値、改善仮説、測定期間、判定者、そして本開発・追加検証・中止それぞれへ進む条件を、検証計画として決めておきます。検証計画の項目立てや進め方の詳細は、MVP開発の進め方を参照してください。

一方、検証対象を絞っても、認証、データ保護、必要な権限、外部連携の安全性など必須の統制は省略できません。個人データを委託する場合は、委託先の安全管理措置、契約上の取扱い、再委託などを個人情報保護委員会のガイドラインで確認し、確認結果を要件一覧、見積もり前提、契約上の役割分担、受入テストに反映してください。

07Section判断後に進める発注前の準備

MVPまたは本開発を検討すると決めても、すぐに発注へ進む必要はありません。課題、要件、検証計画、体制、見積もり条件を順番にそろえることで、発注後の認識違いや追加要望による手戻りを減らしやすくなります。

発注・稟議の前に進める順序

  1. Step01

    1. 課題と利用条件を文書化する

    解決したい課題、対象者、利用場面、現行業務、例外処理、現状値を整理します。関係者が同じ課題を見ているかを確認します。

  2. Step02

    2. 必須要件と代替策を整理する

    要件を3分類し、既存SaaS、業務変更、ノーコード/ローコードで満たせるかを比較します。代替不可の必須要件だけを残します。

  3. Step03

    3. MVPまたは本開発の判定条件を定める

    対象範囲、現状値、改善仮説、測定期間、判定者、本開発・追加検証・中止の条件を記録します。

  4. Step04

    4. 統制確認を要件と見積もりへ反映する

    データ、セキュリティ、外部連携、契約の確認結果を、要件一覧、見積もり前提、契約、受入テストに反映します。

  5. Step05

    5. 同一前提で体制と見積もりを比較する

    対象範囲、成果物、保守、変更対応、発注側工数をそろえ、内製・外注・併用を比較します。

発注前にそろえる5つの確認事項

発注前確認チェックリスト

  • ✓

    業務・利用

    業務責任者と利用部門が、対象業務、利用者、例外、受入条件を確認し、要件一覧・MVP範囲・受入テストへ反映する。

  • ✓

    データ・個人情報

    個人情報保護担当と業務責任者が、データ種別、利用目的、保存先、委託・再委託、返却・削除を確認し、要件・見積もり前提・契約・受入テストへ反映する。

  • ✓

    セキュリティ・外部連携

    情報システム・セキュリティ責任者とシステム所有者が、認証、権限、ログ、連携仕様、障害時対応を確認し、非機能要件・見積もり・契約・テストへ反映する。

  • ✓

    契約・データ返却

    法務・契約責任者が、成果物、再委託、秘密保持、責任分担、契約終了時のデータ返却・削除を確認し、契約上の役割分担と運用手順へ反映する。

  • ✓

    受入・運用

    業務責任者と情報システム担当が、受入基準、問い合わせ窓口、障害時の連絡、権限付与、改善判断を確認し、受入テスト・運用手順・保守条件へ反映する。

個人情報、業界規制、社内規程、取引先契約は、事業内容や扱う情報によって確認内容が変わります。確認を依頼するだけではなく、回答内容が要件・見積もり・契約・受入条件に記録されているかを確認してください。未確定事項が主要業務、個人データ、契約上の義務、公開可否に影響する場合は、範囲縮小、追加調査、再見積もり、計画保留を優先します。

内製・外注・併用を比較する

体制を決めるときは、初期構築だけでなく、公開後の改善、保守、障害対応、責任分界まで含めます。内製なら、継続的に要件判断や技術的な対応を担えるか、外注なら、成果物、保守範囲、変更対応、知識移管をどう契約・運用へ組み込むかが論点になります。両者を組み合わせる場合も、最終的な意思決定者と責任分界を曖昧にしないことが必要です。

比較観点の詳細は、内製・外注・併用の選び方を参考にしてください。自社の要件一覧と運用体制案を用意したうえで比較すると、開発方式の違いを判断しやすくなります。

見送り後に再評価する条件

見送りとした場合も、再評価の条件を残しておくと、後から感覚的に議論をやり直さずに済みます。たとえば、利用者や利用場面が明確になった、既存手段で満たせない必須要件が確認できた、限定検証で効果が確認できた、運用責任者と予算を置けるようになった、といった条件です。

見送り、既存手段での検証、MVP、本開発のどれを選ぶ場合でも、判断理由と次に確認する条件を記録することが、投資判断の質を高めます。

よくある質問

既存SaaSで対応できるかは、どのように確認すればよいですか?+

要件を3分類し、法令・規程・取引条件上必須と業務成立に必須の項目だけを対象に確認します。設定、権限、連携、データ出力、監査、契約終了時のデータ取扱いまで含め、満たせない項目と代替運用の影響を記録してください。

MVPでは、どこまで機能を削ってよいですか?+

効果仮説を判定するために不要な希望機能は後回しにできます。一方、認証、データ保護、業務成立に必要な権限、扱う情報に応じた統制条件まで外すことは、MVPの範囲縮小とは別の問題です。

MVPから本開発へ進む判断は、何を基準にしますか?+

利用結果だけでなく、必須要件を満たせること、効果仮説を確認できたこと、運用責任者と体制があること、主要な統制上の未解決事項がないこと、予算と受入条件に合意できることを合わせて確認します。

見積もり額が大きく異なる場合、何を比較すべきですか?+

金額だけでなく、対象業務、端末・OS、機能、データ移行、外部連携、認証・権限、テスト、公開支援、保守、変更対応、発注側工数、対象外範囲が同じかを確認します。前提が異なる場合は、比較前に条件をそろえます。

セキュリティや個人情報の確認は、誰に相談すべきですか?+

情報システム・セキュリティ責任者、個人情報保護担当、法務・契約責任者、外部連携先のシステム所有者など、論点に応じた責任者へ確認します。確認結果は要件一覧、見積もり前提、契約上の役割分担、受入テストに反映します。

Webアプリ・SaaS開発の相談先を比較する

独自開発を検討する段階になったら、要件、運用体制、連携・統制条件、見積もり前提を整理したうえで、対応できるパートナーを比較できます。

Partner HiveWebアプリ・SaaS開発4593社掲載
対応できるパートナーを探す

web-mobile-app-development-solution-types

この記事カードはサンプル表示です。CMS連携後は記事タイトル、概要、サムネイルなどを記事データから取得します。

関連記事

関連記事

web-mobile-app-development-success-process

この記事カードはサンプル表示です。CMS連携後は記事タイトル、概要、サムネイルなどを記事データから取得します。

関連記事

関連記事

PartnerBase Mag 編集部

PartnerBase Mag 編集部

デジタル発注の比較・発注準備を専門に扱う編集チーム。

執筆

デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。

支援会社を比較する

得意領域、対応サービス、地域、実績を見ながら候補会社を絞り込めます。

会社を探す

ほかのトピック
