MVP開発とは?進め方とPoC・プロトタイプの違い、費用・期間の考え方

MVP開発の進め方を、PoC・プロトタイプとの違いから解説。最小スコープ、検証計画、費用・期間、外部委託の見積比較とリスク確認を整理し、次の投資判断に役立てます。

執筆 PartnerBase Mag 編集部約10分

新規事業で「まず小さく作る」と決めても、何を削り、何を残し、どの結果をもって次の投資判断をするかが曖昧では、開発費だけが先行しかねません。BtoBでは利用者の反応だけでなく、導入する管理者、決裁・購買関係者、情報システム部門の条件も検証対象になります。

この記事では、MVP・PoC・プロトタイプの使い分け、初期スコープ、検証計画、費用・期間の予算化、外部委託時の確認点を整理します。最優先の不確実性から開始手法と次の投資判断を選べる状態を目指し、自社の検証計画と見積依頼に転記できる形で解説します。

ポイント

MVPで最初に決めるのは機能数ではありません。誰にどの価値を届け、どの行動・導入条件を確かめるかを定め、そのための最小フローと判定基準を設計します。

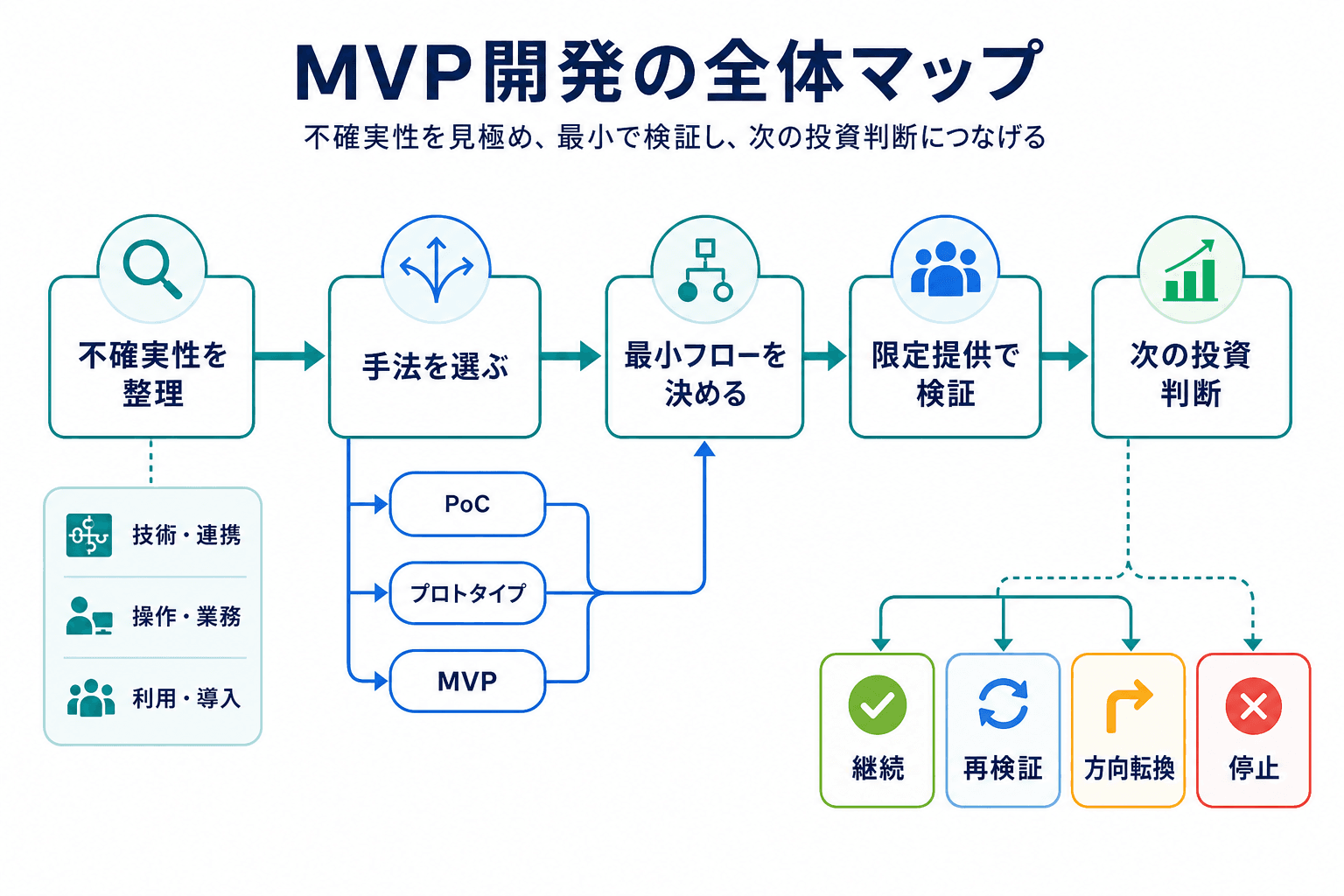

MVP開発で、不確実性の整理からPoC・プロトタイプ・MVPの選択、最小フローの検証、次の投資判断までを示す全体図。
MVP開発で、不確実性の整理からPoC・プロトタイプ・MVPの選択、最小フローの検証、次の投資判断までを示す全体図。

MVP開発では、最初に機能数を決めるのではなく、優先して下げる不確実性を整理し、検証手法・最小フロー・判定基準をつなげて設計します。

01SectionMVP開発とは:小さく作るのではなく仮説を検証する

MVP開発は、完成版を急いで作る進め方ではなく、重要な事業仮説を限定的な提供で確かめる取り組みです。機能を少なくしても、顧客が価値を感じる中核フローや導入に必要な条件が欠けていれば、有効な検証にはなりません。

MVP

顧客についての検証済み学習を得るために、限定的に価値を提供する製品・サービス。機能を単に減らした未完成品ではなく、次の投資判断に必要な証拠を得るための形態を指す。

Lean Startup Co.によるMVPの解説でも、MVPは顧客に関する検証済み学習を得るための手段として説明されています。BtoBで確かめたいのは、たとえば「課題が強いか」だけではありません。利用開始できるか、業務の中で繰り返し使われるか、導入条件を満たせるか、対価を払う理由があるかまでを、段階的に確かめます。

MVPで確かめる仮説

検証対象は、対象顧客、課題、提供価値、利用行動、対価の仮説に分けると整理しやすくなります。たとえば「複数拠点を持つ企業の現場担当者が、依頼状況を一元的に把握できれば、確認連絡を減らし、次の業務サイクルでも自力で利用し、管理者が導入を検討する」という形です。

この一文が定まると、初期版に必要な機能、観察すべき行動、参加させる関係者、停止すべき条件がつながります。逆に、検証したい仮説がないまま機能一覧から着手すると、利用されなかった理由を解釈できません。

BtoBでは利用者以外の条件も検証する

BtoBの価値は、画面を操作する人だけで決まりません。利用者に好評でも、管理負荷、セキュリティ審査、既存業務との役割分担、予算化の時期が障壁となれば導入には進まないためです。

BtoBのMVPで確認する関係者

利用者

課題の強さ、中核フローを自力で完了できるか、再利用する理由を確認する。

管理者

設定、権限、進捗把握、例外対応などの運用負荷を確認する。

決裁・購買関係者

導入意義、費用対効果、予算・契約上の条件、導入時期を確認する。

情報システム・セキュリティ担当

データ、アクセス、連携、利用環境、監査に関する制約を確認する。

導入支援・顧客窓口

初期設定、問い合わせ、例外対応、顧客ごとの支援負荷を確認する。

02SectionPoC・プロトタイプ・MVPの違いと選び方

PoC、プロトタイプ、MVPを、確かめる対象、参加者、次の選択で比較した図。
PoC、プロトタイプ、MVPを、確かめる対象、参加者、次の選択で比較した図。

PoC・プロトタイプ・MVPは実施順ではなく、技術・操作・実利用や導入条件のうち、どの不確実性を優先して確かめるかで選びます。

PoC、プロトタイプ、MVPは、名称の厳密な線引きよりも、何の不確実性を先に下げるかで選びます。すべてを順番に実施する必要はなく、単独で始める場合も、並行して進める場合もあります。

3手法の比較:目的と確認できないこと

手法主目的・主な検証対象確認できないこと・次の選択肢
PoC限定条件で技術、性能、データ処理、外部連携、運用上の障害の成立性を確かめる。主な参加者は技術担当、情報システム、限定的な業務担当。顧客の継続利用、導入、購入意向は確認しにくい。MVP、プロトタイプ、方式変更、追加検証、停止を検討する。
プロトタイプ画面理解、操作導線、業務フローへの適合性を確かめる。主な参加者は利用者、管理者、業務責任者。本番での継続利用、性能、導入可否は確認しにくい。MVP、画面改善、PoC、対象顧客の見直しを検討する。
MVP利用開始、中核フロー完了、再利用、導入・対価の意向を通じて顧客価値と事業仮説を確かめる。主な参加者は利用者、管理者、決裁者、導入支援担当。全市場への拡張性、長期収益性、全機能要件までは確認できない。改善・拡大、再検証、方向転換、停止を検討する。

プロトタイプは、操作やサービス設計を反復的に検討するための手段として、GOV.UKのプロトタイプ作成ガイドでも扱われています。一方、PoCは領域により対象範囲が異なります。本記事では、本格実装前に技術・データ・運用上の成立性やリスクを限定条件で確認する活動として扱います。AWS Prescriptive GuidanceのPoC解説は生成AIの文脈に基づく資料であり、PoCだけで継続利用や市場性まで確認できるわけではありません。

固定順序にしない手法選択フロー

最優先の不確実性から選ぶ

  1. Step01

    技術・データ・連携を確認する

    中核処理、性能、データ処理、必要な連携が顧客提供の前提として未確認なら、PoCまたは技術準備を先行する。操作理解も不明ならプロトタイプを並行する。

  2. Step02

    操作・業務フローを確認する

    利用者や管理者が操作を理解し、既存業務に組み込めるかが最大の不確実性なら、プロトタイプを優先する。

  3. Step03

    実利用・導入・対価を確認する

    顧客価値、再利用、導入意向、対価の条件が最大の不確実性なら、提供前の条件を満たしたうえで限定顧客向けMVPを実施する。

  4. Step04

    複数の不確実性が大きい場合

    PoC、プロトタイプ、MVPを段階的または並行して設計する。活動ごとに、何を判定し、どの状態で終えるかを分けて記録する。

顧客提供前に通すゲート

MVPは限定提供であっても、顧客へ提供する以上、解消していない条件を明確にする必要があります。未解決事項は、PoCや準備工程を先行する、提供範囲を限定する、関係部門へ確認する、のいずれかに振り分けます。

顧客提供前ゲート

  • ✓

    技術・利用環境・連携:中核処理、性能、必要な連携が限定条件で動き、端末・ネットワーク・ブラウザなどの制約を満たせるか

    未解決ならPoCまたは技術準備を先行し、接続検証や対象顧客・提供範囲の見直しを行う。

  • ✓

    データ・セキュリティ:扱うデータ、保管、アクセス権、ログ、委託範囲が定義済みか

    未解決なら情報セキュリティ・法務の確認を先行する。

  • ✓

    権限:利用者、管理者、支援担当の権限分離が足りているか

    最低限の権限設計を実装してから開始する。

  • ✓

    導入支援:初期設定、問い合わせ、障害連絡、利用説明の担当が決まっているか

    運用責任者と対応可能な時間を決める。

  • ✓

    契約上の制約:秘密保持、データ利用、再委託、顧客審査を整理したか

    未解決なら提供範囲を限定し、法務・調達へ確認する。

03SectionMVPの最小スコープは価値提供フローから決める

価値提供フローを起点に、機能候補を初期実装、手作業、既存サービス、後続化に分けるMVPスコープ設計図。
価値提供フローを起点に、機能候補を初期実装、手作業、既存サービス、後続化に分けるMVPスコープ設計図。

初期スコープは、顧客が価値を実感して再利用または導入判断に至る最小フローを先に置き、その検証に必要な手段を選別します。

初期スコープは、機能を並べて削るのではなく、顧客が価値を実感し、必要なら次の業務サイクルで再利用するまでの最小フローから決めます。対象顧客を広げすぎず、まず対象企業・部門・ロールを絞ることが出発点です。

仮説から最小フローへ落とす

最初に、対象顧客、課題、提供価値、利用行動、対価を一文にします。対象企業・部門・ロールを絞ってから書くと、初期版で誰に何を試してもらうのかが明確になります。

記入枠:「[対象顧客]が[状況・課題]を抱えるとき、[提供価値]によって[利用行動]を自力で行え、[対価条件]を満たせるなら導入する。」

たとえば、「複数拠点で依頼状況の確認連絡が発生している現場担当者が、依頼・割当・進捗を一画面で把握することで確認作業を減らし、次の業務サイクルでも自力で利用でき、管理者が運用負荷と導入条件に納得できるなら導入する」と置けます。対価条件は価格だけではありません。予算化の時期、導入支援の負荷、セキュリティ審査、既存業務との役割分担も、導入判断を左右する条件として確認します。

次に、開始条件から価値実感、再利用または導入判断までを時系列で書き出します。最後に、各工程が欠けると仮説の検証結果が歪むかを確認します。初期版は、顧客が価値を実感し、必要なら次の業務サイクルで自力で再利用するまでの最小フローで考えます。業務支援サービスなら、「依頼を登録する」「担当を割り当てる」「状況を確認する」「次の業務機会で自力で使う」が最小フローです。見栄えの調整、高度な分析、細かな表示設定は、価値仮説の確認後に判断できる場合があります。

実装・手作業・既存サービス・後続化を分ける

機能候補は、仮説検証への寄与、中核価値への直結、導入必須・リスク要件、代替可能性、実装・運用負荷の5つで分類します。同じ機能でも、対象顧客や検証したい仮説が変われば初期段階での扱いは変わります。

初期スコープの4分類

初期版に実装

判断軸:仮説への寄与が高い/中核価値に直結/導入・リスク要件として必須

中核価値または導入必須条件であり、代替すると検証結果が歪むもの。中核処理、必要な認証・権限、顧客が使う主要画面を対象にし、受入条件、テスト範囲、障害時の対応を定める。

手作業で補う

判断軸:代替可能だが、支援が検証結果を歪めないことが条件

手作業の有無が顧客価値の評価を大きく変えないもの。初期設定、限定件数の登録、個別フォローなどに限定し、対応時間、件数、例外、追加説明、代行・支援依存度、実装移行条件を記録する。

既存サービスで代替

判断軸:独自実装の優先度が低く、既存手段で最小フローを維持できる

独自開発しても仮説検証への寄与が小さいもの。日程調整、問い合わせ受付、限定的な通知などが候補になり、データ連携、アカウント管理、利用条件を確認する。

後続化

判断軸:検証への寄与が低い、または実装・運用負荷が先行する

価値仮説の確認後でも判断できるもの。高度な分析、拡張的な管理機能、細かな設定は後回しにし、後続化した理由と再評価する時点を残す。

分類の目的は、機能を一律に削ることではなく、最小フローを損なわずに検証可能な範囲を合意することです。各候補について、初期版に含めない場合でも、どの代替手段で何を観察するかを決めておきます。

手作業に置き換えない条件

中核価値、顧客の導入・調達で必須となる条件、件数・即時性・正確性・再現性が価値の前提となる処理は、原則として手作業で代替しません。支援担当者が代行しなければ主要フローを完了できない場合、検証しているのはプロダクト単体の価値ではなく、人による支援を含む価値である可能性があります。

手作業を採用する場合は、対応時間、処理件数、例外、顧客への追加説明、代行・支援依存度を記録します。あわせて「どの条件で実装へ移行するか」も決めておくと、検証の延長で恒常的な手作業運用に陥りにくくなります。

MVPでも後回しにしにくい提供条件

個人データ、機密情報、権限、外部連携、利用環境、顧客の導入条件は、機能削減の対象とは限りません。対象利用者、契約・調達条件、サービス特性に応じて、アクセシビリティも初期スコープの確認対象になります。デジタル庁のウェブアクセシビリティ導入ガイドブックを参考に、案件条件に応じた確認範囲を定めてください。

04SectionMVP検証の進め方:リリース後の投資判断まで設計する

MVPの仮説設計、提供前確認、開発、導入、観察、判定会議と、継続・再検証・方向転換・停止の判断を示す工程図。
MVPの仮説設計、提供前確認、開発、導入、観察、判定会議と、継続・再検証・方向転換・停止の判断を示す工程図。

MVPはリリース後の観察と判定までを含む検証活動です。着手前に判定基準、役割、成果物、完了条件を設計します。

MVPのリリースは終点ではありません。開発前に、何を仮説とし、誰に、どの最小フローを試してもらい、どの証拠がそろえば継続・再検証・方向転換・停止と判断するかを決めます。要件、役割、作業、成果物を明確にする考え方は、デジタル庁のデジタル社会推進標準ガイドラインも参考になります。

工程と役割を先に決める

開発だけを外部へ任せても、参加企業の募集、導入、問い合わせ、観察、判定会議の担当が不明確なら検証は止まります。工程ごとに、主担当、社内レビュー、外部へ依頼しやすい役割、成果物、完了条件を決めます。

検証工程で決める役割と成果物

仮説設計

主担当は事業責任者。営業・業務責任者がレビューし、調査設計は外部支援も検討する。成果物は仮説と判定基準で、継続・停止条件の合意を完了条件とする。

最小フロー・提供前確認

主担当は事業責任者またはPO。利用者代表、情報システム部門がレビューし、UX設計や技術調査を依頼できる。フロー図とゲート確認票を残す。

設計・開発・テスト

主担当は開発責任者。POと品質責任者がレビューし、設計・実装・テスト・PMを外部へ依頼できる。最小フローを安全に検証できることが完了条件となる。

導入・観察

主担当は顧客窓口・導入支援担当。事業責任者がレビューし、オンボーディング資料や一次問い合わせを外部支援できる。対象ロールが利用開始できる状態を確認する。

判定・次の投資判断

主担当は事業責任者。開発、営業、導入支援、必要に応じて情報セキュリティ担当がレビューする。検証結果、判断理由、責任者、次の期限を成果物として残す。

検証計画テンプレートと架空の記入例

以下は、複数拠点の依頼状況を可視化する業務支援サービスの架空例です。対象社数、期間、数値条件は一般的な成功基準ではありません。業務頻度、商談・稟議期間、募集可能数、導入支援体制に合わせて設定してください。

検証項目架空の記入例
事業仮説依頼の登録・割当・進捗確認を一元化すれば、複数拠点間の確認連絡と対応漏れを減らせる。
対象企業・ロール同種の依頼業務がある候補企業を対象に、利用者、割当・確認を担う管理者、導入可否に関与する部門責任者または導入判断者を分けて確認する。
最小フロー依頼登録 → 担当割当 → 状態更新 → 状態確認 → 次の業務サイクルで支援担当の代行なしに再利用する。
主要イベント初期設定完了、依頼登録、割当完了、状態確認、自力での再利用、顧客内の導入条件確認会議を定義し、企業・ロール・時刻を記録する。
定量・定性データ中核フロー完了、再利用、問い合わせ、支援・代行時間を記録する。利用者には負担軽減、管理者には状況把握、導入判断者には導入条件と懸念を確認する。
期間導入準備、利用観察、判定準備を、対象業務のサイクルに合わせて設定する。商談・稟議が長い場合は、利用結果と導入意向の確認時期を分ける。
判定会議事業責任者、開発責任者、顧客窓口、導入支援担当が参加し、未確定の導入意向には次回確認日を置く。
継続条件中核フロー完了と再利用の証拠があり、導入阻害要因に対して対応策、責任者、期限を置ける。
再検証条件価値実感はある一方で、入力負荷、権限、オンボーディング、既存運用との分担が再利用を妨げている。変更箇所を絞って次の業務サイクルで試す。
方向転換条件複数の確認で課題頻度が低い、既存手段で十分、または導入障壁が価値を恒常的に上回る。対象顧客、課題、価値、提供方法の変更対象を明文化する。
停止条件業務機会があるにもかかわらず、課題の強さ、自力利用、導入意向を支持する証拠がなく、再検証で変更する仮説も説明できない。

判定会議で次の選択を決める

定量と定性が食い違うときは、利用回数だけで結論を出しません。ログ上の利用が多くても、支援担当の代行や義務利用が多ければ、自力利用や継続意向を追加確認します。反対に、評価が高くても利用が少なければ、次の順で原因を確認します。

  • 支援介入や義務利用が、利用実績を押し上げていないか
  • 業務機会の不足や業務サイクルとのずれがないか
  • ログ欠損、権限、オンボーディングに問題がないか
  • 利用者と管理者・導入判断者の評価が食い違っていないか

確認後、証拠と阻害要因を照合し、継続、再検証、方向転換、停止のいずれかを決めます。決定内容には、維持する仮説、変える条件、責任者、次の確認期限を残します。

05Section費用・期間は総費用の構造と同条件比較で判断する

MVPの金額・期間を一律の相場として比較することは、実務上は精度を下げるおそれがあります。対象範囲、体制、品質、契約条件、顧客提供前の確認範囲が異なる数値を並べても、自社案件の予算にはそのまま使えないためです。代わりに、検証完了までに必要な費用層と、見積もりの前提をそろえます。

公開情報だけでは、対象プラットフォーム、最小フロー、認証・連携、扱うデータ、セキュリティ要件、検証運用の範囲がそろった費用・期間の数値比較は難しい場合があります。水準感としては、機能を絞った初期検証であれば数百万円規模から、認証・連携や移行を含むと1千万円超まで変動するのが一般的な目安です(2026年8月時点の公開情報に基づく目安であり、対象範囲・体制・品質条件など案件条件で大きく変動します)。予算化では、これらの前提をそろえて複数の見積もりを確認し、初期開発の一時費用と、検証運用・利用基盤・保守などの継続費用を分けて判断してください。

費用は6つの層に分ける

費用層含有を確認する項目比較時にそろえる前提・増減要因
初期開発費仮説整理、要件、UX/UI、設計、実装、テスト、PM、リリース対象プラットフォーム、最小フロー、権限、連携、受入条件。業務ルール、画面・ロール数、連携、品質条件で増減する。
検証運用費参加企業募集、導入、問い合わせ、インタビュー、分析、判定会議参加対象、支援時間、業務サイクル、訪問有無。導入手続、例外対応、商談・稟議期間で増減する。
利用基盤費ログ、監視、認証、通知、外部API、ドメインなど利用量、保存期間、環境数、契約期間。データ量、外部サービス利用量、冗長化で増減する。
保守・セキュリティ対応費障害対応、脆弱性対応、権限、バックアップ、監査・報告対応時間帯、データ分類、顧客要求、監視範囲。扱う情報、顧客審査、連携先、報告要件で増減する。
改善開発費検証結果に基づく改善、再設計、対象拡大、連携追加改善候補の優先順位、変更管理、再見積ルール。仮説変更の大きさ、個別要件、技術的負債で増減する。
予備費未確定連携、審査、データ整備、追加テスト、仕様変更発動条件、承認者、上限、未使用時の扱い。未確定事項の数、外部依存、変更要求で増減する。

検証総費用は、初期開発費だけでなく、検証運用費、利用基盤費、保守・セキュリティ対応費、改善開発費、予備費を含めて考えます。IPAのCoBRA法に基づく見積り支援ツールは、現在の市場相場を示すものではありませんが、規模・工数・変動要因を同条件で扱う考え方の参考になります。

実装期間ではなく検証完了までを計画する

計画期間には、仮説・要件整理、顧客提供前確認、設計・開発・テスト、参加企業の導入、業務サイクルの観察、判定会議、必要時の再検証を含めます。開発工程を短縮できても、顧客審査、連携接続、データ準備、稟議が待機要因になることがあります。

工程の依存関係と完了条件を分けて整理したい場合は、システム開発の期間・スケジュールの考え方も参考にしてください。実装開始日ではなく、「どの証拠がそろえば検証を終了できるか」から逆算すると、観察期間や判定会議を計画から落としにくくなります。

見積比較は条件をそろえてから行う

総額が低い見積もりでも、テスト、導入支援、保守、引継ぎ、変更対応が対象外なら、検証総費用は比較できません。開発見積もりで確認したい項目も参照しながら、同じ基準シナリオへ見積内容を転記します。

同条件での見積比較手順

  • ✓

    基準シナリオを固定する

    検証目的、対象顧客・ロール、最小フロー、対象外範囲、提供開始・終了条件をそろえる。

  • ✓

    含有・除外を費用層ごとに転記する

    各項目を「見積内」「別契約」「自社または顧客負担」「未確定」に分ける。

  • ✓

    スコープ差を先に解消する

    品質・テスト、認証・権限、データ・連携、検証運用、保守、成果物・引継ぎの差を金額比較前に確認する。

  • ✓

    同条件の費用層だけを比較する

    総額ではなく、同じ前提にそろった初期開発費、運用費、保守費などを比較する。

  • ✓

    保留・追加費用・変更ルールを残す

    変更承認者、再見積条件、契約・データ取扱いの保留、提供遅延につながる依存関係を記録する。

06Section外部委託で確認する契約・データ・運用リスク

外部委託では、開発作業だけでなく、仮説の整理、検証設計、品質、導入支援、変更管理、引継ぎをどこまで依頼するかを明確にします。価格だけを比較すると、検証に必要な役割が見積範囲から漏れる可能性があります。

依頼前にそろえる情報

相談や見積依頼の前に、相手が同じ検証目的を理解できる材料をまとめます。要件が未確定でも、未確定であることと、誰がいつ判断するかを共有することが重要です。

相談・見積依頼にまとめる情報

  • ✓

    事業仮説と検証目的

    対象顧客・ロール、解決したい課題、確認したい価値・導入・対価の仮説を記載する。

  • ✓

    最小フローと要件の優先順位

    必須、任意、後続化、対象外を分け、手作業・既存サービスで補う範囲も示す。

  • ✓

    提供上の制約

    扱うデータ、セキュリティ、連携、利用環境、顧客審査、アクセシビリティの条件を共有する。

  • ✓

    時期と予算区分

    提供開始・検証終了の希望、初期開発・検証運用・保守の予算区分、投資上限の考え方を示す。

  • ✓

    依頼範囲と社内の意思決定体制

    求める成果物、検証支援、保守、引継ぎの範囲と、レビュー参加者・変更承認者を明確にする。

成果物中心・体制中心で異なる確認観点

成果物・受入を中心に進める場合は、成果物、受入条件、品質条件、納期、検収、変更時の再合意を確認します。何をもって完了とするかが曖昧だと、検証に必要な状態を満たしているか判断できません。

体制・稼働・変更管理を中心に進める場合は、担当者、稼働量、優先順位、定例での意思決定、作業範囲、成果物、変更の扱いを確認します。仮説の変更が起こりやすい検証段階では、誰が優先順位を決め、費用・期限への影響をいつ合意するかが重要です。契約名称だけで進め方を決めず、実際の責任分担と社内規程を法務・調達へ確認してください。

着手前のリスク点検と確認先

個人データを扱う委託では、委託先の選定、必要かつ適切な監督、再委託の取扱いが確認対象になります。個人情報保護委員会の通則編を参照しつつ、具体的な適法性や契約条件は法務・情報セキュリティ部門と確認します。また、扱う情報と委託範囲に応じて管理方法を明確にする観点は、IPAの委託先セキュリティ管理に関する資料も参考になります。

契約・データの保留を残したまま提供しない

個人データ、再委託、アクセス権、事故時連絡、知的財産、第三者ライセンス、契約終了時の引継ぎは、案件条件により確認内容が変わります。未解決のまま顧客提供を進めず、提供範囲を限定する、PoC・準備工程を先行する、法務・調達・情報セキュリティなどの関係部門確認へ回す、のいずれかを選びます。

MVP着手前の主要リスク点検

  • ✓

    事業:追加要望が検証仮説と結び付かず、機能過多になっていないか

    変更ごとに仮説との関係を確認し、後続化または停止を判断する。

  • ✓

    顧客:利用者だけを見て、管理者・導入判断者・情報システム担当を見落としていないか

    ロール別に導入障壁と確認項目を記録する。

  • ✓

    開発:中核フローの品質、権限、データ整合性を削りすぎていないか

    受入条件、テスト、障害時の連絡と提供停止条件を定める。

  • ✓

    検証運用:支援担当の代行が多く、製品価値と支援価値を混同していないか

    自力完了率、支援時間、例外対応を分けて観察する。

  • ✓

    データ・セキュリティ:データ分類、委託範囲、再委託、アクセス、連絡体制が未定義ではないか

    未解決なら提供範囲を限定し、関係部門の確認完了を開始条件にする。

MVP開発でよくある質問

MVP・PoC・プロトタイプはすべて実施する必要がありますか?+

必要ありません。技術・データ・連携、操作・業務フロー、実利用・導入・対価のうち、最優先で下げる不確実性から選びます。複数の不確実性が大きい場合は、PoCとプロトタイプを並行し、その結果を踏まえてMVPを限定提供する方法もあります。

MVPではどこまで手作業で補ってよいですか?+

手作業の有無が顧客価値の評価を大きく変えない範囲に限定します。中核体験、導入必須条件、件数・即時性・正確性・再現性が価値の前提となる処理は原則として手作業化しません。採用する場合も、対応時間、件数、例外、代行、支援依存度、実装移行条件を記録します。

MVPの費用や期間はなぜ一律に比べにくいのですか?+

対象範囲、体制、品質、認証・連携、扱うデータ、検証運用、契約条件が異なるためです。初期開発費だけでなく、導入、観察、保守、改善、予備費を含めた検証総費用として整理し、同じ基準シナリオにそろえた見積もりを比較します。

外部委託の契約形態はどのように決めればよいですか?+

契約名称だけで適否を決めず、成果物・受入条件を中心に管理するのか、体制・稼働・優先順位・変更管理を中心に管理するのかを先に整理します。個別の契約条件、権利帰属、再委託、データ取扱いは、社内の法務・調達・情報セキュリティ部門に確認してください。

MVP・PoC開発の支援先を比較する

検証目的、最小フロー、対象顧客、データ・連携要件、依頼範囲を整理したうえで、MVP・PoC開発を支援できる会社を比較できます。

Partner HiveMVP・PoC開発785社掲載
MVP・PoC開発の支援会社を探す
PartnerBase Mag 編集部

PartnerBase Mag 編集部

デジタル発注の比較・発注準備を専門に扱う編集チーム。

執筆

デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。
