システム開発の見積もりは、総額や人月単価だけを比べても妥当性を判断しにくいものです。同じ「開発」と書かれていても、要件定義、テスト、移行、保守、外部サービス費用などの含有範囲が異なれば、金額差は単純な価格差ではなく条件差になります。
この記事では、見積書の項目、人月と体制の照合方法、相見積もりの評価、追加費用の確認、契約前の進め方を整理します。読後には、見積総額ではなく条件をそろえて比較・判断する方法が分かり、不足や曖昧さがある見積もりを質問・保留・再見積の対象として扱えるようになります。

見積もりは総額だけでなく、要件から検収・変更条件までのつながりを確認して比較します。
01Section見積総額だけでは妥当性を判断できない理由
見積金額が低いから有利、高いから過剰とは、総額だけでは判断できません。比較すべきなのは、同じ要件・品質・納期・責任範囲に対する費用かどうかです。
金額差は「価格差」ではなく「条件差」として生じる
見積額に差が出る主な理由は、対象機能や画面・帳票の範囲、設計やテストの深さ、体制と稼働時期、移行・外部連携の扱い、未確定事項への前提の置き方にあります。たとえば、ある会社が結合テストや移行リハーサルを含め、別の会社が対象外としている場合、総額を並べるだけでは比較になりません。
まず、次の対応関係を説明できる状態をつくります。

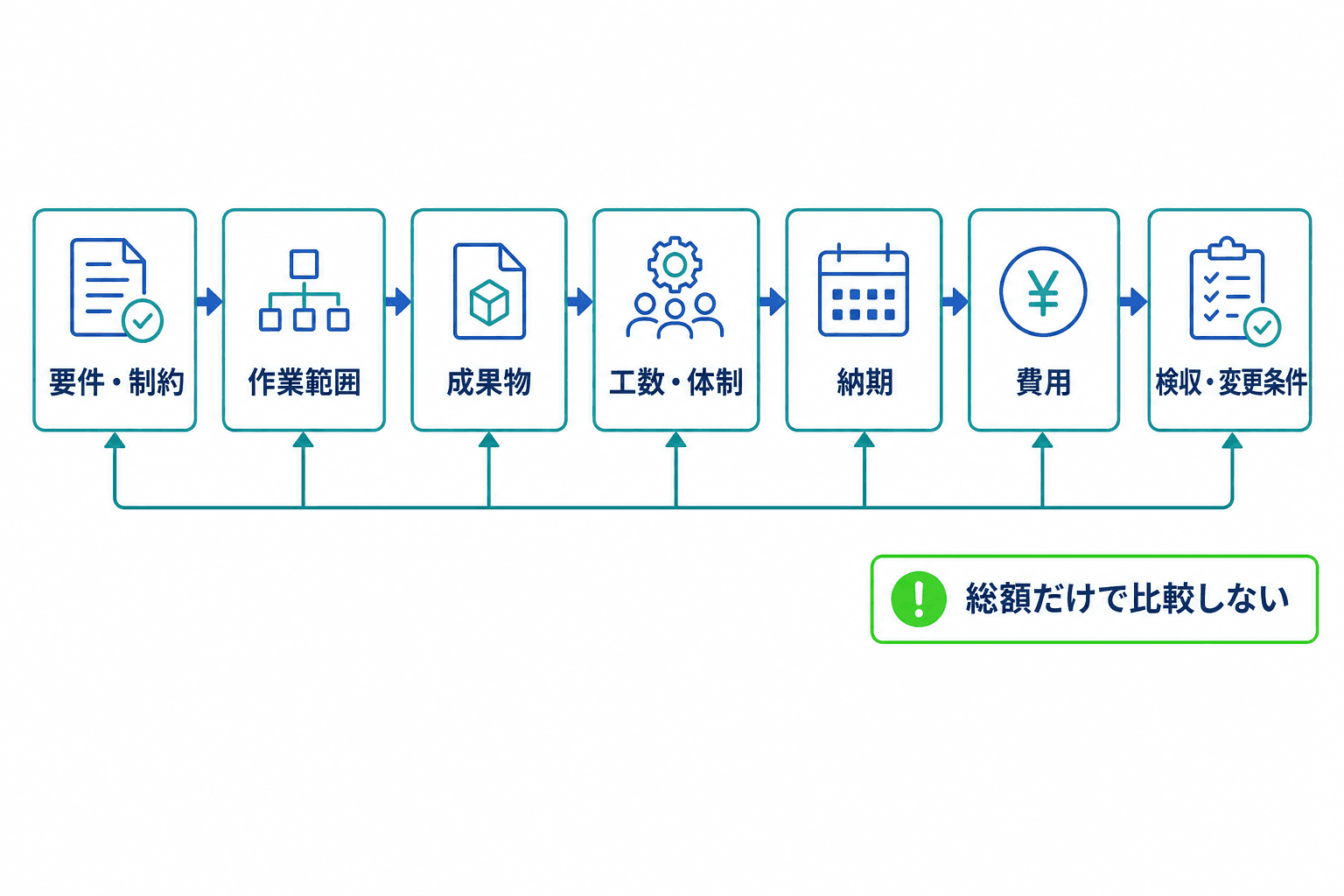

要件・制約 → 作業範囲 → 成果物 → 工数・体制 → 納期 → 費用 → 検収・変更条件
このつながりのどこかが不明なら、金額の高低を評価する前に確認が必要です。特に、対象外事項、未確定事項、テスト範囲、変更時の扱い、発注側の回答期限が書かれていない見積もりは、質問への回答や改訂版がそろうまで判断を保留します。
妥当性は「要件から契約条件までの整合」で点検する
見積もりの確認では、「この金額は相場より高いか」ではなく、「この金額で、何を、どこまで、どのような条件で実施するのか」を確認します。既存システムの改修や再構築では、現行調査に専門性、時間、費用が必要になることもあります。そのため、調査や影響確認が見積範囲に入るかも確認対象です。
また、見積比較の段階と契約前の確定段階は分けて考えます。比較段階では範囲・工数・提案内容を確認し、契約前には仕様・検収・支払・変更管理・責任分担を文書で最終確認します。
「開発一式」は補足資料との対応で確認する
「開発一式」という表記だけで候補外にする必要はありません。一方で、その表記だけでは比較や契約に必要な範囲が分かりません。提案書、工程表、成果物一覧、前提条件一覧、質問回答を合わせて、対象範囲・成果物・対象外・変更条件を説明できるか確認しましょう。
02Section見積書は「作業・成果物・前提・対象外」で読む
工程名や費目名の分け方は、会社、開発手法、契約形態によって異なります。要件定義は「何を実現するか」を整理する工程、設計は「どう実現するか」を決める工程として捉えると、名称の違いを読み替えやすくなります。
IPAの情報システム・モデル取引・契約書でも、開発段階ごとの責務、仕様、プロジェクト管理、検収方法について、関係者間で共通理解を得る考え方が示されています。見積書の費目名だけでなく、補足書類を横断して確認することが重要です。
| 確認軸 | 見積書・提案書で確認すること | 確認書類 | 質問例 | 見落とし時の主な影響 |
|---|---|---|---|---|
| 対象範囲 | 機能、画面、帳票、権限、連携、移行の対象・対象外 | 見積内訳、機能一覧、前提条件一覧 | 「一式」に含まれる作業と成果物は何か | 比較不能、追加費用 |
| 成果物・承認 | 要件定義書、設計書、テスト結果、手順書の有無と承認者 | 成果物一覧、工程表 | 各成果物を誰がいつ承認するか | 認識違い、後工程の手戻り |
| テスト・移行 | テスト種別、受入支援、移行リハーサル、切替、ロールバック | テスト計画、移行計画 | 性能・連携・受入・移行はどこまで含むか | 運用開始遅延、品質問題 |
| 保守・外部費用 | 保守範囲、契約主体、月額・従量・更新、連携先作業 | 保守仕様、契約一覧 | 利用量増加・更新・解約時の負担者は誰か | 継続費用の予算漏れ |
成果物と承認方法を先に確認する
「設計費」「テスト費」といった費目があっても、成果物や承認方法が不明なら、何をもって工程を完了とするか分かりません。要件定義書、画面・帳票の一覧、連携仕様、テスト計画・結果、移行手順などについて、作成の有無だけでなく、発注側の確認者、確認期限、差戻し時の扱いを確認します。
発注側の確認が遅れると、受託側の作業開始や後続工程に影響する場合があります。工程表には、レビュー対象、判定責任者、回答期限を置き、期限変更時は納期・費用への影響も記録します。
初期費用と保守・外部費用の責任分担を確認する
クラウド、ライセンス、外部サービス、連携先の改修は、初期開発費とは別に発生することがあります。契約主体が自社か受託側か、初期・月額・年額・従量のどれか、更新時や上限超過時の負担は誰にあるかを確認しましょう。
移行費用についても、対象データの件数や品質、データ整備、試行、切替立会いが含まれるかで費用と期間が変わります。「移行対応あり」という記載だけではなく、対象と手順を確認することが必要です。
03Section人月は「単価」ではなく工数・体制・工程の整合で読む

人月単価だけでなく、見積工数を実際の体制と配置時期で供給できるかを照合します。

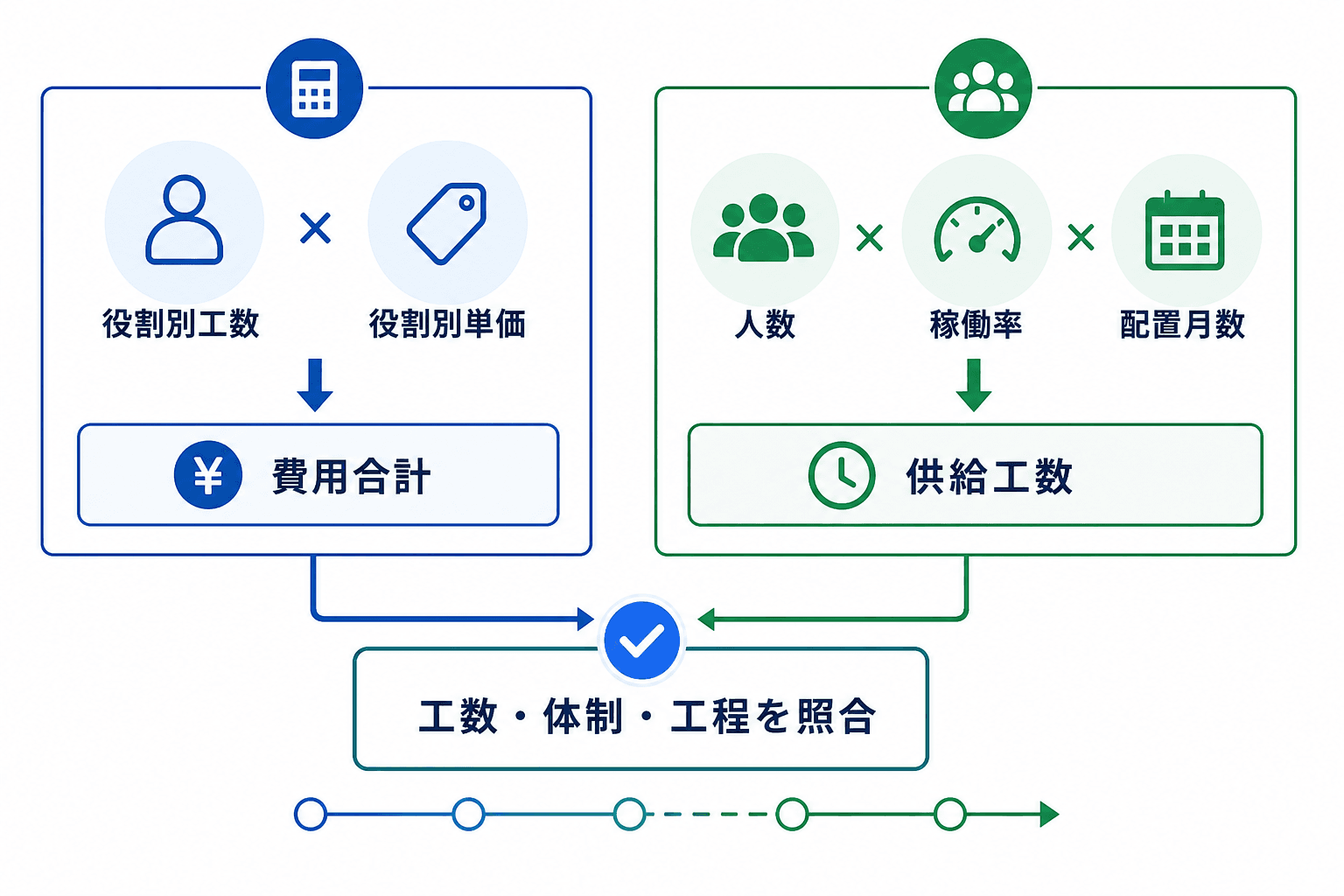

人月は、作業量と体制を表す単位です。費用は、基本的に次の式で確認します。
費用合計 = Σ(役割別工数[人月]×役割別単価)
一方、見積書に記載された工数を実際に供給できる体制かは、次の式で照合します。
供給工数 = 担当人数 × 稼働率 × 配置月数
役割別の単価が異なること自体では判断せず、担当範囲、責任、レビュー、テスト、不具合修正、進捗・変更管理を含めて確認します。IPAのCoBRA法に基づく見積り支援ツールも、規模や工数実績に加え、工数の変動要因を把握して見積評価を行う考え方を示しています。
架空試算で費用と供給工数を照合する
以下は計算構造を示すための架空例です。単価、工数、人数、稼働率、体制は相場、標準単価、適正な工数比率、標準体制を示すものではありません。
| 役割 | 見積工数 | 仮単価 | 費用 | 担当人数 | 稼働率 | 配置月数・時期 | 供給工数(人数×稼働率×月数) | 主な担当 |
|---|---|---|---|---|---|---|---|---|
| PM | 0.8人月 | 120万円/人月 | 96万円 | 1人 | 20% | 4か月(1〜4か月目) | 0.8人月 | 進捗、課題、会議、変更管理 |
| 要件・設計担当 | 1.2人月 | 110万円/人月 | 132万円 | 1人 | 60% | 2か月(1〜2か月目) | 1.2人月 | 要件整理、設計、レビュー対応 |
| 開発担当 | 2.4人月 | 95万円/人月 | 228万円 | 2人 | 60% | 2か月(2〜3か月目) | 2.4人月 | 実装、単体テスト、不具合修正 |
| テスト担当 | 0.8人月 | 80万円/人月 | 64万円 | 1人 | 40% | 2か月(3〜4か月目) | 0.8人月 | 結合テスト、テスト記録 |
| 合計 | 5.2人月 | — | 520万円 | — | — | 予定期間:4か月 | 5.2人月 | — |
この例では、費用合計は「96万円+132万円+228万円+64万円=520万円」です。供給工数も、役割ごとの人数・稼働率・配置月数から計算すると合計5.2人月となり、見積工数と一致します。いずれかが一致しない場合は、体制表、配置時期、または見積工数の確認が必要です。
人月を人日・人時へ換算する場合も、見積書と契約書の稼働条件を確認します。特定の換算値を契約上の前提として固定せず、各案件の精算条件や稼働時間の定めに従うことが大切です。
人数を増やしても短縮できない工程を確認する
4か月の予定であっても、要件確認、設計承認、結合テスト、受入テスト、修正、リリース判定には前後関係があります。開発者を増やせば一部の実装は並行できる可能性がありますが、共通設計や連携仕様が未確定なら着手できません。
人月見積を照合する手順
- Step01
見積工数と供給工数を照合する
役割ごとに「人数×稼働率×配置月数」を計算し、見積工数と一致するか確認する。一致しない場合は体制または工数の根拠を質問する。
- Step02
配置時期と工程の依存関係を照合する
要件確定、設計承認、連携仕様確定の前に実装を始める前提になっていないかを工程表で確認する。
- Step03
発注側のレビュー期限を工程表へ反映する
要件・設計・受入の判定責任者、必要資料、回答期限を置く。回答待ちで止まる作業も明確にする。
- Step04
短縮案は並行化の可否を分けて再見積する
増員する役割、並行できる作業、承認や試験など並行しにくい作業、追加費用を分けて確認する。
- Step05
変更時の精算条件を確認する
仕様変更時に、誰が影響評価を行い、追加費用・納期をどう承認するかを確認する。
請負か準委任かによって、成果物、検収、報酬請求・精算の確認観点は異なります。IPAのモデル契約資料を確認の参考にしつつ、個別の契約条件は契約書と社内の法務・購買基準で確認してください。
04Section相見積もりは必須条件・加点評価・リスク評価を分ける

相見積もりでは、発注可否を決める必須条件、提案の評価、残るリスクを分けて記録します。
相見積もりを有効にするには、全候補へ同じ依頼条件を渡すことが前提です。目的、対象業務、必須機能と優先順位、現行環境、連携先、移行、希望時期、制約、未確定事項を、版番号と更新日を付けて共有します。
質問への回答、仕様変更、前提条件の追加も、全候補に同じ内容・同じ時点で共有します。未確定事項は「未定」と明記し、各社が置いた前提を提案書・見積書に記載してもらうと、後から条件差を追いやすくなります。
デジタル庁の標準ガイドライン解説書では、要件理解、作業範囲、成果物、スケジュール、提案の具体性・整合性などが評価観点として扱われています。民間委託に適用義務がある方式ではありませんが、比較軸を設計する参考になります。
| 評価層 | 評価項目 | 記入・判定方法 | 重み例 | 稟議に残す内容 |
|---|---|---|---|---|
| 必須条件 | 予算上限、必須機能、希望時期、必須セキュリティ、契約条件 | ○:満たす/△:条件付き/×:満たさない。×は原則候補外 | 採点対象外 | 候補外または条件付きとした理由 |
| 加点評価 | 要件適合・提案の具体性 | 要求と提案内容の対応、成果物、未確定事項への進め方を1〜5点 | 30 | 重要要件を満たす根拠 |
| 加点評価 | 価格・総費用の透明性 | 初期・月額・従量・外部費用、対象外、変更条件を1〜5点 | 20 | 最安値以外を選ぶ費用構造上の理由 |
| 加点評価 | 品質・テスト・セキュリティ | テスト範囲、品質管理、非機能要件を1〜5点 | 20 | 品質・運用リスクを下げる根拠 |
| 加点評価 | 体制・納期実現性 | 役割、稼働、代替要員、発注側の前提を1〜5点 | 15 | 納期を成立させる前提 |
| 加点評価 | 保守・運用支援 | 対応時間、障害対応、引継ぎ、改善支援を1〜5点 | 15 | 導入後の責任分担 |
| リスク評価 | 追加費用・遅延リスク | 高・中・低とし、根拠、対応策、残るリスクを記載 | 減点または別管理 | 受容するリスクと対策 |
| 確認状況 | 未回答・要確認事項 | 質問日、回答期限、回答媒体、担当者を記録 | 選定保留条件 | 回答待ちの事項 |
必須条件で候補外を先に判定する
加点評価の前に、満たせないと発注できない条件を判定します。必須機能、リリース時期、予算上限、必要なセキュリティ条件、契約上の必須条件などが該当します。条件付きで満たせる場合は、条件の内容、確認期限、満たせない場合の扱いを記録します。
最安値以外を選ぶ理由を評価メモに残す
最安値ではない候補を選ぶ場合は、感覚的な評価にしないことが重要です。たとえば、テスト範囲が具体的である、体制と工程が納期に整合している、保守の責任分担が明確である、未確定事項の進め方が示されている、といった差を評価メモに残します。
最安値以外を選ぶ場合は、費用構造やリスクの差を選定理由として残します。重み例は正解の配点ではありません。納期を優先する案件、安定運用を重視する案件、要件が未確定の案件では、評価項目と配点を自社の購買規程・意思決定基準に合わせて調整します。
05Section総費用と追加費用リスクを二段階で確認する

予算確認では、初期開発費に加えて運用開始後や変更時に発生し得る費用を分けて整理します。
予算は初期開発費だけで組まず、運用開始後や変更時に発生する費用を分けて確認します。初期費用が低く見えても、保守、ライセンス、従量課金、連携先の改修費を含めると、総費用の見通しは変わることがあります。
総費用を4つに分けて確認する
初期開発費
契約・開発開始からリリースまで要件定義、設計、実装、テスト、移行、リリースについて、工程ごとの成果物、対象外、未確定事項、変更時の扱いを確認する。
継続費用
運用開始後に継続保守、監視、クラウド・インフラ、外部サービス、ライセンスの月額・年額・従量条件、更新条件、上限超過時の負担を確認する。
変更・拡張費
変更の発生時追加機能、制度変更、利用者増、連携変更が起きた場合の影響評価、再見積、承認の手順を確認する。
第三者費用
初期・継続・変更時に発生し得る外部サービス、ライセンス、連携先改修、移行支援について、契約主体、支払者、更新、解約、データ返却の条件を確認する。
費用構造と予算設計をより詳しく確認したい場合は、システム開発の費用に関する記事も参照してください。
公的データを予算仮説の補助にする
費用相場の考え方や内訳の詳細は、システム開発の費用に関する記事を参照してください。工数・工期の公的データとしては、IPAのソフトウェア開発分析データ集やJUASのソフトウェア・メトリクス調査が参考になります。公開データの数値に一致するかではなく、自社案件の対象範囲、工数、工期、変動要因、対象外事項が説明できるかを確認しましょう。
予算または時期が合わない場合は条件を調整する
希望予算や希望時期と見積もりに差がある場合は、単純な値引きだけで解決しようとせず、必須機能の優先順位、対象業務の絞り込み、段階導入、要件定義の先行、希望時期の見直しを比較します。
前提を変えて再見積を依頼する場合は、変更内容、未確定事項、質問回答、回答期限を全候補に同じ条件で共有します。条件を変えた会社だけ安く見える状態を避けることが、再比較の前提です。
06Section見積依頼から契約・開始までの進め方
見積比較は、受領した見積書を読むだけで終わりません。依頼条件をそろえ、質問回答を記録し、選定理由と残るリスクを稟議へつなげ、契約前に仕様と責任分担を確定します。
見積依頼前にそろえる情報と未確定事項の伝え方
依頼資料を完璧に仕上げてからでなければ見積依頼できないわけではありません。ただし、未確定事項を伏せると、各社が異なる前提で見積もることになります。未確定事項は、決定者、決定予定日、決定が遅れた場合の影響確認を含めて共有します。
見積依頼前にそろえる情報
目的・対象業務・利用者
依頼条件の整理時解決したい課題、対象部門、利用者、現行業務の流れを整理する。対象外の業務も分かる範囲で明示する。
必須機能・優先順位・未確定事項
要件と判断時期の共有時必須、希望、将来対応に分ける。未確定事項には決定者と決定予定日を付け、各社が置く前提を記載してもらう。
現行環境・外部連携・データ移行
技術・移行条件の確認時現行システム、連携先、データ形式、移行対象の概算量、データ品質上の懸念を共有する。
希望時期・社内制約・予算の考え方
見積依頼と社内調整の開始時希望リリース時期と動かせない理由、法務・購買・情報セキュリティ上の制約、初期・継続予算の考え方を共有する。
見積比較時と契約前で確認書類を分ける
比較時に使う中心書類は、見積書、提案書、工程表、質問回答です。ここでは、範囲・前提・工数・体制・提案内容をそろえ、追加質問や再見積が必要な点を洗い出します。
一方、発注確定前には、仕様書、契約書、保守仕様、外部契約一覧で最終確認します。成果物、検収、支払、変更管理、責任分担は、見積書だけで確定したと扱わないことが重要です。保守や外部サービスの契約主体と更新条件も確認します。
依頼準備からキックオフまでの6段階
- Step01
依頼準備
目的、対象業務、優先機能、制約、未確定事項を整理する。依頼書、機能一覧、現行資料を同じ版で全候補へ共有できれば完了。
- Step02
見積確認
見積書・提案書・工程表・質問回答で、範囲、前提、対象外、工数、体制、期間を確認する。比較可能な前提がそろえば完了。
- Step03
評価・選定
必須条件、加点評価、リスク評価、確認状況を分けて記録する。候補と選定理由、残るリスクを説明できれば完了。
- Step04
稟議
投資目的、初期・継続費用、選定理由、主要リスク、保留条件を整理する。決裁に必要な判断条件が明確になれば完了。
- Step05
契約前確定
仕様書、契約書、保守仕様、外部契約一覧で、成果物、検収、支払、変更、責任分担を確認する。未確定事項の決定方法を含めて合意できれば完了。
- Step06
キックオフ
体制、窓口、会議、レビュー期限、課題管理、変更記録の方法を共有する。発注側・受託側の役割と期限が明確なら開始できる。
発注側の回答責任者と期限を工程表に置く
要件確認、設計レビュー、受入テスト、リリース判定では、受託側だけで完結しない判断があります。工程ごとに、発注側の作業担当者と最終判定者を分け、必要資料と回答期限を工程表に置きます。
回答期限を変更した場合は、議事録、課題表、質問票、変更要求票、改訂見積のいずれかに残します。納期、費用、品質、対象範囲への影響を追えるようにするためです。情報システム調達の手続や資料設計は、デジタル庁の調達手続マニュアル・雛形等も参考になりますが、民間企業の手続きを一律に定めるものではありません。
注意点
成果物、検収、支払、変更管理、責任分担、保守、外部サービスの契約主体・更新条件は、仕様書・契約書・保守仕様で最終確認が必要です。契約条項、税務・会計処理、組織固有の情報セキュリティ審査は、社内の法務・購買・情報セキュリティ部門の基準と契約書に従って確認してください。
見積もり比較で迷いやすい質問
「開発一式」と書かれた見積書は比較できないですか?+
一式表記だけで候補外にする必要はありません。見積書に加え、提案書、工程表、前提条件一覧、質問回答を用い、対象範囲、成果物、対象外、変更条件を照合できるかで判断します。照合できない場合は、内訳または補足資料の提示を求めます。
人月単価が低い会社を選んでも問題ありませんか?+
単価だけでは判断できません。役割別工数、人数、稼働率、配置時期、工程の依存関係、PM・テスト・不具合修正の含有範囲、契約上の精算条件をそろえて比較します。低単価でも対象範囲や品質活動が異なれば、総費用や納期のリスクは判断できません。
公開事例の費用帯だけで見積額の妥当性を判断できますか?+
判断できません。公開事例の費用帯は、希望予算・希望時期との大きな乖離を見つける補助にとどめます。要件確定度、工程範囲、移行、保守、外部費用、利用規模などを個別に確認し、条件の整合性で判断します。
web-mobile-app-development-pricing
この記事カードはサンプル表示です。CMS連携後は記事タイトル、概要、サムネイルなどを記事データから取得します。
関連記事
web-mobile-app-development-contract-checkpoints
この記事カードはサンプル表示です。CMS連携後は記事タイトル、概要、サムネイルなどを記事データから取得します。
関連記事
開発会社の比較・相談先を探す
要件や見積条件を整理したうえで、開発会社の比較を進めたい場合は、Webアプリ・SaaS開発の相談先を探せます。
PartnerBase Mag 編集部
デジタル発注の比較・発注準備を専門に扱う編集チーム。
デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。
