Webサービス・スマホアプリ開発の支援会社に相談すべきケース・自社で進められるケース

Webサービス・スマホアプリ開発を自社主導で進める範囲と、支援会社に早めに相談したい条件を工程単位で整理。内製・併用・外部活用の比較軸と、相談前の準備が分かります。

執筆 PartnerBase Mag 編集部約10分

Webサービスやスマホアプリの開発を検討し始めると、「自社で進めるべきか、支援会社に相談すべきか」で迷いやすくなります。ですが実務では、この判断は単純な二択ではありません。社内にエンジニアがいるかどうかだけでなく、要件の固まり具合、公開希望時期、連携の多さ、セキュリティや運用の重さまで見ないと、途中で手戻りが起きやすくなります。

この記事では、判断の軸を「全部自社」か「全部依頼」かではなく、工程ごとの役割分担として整理します。簡易診断で自社の現在地を確認し、Webサービスとスマホアプリの実務差分、内製しやすい範囲、早めに相談したほうがよい条件、依頼範囲の4パターン、3案比較の6軸、相談前の準備までを順に見ていきます。

<u>読後には、「自社主導で小さく始める」「要件整理だけ相談する」「設計〜開発まで外部活用する」のどれが現実的かを、工程単位で決めやすくなります。</u>

読後には、「自社主導で小さく始める」「要件整理だけ相談する」「設計〜開発まで外部活用する」のどれが現実的かを、工程単位で決めやすくなります。

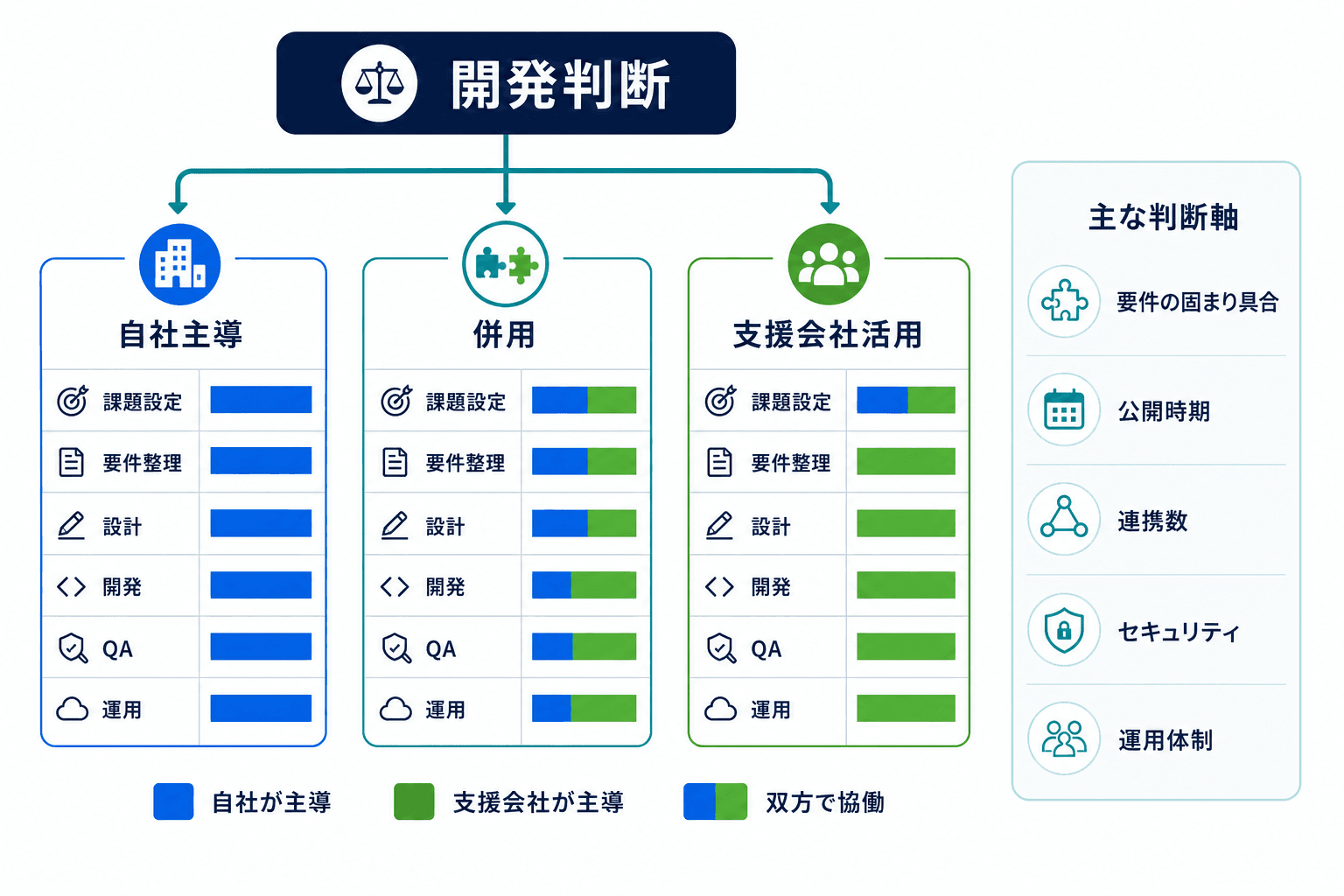

開発の進め方を自社主導・併用・支援会社活用の3択と工程分担で整理した判断フロー図
開発の進め方を自社主導・併用・支援会社活用の3択と工程分担で整理した判断フロー図

開発方針は『全部自社』か『全部依頼』の二択ではなく、工程ごとの役割分担で考えると整理しやすくなります。

01Section結論から押さえる:判断は「全部自社」か「全部依頼」かではなく工程分担で考える

最初に固定しておきたいのは、開発の進め方は二択ではなく3択だということです。実務では、次の3つのどれに近いかで考えると整理しやすくなります。

この記事で決めること

この記事で決めたいのは、次の3点です。

  • どの工程までを自社で持つか
  • どの工程だけ支援会社に相談するか
  • 外部活用しても自社に残す責任は何か

選択肢は「自社主導」「支援会社活用」「併用」の3つ

自社主導は、課題設定から要件整理、設計・実装・運用までを社内中心で回す進め方です。支援会社活用は、上流から開発・運用まで外部の比重を高める進め方。併用は、その中間で、目的設定や優先順位は社内で持ちながら、要件整理、設計、QA、運用の一部など不足工程だけを外部で補う進め方です。

特にBtoBの開発では、併用が現実的な落としどころになりやすい傾向があります。事業や業務の理解は社内にあり、開発や品質保証、公開準備の専門性だけを外から補うほうが、過剰な丸投げにも無理な内製にもなりにくいためです。

判断を誤りやすいポイント

判断を誤りやすいのは、「エンジニアが1人いるから内製できる」「要件が完全に固まるまで相談できない」「外部に出せば社内負荷が消える」と捉えてしまうケースです。実際には、受入判断、公開判断、公開後の改善優先順位づけも必要です。外部を使っても、判断と受入の責任まではなくなりません。

02Sectionまず自社の状況を診断する

5つの診断項目から合計点を出し、内製寄り・併用寄り・早期相談寄りに分ける簡易診断図
5つの診断項目から合計点を出し、内製寄り・併用寄り・早期相談寄りに分ける簡易診断図

簡易診断は合否ではなく、どの論点を深く確認すべきかを見極めるための目安です。

ここでは、案件を内製寄り・併用寄り・早期相談寄りのどこに置くかをざっくり見ます。点数はあくまで実務上の目安ですが、最初の方向づけには有効です。

簡易診断のチェック項目

簡易診断チェックリスト

  • ✓

    アプリ固有要件が重い

    iOS / Android 両対応、通知、端末機能利用のいずれかが前提なら2点

  • ✓

    個人情報・決済・権限管理・監査ログのいずれかが重い

    該当するなら2点

  • ✓

    外部連携が2系統以上ある

    該当するなら1点

  • ✓

    公開条件が厳しい

    公開希望日が固定で、遅延許容が小さいなら1点

  • ✓

    運用体制に不安がある

    24時間監視や短時間での障害初動が必要、運用窓口が未定、専任のプロダクト責任者がいない、のいずれかなら1点

判定の目安は、0〜2点で内製寄り、3〜5点で併用寄り、6点以上で早期相談寄りです。ストア公開がある案件や、社内基準としてセキュリティ要件が重い案件は、点数にかかわらず一段階厳しめに見たほうが安全です。

<u>点数は合否ではなく、次にどの論点を深く確認すべきかを示す目安です。</u>

点数は合否ではなく、次にどの論点を深く確認すべきかを示す目安です。

判定結果の読み方

内製寄りなら、自社主導で小さく始める余地があります。ただし、設計レビューやQAレビューのように、弱い工程だけ外部の目を入れる選択肢は残しておくと安全です。

併用寄りなら、目的や業務理解は社内で持ちつつ、要件整理、設計、テスト、運用設計のどこを外部に出すかを先に決めるのが現実的です。最初から全工程を外に出す必要はありません。

早期相談寄りなら、社内だけで前提を詰め切ろうとせず、構想段階から相談テーマを切って動くほうが手戻りを減らしやすくなります。特にストア公開、機微データ、複数連携、固定公開日は、後半で修正しにくい論点です。

中間状態ならどう進めるか

3〜5点前後の案件は、「どちらつかず」で止まりやすい層です。この場合は、全部を決めようとせず、次のように分けると進めやすくなります。

  • Webで足りるか、アプリ前提かだけ先に相談する
  • 要件定義だけ外部に支援を入れる
  • 設計レビューとテスト設計だけ外部に依頼する

03SectionWebサービスとスマホアプリで、何が追加論点になるのか

Webサービスとスマホアプリを配布・審査・テスト・更新・運用などの観点で比較した表
Webサービスとスマホアプリを配布・審査・テスト・更新・運用などの観点で比較した表

Webサービスとスマホアプリは、実装だけでなく公開前後の運用条件まで含めて比較することが重要です。

Webサービスとスマホアプリは、同じ「画面を作る開発」に見えても、実務では追加論点が異なります。特にアプリは、公開前後の運用条件まで含めて見ないと判断を誤りやすくなります。

スマホアプリをWebの延長として扱うと、ストア審査、OS・端末差分、通知、更新運用の論点が後ろ倒しになりやすく、手戻りが大きくなります。

スマホアプリをWebの延長として扱うと、ストア審査、OS・端末差分、通知、更新運用の論点が後ろ倒しになりやすく、手戻りが大きくなります。

配布・審査・テストの違い

iOSアプリでは、App Review Guidelines を前提に提出準備を考える必要があります。完成度、必要メタデータ、ログイン必須機能がある場合のデモアカウントやデモモードの準備など、実装以外の準備も発生しやすい点がWebとの大きな違いです。

Androidアプリでも、Google Play のテストトラック案内 が示すように、internal / closed / open testing を踏まえた段階的な検証を置いたほうが進めやすくなります。

OS/端末差分と通知の違い

Webでもブラウザ差分や画面サイズ差分はありますが、アプリではさらにOSバージョンや端末性能の違いが効きます。Android Developers の画面互換性ガイド でも、画面サイズや密度差分を前提にした設計が案内されています。

通知も実装だけの話ではありません。iOSでは 通知許諾の設計、Androidでは 通知の表示や挙動 を踏まえる必要があり、運用設計まで含めて考える必要があります。

公開後更新と運用負荷の違い

Webサービスはサーバー側更新で反映しやすい一方、アプリは審査待ちや利用者側の更新タイミングの影響を受けます。公開後の改善スピードや緊急修正の進めやすさは、Webとアプリで大きく異なります。

比較軸Webサービススマホアプリ相談優先度が上がる条件
配布方法URL配布が中心App Store / Google Play 配布、または限定配布2ストア同時公開が必要
審査・公開条件通常はストア審査なし。ただし認証、個人情報、アクセシビリティ方針は必要ストア審査、提出情報、公開手順の整備が必要固定公開日がある
テスト方法ステージング確認、主要ブラウザ確認、業務シナリオ受入が中心internal / closed / open testing、実機確認、申請前チェックが必要実機検証を短期間で回す必要がある
対象環境差分ブラウザ差分、画面サイズ差分iOS / Android、OSバージョン、端末性能差分両OS対応、端末機能利用が前提
通知メール、Web Push、画面内通知などPush通知の許諾、OSごとの挙動差分がある通知が主要導線になる
公開後更新サーバー側更新で反映しやすいストア審査や利用者更新の影響を受ける頻繁な改修や緊急修正が想定される
運用負荷監視、障害対応、ブラウザ更新影響の確認ストア運用、審査差し戻し対応、OS更新追随問い合わせ対応や公開後保守が重い

なお、認証、個人情報、複数連携、高可用性、アクセシビリティが重い案件では、Webでも相談優先度は上がります。アクセシビリティの確認観点は W3C WCAG が基本的な確認先です。

04Sectionどこまでなら自社で進めやすいか

ここでは「内製できるか」ではなく、どの工程なら自社で持ちやすいかを見ます。全部を抱える発想より、持ちやすい工程から定義するほうが現実的です。

自社主導で持ちやすい工程

自社で持ちやすいのは、主に次の領域です。

  • 誰の何の課題を解くかという課題設定
  • 対象ユーザーや業務フローの理解
  • 何を優先し、何を初期リリースから外すかの判断
  • 受入判断と公開後の改善優先順位づけ

これは外部が代行しにくい領域でもあります。CIO TechFAR Handbook でも、外部支援が入る場合でも発注側がプロダクトの目的や優先順位を持つ考え方が示されています。

内製しやすい条件の目安

内製しやすい案件に共通するのは、役割が置けることです。最低でも、事業またはプロダクト責任者、業務判断者、受入テスト担当、公開後運用窓口の4役割は意識しておきたいところです。開発担当だけでなく、受入と運用の責任者まで置けるかが分かれ目です。

加えて、初期スコープが絞れていることも重要です。MVPまでに入れる機能を限定できる案件は、自社主導で進めやすくなります。作るところだけでなく、公開後の問い合わせや障害初動の窓口まで決めておくと、内製の難易度を上げにくくなります。

PoC・MVP・本開発の使い分け

PoCは「成立するかを確かめる小さな検証」、MVPは「最小限の価値提供ができる最初の版」、本開発は「継続運用を前提にした本番水準の開発」と捉えると整理しやすくなります。

自社主導で小さく始める手順

  1. Step01

    まず PoC / MVP / 本開発 のどこを初期目標にするか決める

    技術検証だけで足りるのか、限定ユーザーに使ってもらう段階まで必要なのかで、必要な品質や運用準備が変わります。

  2. Step02

    初期リリースで絶対に必要な機能を3〜5個に絞る

    要件が広がるほど、内製の負荷は急増します。優先順位を決める工程こそ自社が持つべき領域です。

  3. Step03

    弱い工程だけ外部レビュー候補にする

    設計、QA、セキュリティ、ストア公開準備など、経験の薄い工程だけを外部で補うと、過剰依頼を避けやすくなります。

05Sectionどんな条件なら支援会社に早めに相談すべきか

要件が完全に固まっていなくても、早く相談したほうがよい案件はあります。共通するのは、後からの修正コストが高い条件を含んでいることです。

早期相談が有効な典型条件

次の条件があるなら、早めに相談優先度が上がります。

  • スマホアプリのストア公開が前提
  • 個人情報、決済、権限管理、監査ログなどの扱いが重い
  • 外部連携が複数あり、前提条件のすり合わせが多い
  • 公開日が事業上固定されている
  • 社内にQAや運用設計の経験者がいない

後から直しにくい条件がある案件ほど、要件が粗い段階でも相談価値があります。

特にセキュリティは、後から付け足す前提で進めると整理しにくくなります。NIST の SSDF が示すように、セキュリティはライフサイクル全体で考える前提にしたほうが、要件定義や設計の時点で抜け漏れを防ぎやすくなります。

相談が遅れると起きやすい手戻り

相談が遅れると起きやすいのは、設計や画面の作り直しだけではありません。たとえば、連携方式の前提が合わない、通知設計が運用に乗らない、ストア公開準備が足りない、受入条件が決まっていない、といった問題は後半で発覚しやすく、修正コストも大きくなります。

まず1枚整理してから相談するケース

一方で、次の状態なら、先に社内で1枚整理したほうが相談が進みやすくなります。

  • 誰のどの課題を解くのかが曖昧
  • 対象ユーザーが未定
  • Webかアプリかの仮説もまだない
  • 希望時期や決裁経路がまったく見えていない

この段階で必要なのは、詳細仕様ではなく「何の必要性があるのか」を整理することです。要件整理の出発点として何を明確にするかは、GSA の Requirements Definition の考え方も参考になります。

06Section支援会社に依頼するなら、どこまで任せるか

企画から運用までの各工程で社内担当・外部に任せやすい範囲・自社に残す責任を整理した図
企画から運用までの各工程で社内担当・外部に任せやすい範囲・自社に残す責任を整理した図

依頼範囲は『何を全部任せるか』ではなく、『社内のどこが不足しているか』から決めると整理しやすくなります。

支援会社への依頼範囲は、「何を全部任せたいか」ではなく「社内のどこが不足しているか」から決めると過不足が出にくくなります。

依頼範囲の4パターン

代表的な依頼範囲は、次の4パターンです。

  1. 相談のみ:Webかアプリか、初期スコープ、進め方を整理したい
  2. 要件定義・設計まで:方向性はあるが、要件整理や設計方針を固めたい
  3. 開発・テストまで:方針は決まっており、実装とQAを任せたい
  4. 保守運用まで:公開後の監視、障害一次対応、改善定例まで含めたい

支援会社活用は「丸投げ」と同義ではありません。役割分担が曖昧なまま進めると、仕様変更時や受入時に責任の空白が生まれやすくなります。

支援会社活用は「丸投げ」と同義ではありません。役割分担が曖昧なまま進めると、仕様変更時や受入時に責任の空白が生まれやすくなります。

<u>外部活用の範囲が広くても、目的設定・優先順位・受入判断まで手放すと、認識ずれを修正しにくくなります。</u>

外部活用の範囲が広くても、目的設定・優先順位・受入判断まで手放すと、認識ずれを修正しにくくなります。

工程別の役割分担

工程最低限の社内担当外部に任せやすい範囲自社が手放さない責任確認ポイント
企画事業責任者 / プロダクト責任者仮説整理、進め方設計、壁打ち誰の何の課題を解くか、初期スコープ目的と対象ユーザーがぶれていないか
要件定義プロダクト責任者、業務責任者要件整理、業務フロー可視化、画面・機能整理必須要件、優先順位、受入基準未決事項が残りすぎていないか
設計プロダクト責任者、情シス / セキュリティ窓口UI/UX設計、技術方針、インフラ設計業務ルール、承認方針、将来拡張の優先順位設計前提と運用前提が一致しているか
開発・テストプロダクト責任者、受入担当実装、テスト設計、不具合管理、公開準備仕様変更の最終判断、受入判断テスト範囲と受入条件が明確か
運用プロダクト責任者、運用窓口監視、障害一次対応、軽微改修、定例報告改善優先順位、告知方針、追加投資判断問い合わせと障害時の連絡体制があるか

見方は単純です。社内担当を置けない工程は外部活用候補です。ただし、外部に任せやすい範囲と、自社が判断を持つべき範囲は分けて考えます。目的・優先順位・受入判断は切り分けて自社に残します。この考え方は CIO TechFAR Handbook とも整合します。

外部に任せても自社が手放さない責任

外部に任せても自社に残る責任

目的設定

何の課題を解くか、どの指標で成功を見るかは、自社が持つ必要があります。

優先順位づけ

何を先に作り、何を後回しにするかは、事業判断と密接に結びつきます。

受入判断

できたものが業務やユーザーにとって使えるかの最終判断は、自社側で行う必要があります。

公開判断

予定通り出すか、延期するか、限定公開にするかは、事業リスクを踏まえて自社が決める領域です。

改善優先順位

公開後にどこへ投資するかは、ユーザー影響と事業優先度を踏まえて決めます。

07Section自社開発・支援会社活用・併用を何で比較するか

3案比較で失敗しやすいのは、見積総額だけで決めてしまうことです。初期費用が低く見えても、社内工数や運用負荷、変更時の追加対応で逆転するケースは珍しくありません。

見積総額だけで3案比較すると、社内工数、公開後運用、変更対応、契約条件の差が見えず、比較が歪みやすくなります。

見積総額だけで3案比較すると、社内工数、公開後運用、変更対応、契約条件の差が見えず、比較が歪みやすくなります。

比較すべき6軸

比較は、少なくとも次の6軸でそろえると判断しやすくなります。

比較軸自社主導併用支援会社活用
初期費用外部支払いは抑えやすいが、立ち上がり負荷が出やすい必要工程だけ外部費用化しやすい外部支払いは増えやすいが、体制を組みやすい
社内工数最も重くなりやすい重要判断は社内、専門工程は外部で分散しやすい開発実務は減るが、意思決定とレビューは残る
公開までの速度体制次第でぶれやすい不足工程を補えば安定しやすい上流整理が合えば立ち上がりやすい
品質・セキュリティ体制社内経験に強く依存弱い領域だけ補強しやすい体制を持ち込みやすいが、前提確認が必要
公開後運用自社で回し切る前提が必要窓口は自社、監視や保守は外部補完がしやすい保守体制まで含めやすいが範囲確認が重要
契約条件と変更時の扱い社内ルール整備が必要境界管理が重要成果物、保守範囲、変更時条件の確認が必須

費用は「金額」より「費目構造」で見る

費用比較で見るべきなのは、単純な外部支払いの多寡ではありません。GSA の Acquisition Overview や Acquisition Pricing が示すように、見える費用と見えにくい負荷を分けて考えると判断しやすくなります。比較の軸は「いくら払うか」だけでなく、「どの負荷が誰に残るか」です。

同じ枠で見たい費目は、次の5つです。

  • 外部への初期支払い
  • 社内の要件整理、進行管理、受入にかかる工数
  • 内製要員の採用・育成・立ち上がり負荷
  • 仕様変更時の再設計・再テスト負荷
  • 公開後の監視、障害対応、軽微改修の負荷

アプリ案件では、審査対応、端末差分確認、通知運用、OS更新追随が追加されやすくなります。金額を一律に比べにくいのは、契約条件、支援範囲、利用規模、連携要件で前提が変わるためです。

見積もり比較で最低限確認する項目

追加改修の扱い

小さな改善が都度見積もりになるのか、一定範囲まで保守内なのかを確認します。

保守範囲

監視、障害対応、軽微修正、定例報告のどこまでが含まれるかを見ます。

障害対応時間帯

平日日中のみか、夜間・休日を含むかで運用負荷は大きく変わります。

成果物・ソースコードの扱い

納品物の範囲や、運用引き継ぎに必要な資料が残るかを確認します。

仕様変更時の進め方

変更管理の流れ、追加費用の発生条件、再見積もりの単位をそろえて見ます。

決裁者説明で押さえる論点

社内説明では、総費用から話し始めるより、必要な速度、その速度を支える体制、事故時の影響、最後に総費用の順で整理したほうが通しやすくなります。比較表に空欄が多い案は、金額が魅力的でも判断材料として未成熟です。

08Section相談前に何を整理し、次の一手を決めるか

相談前に完全な要件定義書は必要ありません。ただし、何も決まっていない状態と、最低限の前提がある状態では、提案や見積もりの精度が大きく変わります。

初回相談に必要な最低限

初回相談に必要な最低限

  • ✓

    目的と解決したい課題

    誰の何を改善したいかを1〜2文で説明できる状態

  • ✓

    対象ユーザー

    社内向けか社外向けか、主な利用者像がわかる状態

  • ✓

    Web / アプリ / 未定 の仮説

    まだ未定でもよいが、現時点の仮説は置く

  • ✓

    初期リリースに入れたい機能 3〜5項目

    優先順位がわかる粒度まで絞る

  • ✓

    希望時期と社内責任者

    公開希望時期、相談窓口、意思決定者を明確にする

初回相談で必要なのは、完成した要件定義書ではなく、目的と前提のたたき台です。未確定事項があっても問題ありません。重要なのは、未確定であること自体を共有することです。考え方は GSA の Requirements Definition とも近い整理です。

見積もり精度を上げる追加情報

見積もり精度を上げる追加情報

  • ✓

    業務フローと画面イメージ

    参考サービスや簡単な画面ラフでも比較しやすくなる

  • ✓

    連携先一覧

    既存システム、外部SaaS、認証基盤などを洗い出す

  • ✓

    扱うデータの種類と権限パターン

    個人情報、決済情報、閲覧権限の違いなどを明記する

  • ✓

    非機能要件

    可用性、ログ、監視、障害時の初動時間などを整理する

  • ✓

    公開後の運用体制

    問い合わせ窓口、障害対応、改善定例の想定を置く

複数社を比較する場合は、全社に同じ前提資料を渡すことが重要です。前提条件、除外事項、成果物、変更対応、保守範囲を同じ観点で並べると、見積もり比較の精度が上がります。

よくある迷いへのFAQ

よくある質問

要件が固まっていなくても相談してよいですか?+

はい。目的、対象ユーザー、初期リリースの仮説、希望時期、社内責任者の5点前後があれば、上流相談は始めやすくなります。むしろ、ストア公開、複数連携、機微データ、固定公開日がある案件は、要件を完全に固め切る前に相談したほうが手戻りを防ぎやすいです。

まずWebで始めて、後からアプリ化する判断はありですか?+

あります。特に、まず利用価値の検証を優先したい場合は、Webで始めたほうが公開と改善の速度を確保しやすいケースがあります。ただし、通知や端末機能、ストア配布自体が価値提供の前提なら、最初からアプリ前提で設計したほうが安全です。

支援会社に依頼しても、自社で残すべき役割は何ですか?+

目的設定、優先順位づけ、受入判断、公開判断、改善優先順位は自社に残ります。外部が補いやすいのは、要件整理支援、設計、実装、QA、監視運用などの専門工程です。判断そのものまで外に寄せると、公開後の意思決定が遅れやすくなります。

見積もり比較で最低限確認すべき条件は何ですか?+

少なくとも、見積もり対象範囲、除外事項、追加改修の扱い、保守範囲、障害対応時間帯、成果物やソースコードの扱い、仕様変更時の進め方はそろえて確認したいところです。同じ条件で比べないと、金額差だけでは判断しにくくなります。

最後に、次の一手は大きく3つです。診断が内製寄りなら、自社主導でPoCやMVPの範囲を絞る。併用寄りなら、弱い工程だけを切り出して相談する。早期相談寄りなら、目的・対象ユーザー・希望時期を1枚にまとめ、上流整理から相談する。この順で進めると、無理な内製や過剰な外部依頼を避けやすくなります。

プロダクト企画・要件定義支援の支援会社を見つける

条件に合う支援会社をスグに検索・比較できます

Partner Hiveプロダクト企画・要件定義支援0社掲載
会社一覧を見る
PartnerBase Mag 編集部

PartnerBase Mag 編集部

デジタル発注の比較・発注準備を専門に扱う編集チーム。

執筆

デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。

支援会社を比較する

得意領域、対応サービス、地域、実績を見ながら候補会社を絞り込めます。

会社を探す
