ホームページ制作の期間はどれくらい?種類・規模別のスケジュール目安

ホームページ制作の期間を契約前とキックオフ後に分けて解説。サイト種類別の条件付き期間例、4・13・20週間の逆算計画、遅延を防ぐ確認項目を紹介します。

執筆 PartnerBase Mag 編集部約8分

ホームページ制作の期間は、ページ数だけで決まるものではありません。原稿・画像・掲載許諾の準備状況、承認する部門の数、CMS移行や外部連携の有無によって、同じような規模でも公開までの計画は変わります。特に公開希望日が決まっている場合、制作会社が示す「制作開始後の期間」だけでは、社内の比較・稟議・契約を含めた全体日程を判断できません。

この記事では、サイト類型ごとの条件付き公開例、工程の依存関係、公開日からの逆算例を整理します。公開希望日から、相談開始・社内締切・初回公開範囲を逆算して決められるようになります。

相談・比較・契約と、キックオフ後の設計から公開までを分け、公開希望日から契約期限へ逆算する流れを示した図
相談・比較・契約と、キックオフ後の設計から公開までを分け、公開希望日から契約期限へ逆算する流れを示した図

公開時期を計画する際は、契約前の手続きとキックオフ後の制作を分け、公開希望日から必要な期限を逆算します。

01Sectionホームページ制作の期間は「契約前」と「キックオフ後」に分けて考える

相談開始から公開までを一つの「制作期間」として扱わないことが重要です。契約前の手続きと、キックオフ後の制作・公開確認は、別々の期限として管理します。

期間を分けて管理する考え方

相談開始から契約・キックオフまで

要件整理、候補社選定、見積もり比較、稟議、法務・購買確認、契約締結を行う区間です。必要な日数は候補社数、自社規程、関係部門の回答期限に左右されるため、共通の日数は置けません。

キックオフ後から公開・初期確認まで

設計、原稿・素材準備、デザイン、実装、テスト、公開判定、本番反映、初期確認を行う区間です。公開されている期間例の多くは、この区間または制作会社の作業範囲を対象としています。

契約前の遅れは制作会社の作業速度では解消しにくいため、公開希望日があるなら契約・キックオフ期限を先に置きます。そこから候補選定、稟議、法務・購買、契約の締切を自社の手続きに合わせて遡ります。

公開日から逆算する全体の順序

  1. Step01

    本番反映日を置く

    公開希望日と、本番環境で主要導線を初期確認する担当・連絡窓口を決めます。

  2. Step02

    公開判定と必須修正の予備期間を確保する

    テストで見つかった必須修正を反映し、公開可否を判断する期間を本番反映の前に置きます。

  3. Step03

    テスト完了期限を置く

    表示、リンク、フォーム、計測、掲載内容などの確認を終える日を決めます。

  4. Step04

    原稿・素材・承認の締切を置く

    主要ページの原稿、画像、掲載許諾、デザイン承認を、実装・テストへ影響する前に確定します。

  5. Step05

    契約前手続きを自社期限で遡る

    契約・キックオフ期限から、比較、稟議、法務・購買、契約の締切と相談開始日を設定します。

02Sectionサイトの種類・規模から、キックオフ後の計画例を選ぶ

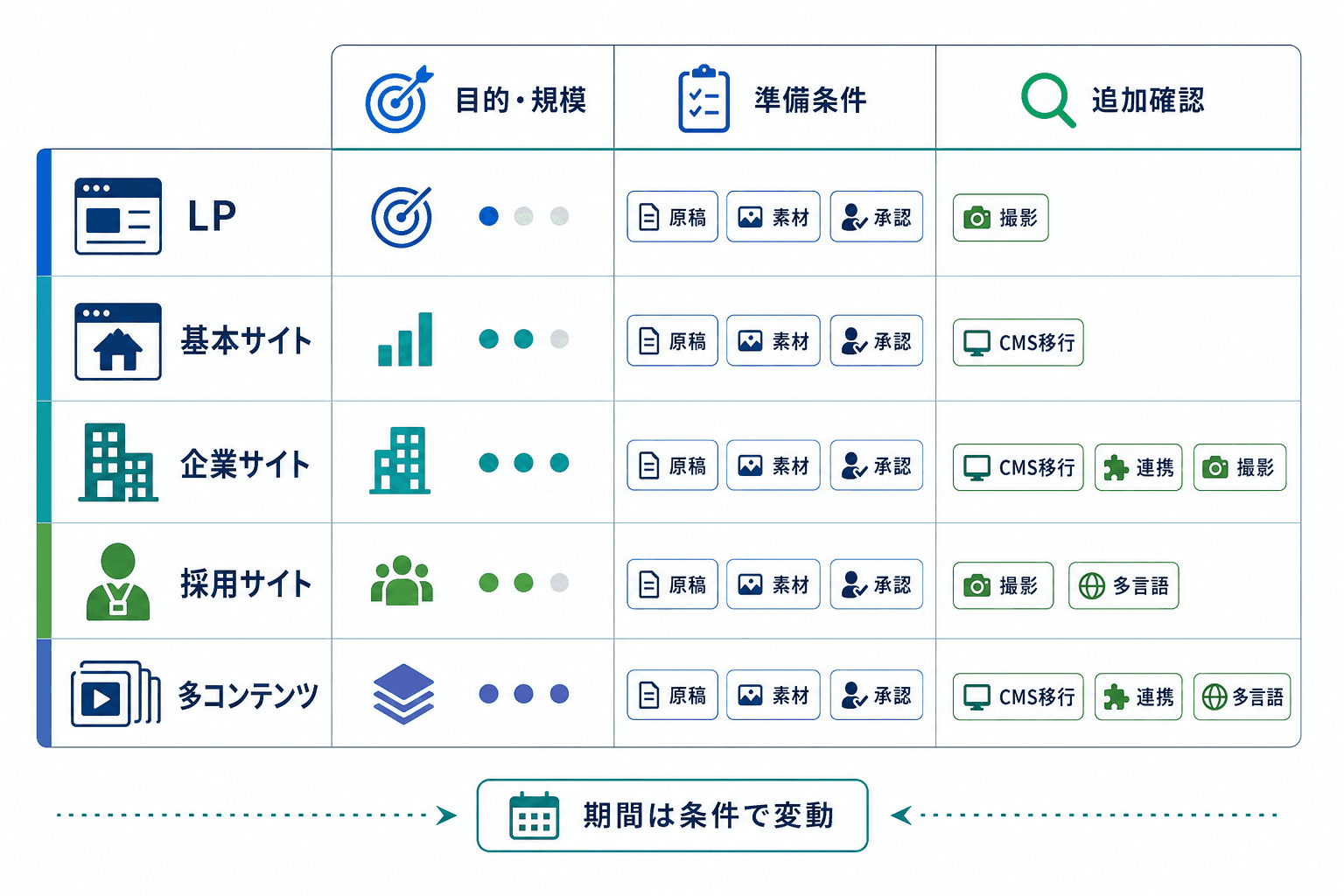

サイト類型ごとに、目的・規模、準備条件、移行や連携などの追加確認事項を比較するマトリクス図
サイト類型ごとに、目的・規模、準備条件、移行や連携などの追加確認事項を比較するマトリクス図

サイトの種類だけで期間を決めず、原稿・素材・承認の準備状況と、移行・連携などの追加要件を重ねて確認します。

キックオフ後の計画は、最初に「目的・ページ規模・コンテンツ量」で基本類型を選びます。そのうえで、移行や連携などの追加条件を重ねて確認します。ページ数が少なくても、素材や承認が未確定なら短納期とは限りません。

基本類型は目的・ページ規模・コンテンツ量で選ぶ

以下の期間は市場相場や納期保証ではありません。事業者が公開する条件付きの例、または公開日から締切を置くための期限配置例として扱います。起算点、原稿・素材の支援範囲、撮影、修正回数、承認体制は一致しないため、見積もり時には自社条件との差分を確認してください。

基本類型条件付き公開例または計画上の見立て適用前提選ぶ逆算例
LP・キャンペーンページ当該事業者の条件付き公開例として約3〜6週間1ページ中心で、訴求、原稿、画像、承認範囲を絞れる条件がそろえば4週間例。新規撮影や連携があれば13週間例または個別確認
少数ページの基本サイトCMSなしの小規模サイトを約1か月とする制作会社作業範囲の条件付き公開例既存素材を利用でき、初回公開の必須ページと導線が明確条件がそろえば4週間例。CMSや新規原稿が増える場合は13週間例
複数ページの企業・コーポレートサイト約2〜4か月とする条件付き公開例情報設計、主要原稿・素材、承認体制を期限内に固められる10〜20ページ程度で複雑な連携がなければ13週間例
採用サイト約2〜3か月とする条件付き公開例求職者向け情報、社員取材・撮影、採用部門の確認範囲を整理できる連携・撮影・多部門承認の状況により13週間例または20週間例
コンテンツ量が多いサイト同一条件で比較できる公開期間例は確認しにくい棚卸し、編集、移行対象、更新責任を定める必要がある20週間例を期限配置の出発点とし、個別見積もりを優先

LP約3〜6週間、コーポレートサイト約2〜4か月、採用サイト約2〜3か月といった数字は、制作会社が公開する目安例で確認できる条件付きの期間です(2026年8月時点の公開情報に基づく目安)。また、CMSなしの小規模サイトを約1か月、ページ数が多くCMSを導入するサイトを約2〜3か月とする、制作会社の作業期間に限定した目安例もあります。これらは相談・比較・契約や、発注側の素材準備まで含む全体日程を示すものではありません。

ポイント

基本類型で見立てた後に、移行・連携・承認などの追加要件を重ねて確認すると、公開計画の誤差を抑えやすくなります。

追加要件は基本類型と分けて重ねる

追加要件は「何週間を加算するか」ではなく、誰が何をいつ確定し、どこまでテストするかを個別に決める論点です。

追加検討条件

移行対象、旧新URLの対応、リダイレクト、テスト、公開後の確認を計画します。URL変更を伴う場合は新規制作と分けて扱います。

会員・予約・外部連携

利用者区分、例外処理、連携仕様、責任者、接続情報、テスト環境と受入条件を確認します。

多言語対応

対象言語、翻訳担当、各言語のレビュー担当、更新方法、URL設計を決めます。

撮影・取材・動画

対象者、実施日、素材納品日、掲載許諾、素材が遅れた場合の代替案を設定します。

多部門承認

確認部門、最終判断者、回答期限、意見の集約方法を先に決めます。

URL変更を伴うリニューアルでは、新サイトの準備、URL対応付け、リダイレクト、テスト、移行後の確認を含める必要があります。詳細はGoogle Search Centralのサイト移転ガイドと、ホームページリニューアルの進め方で確認してください。

03Section工程は足し算せず、依存関係で計画する

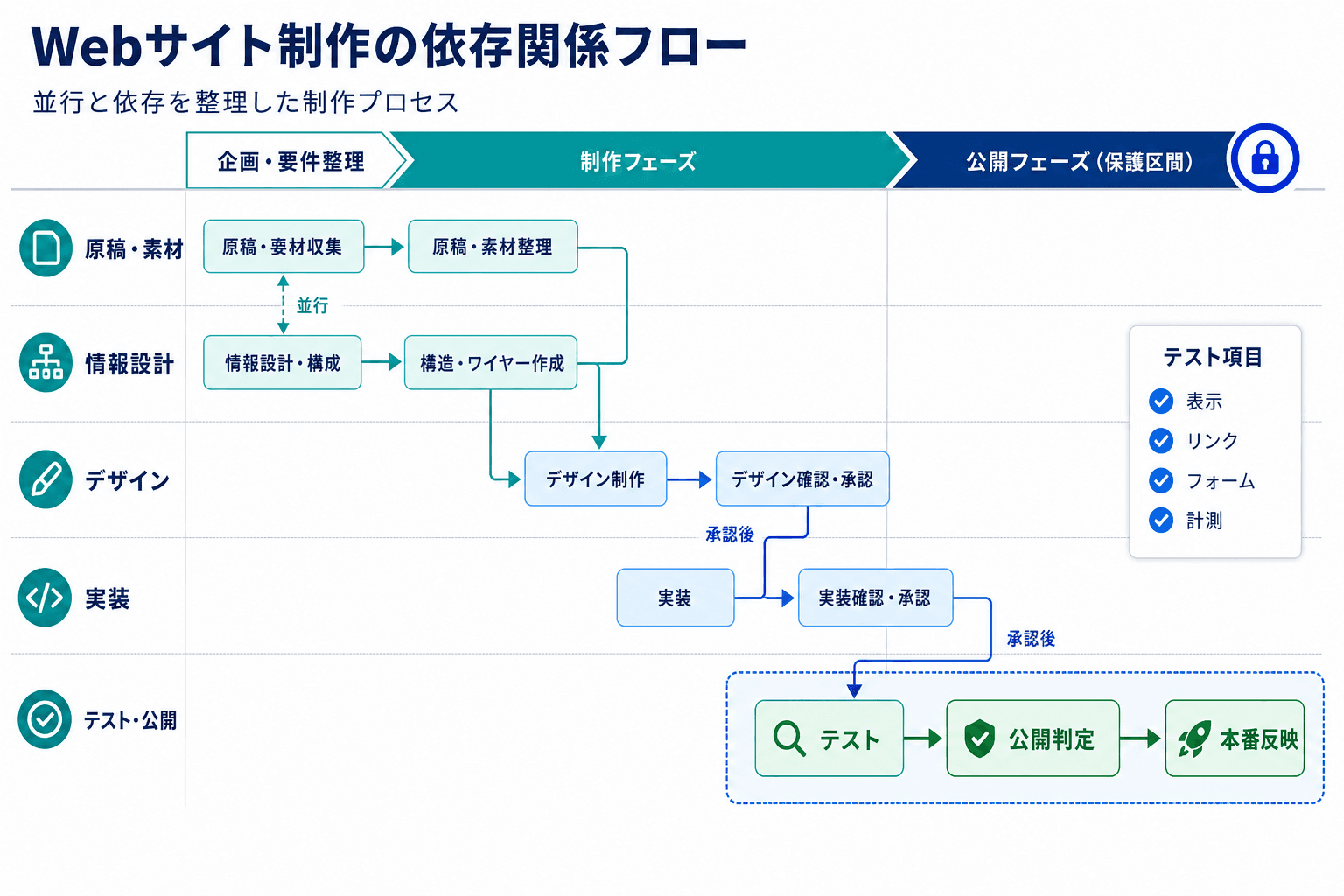

原稿・素材と情報設計は並行し、承認済み画面から実装を進め、テスト・公開判定・本番反映は後半に順番に行う依存関係図
原稿・素材と情報設計は並行し、承認済み画面から実装を進め、テスト・公開判定・本番反映は後半に順番に行う依存関係図

制作工程はすべてを直列に並べるのではなく、並行できる作業と、確定・承認を待つ工程を分けて管理します。

要件整理から公開までの工程に固定的な標準日数を置き、それを合算して全体期間を出す方法は実務に合いません。原稿骨子と情報設計、原稿・素材の一部とデザイン、承認済み画面からの実装は並行できます。一方、テスト、必須修正、公開判定、本番反映は、主要な実装・コンテンツ・権限がそろわなければ進めにくい工程です。

作業並行可否先に確定したいもの完了条件遅れた場合の扱い
原稿骨子・素材棚卸し情報設計と並行可ページ目的、担当、素材一覧、許諾状況主要ページの原稿・素材・許諾がそろう不足ページを後続公開候補に分ける
情報設計・構成原稿骨子と並行可初回公開範囲、主要導線、優先順位ページ役割と構成を合意構成追加は範囲または日程への影響を確認
デザイン原稿・素材の一部と並行可構成、主要ページの掲載内容主要画面の方針を承認大幅な構成変更は実装前に影響を再評価
実装承認済み画面から順次可主要画面、機能要件、原稿、権限表示対象、CMS設定、必要機能を実装未確定ページ・連携を初回対象から外すか判断
テスト原則、主要実装・コンテンツ確定後表示、フォーム、リンク、計測、確認担当必須テストと指摘の優先度分類を完了必須修正を優先し、改善提案は後続対応へ分ける
公開判定・本番反映原則、テスト後必須修正、公開権限、決裁者、連絡窓口公開可否を決裁し、本番で主要導線を確認公開範囲・日程・品質の優先順位を再決定

公開前確認の担当と権限を早めに確保する

Google Analyticsを利用する場合、タグ設置にはウェブサイトのコードとGoogle Analyticsプロパティへのアクセスが必要です。Google Analytics Helpの設定ガイドを確認し、テスト開始前までに権限保有者、設置担当、確認担当を決めます。

アクセシビリティも公開直前だけで確認するのではなく、設計・開発の早い段階から評価に組み込むほうが調整しやすくなります。W3C WAIの評価ガイドでは、自動検査だけでは包括的な評価にならないことも示されています。必要な確認方法と担当は、対象サイトや社内基準に応じて計画へ組み込みます。

制作工程における役割分担や進め方を詳しく確認したい場合は、ホームページ制作の進め方を参照してください。

04Section公開日から逆算する3つのスケジュール例

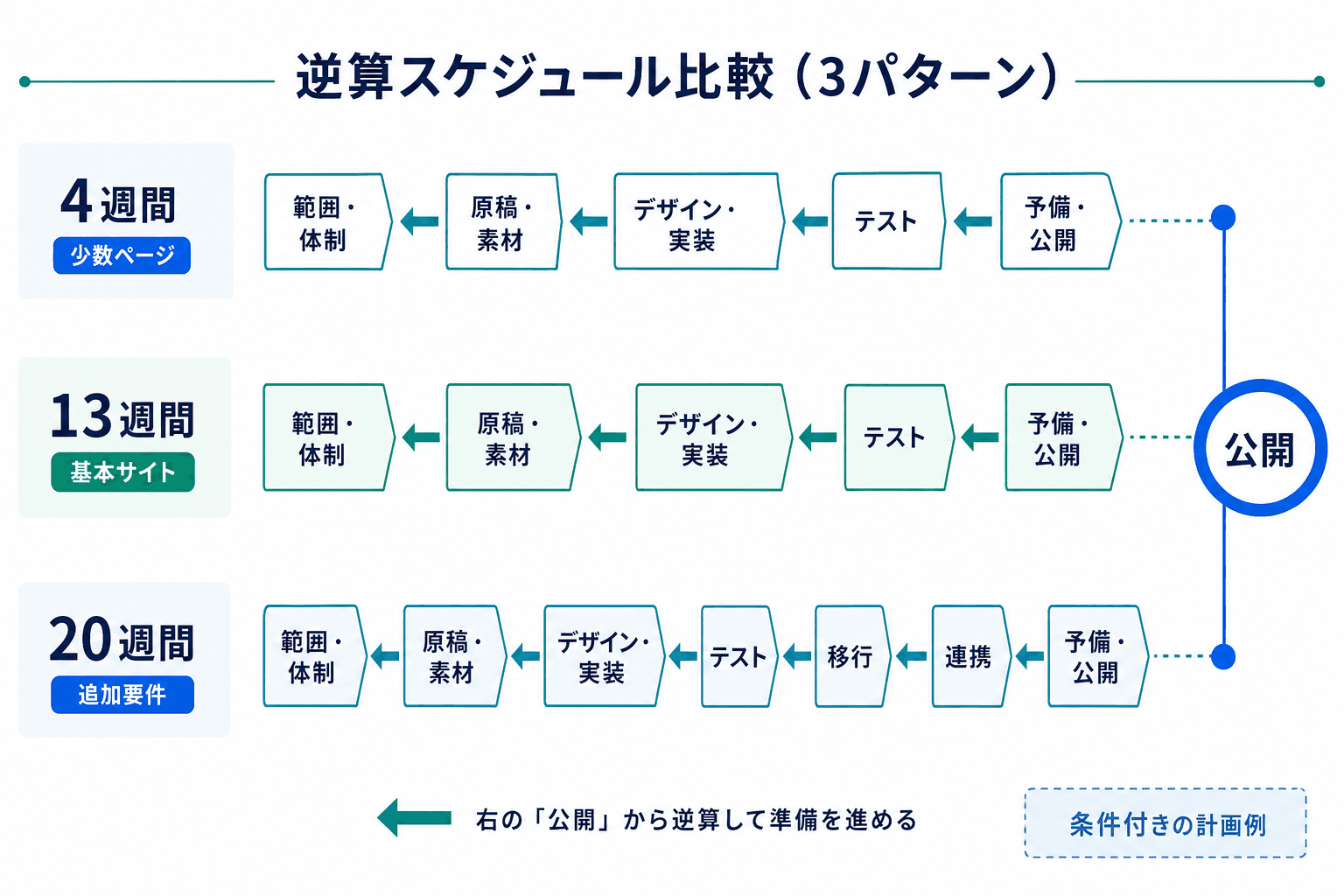

4週間、13週間、20週間の条件付き計画例を、公開日を共通の終点として比較したタイムライン図
4週間、13週間、20週間の条件付き計画例を、公開日を共通の終点として比較したタイムライン図

4・13・20週間は納期保証ではなく、公開範囲や追加要件に応じて社内締切を置くための条件付き計画例です。

ここで示す4週間・13週間・20週間は、業界標準や納期保証ではなく、前提を満たす場合のスケジュール(期限配置)の計画例です。契約前の比較・稟議・法務・購買・契約は含めず、自社の候補社数と関係部門の期限に合わせて、キックオフより前へ別途確保してください。

公開希望日からは、本番反映、公開判定・必須修正の予備期間、テスト完了、主要原稿・素材確定、デザイン承認、要件・サイトマップ確定、契約・キックオフ、契約前手続き、相談開始の順に日付を置きます。

4週間:少数ページ・短納期の最小公開版

適用条件は、1ページ中心または少数ページであること、既存の原稿・画像・掲載許諾が使えること、テンプレートまたは既存部品を利用できること、複雑な外部連携がないこと、最終承認者がすぐに判断できることです。条件の一つでも満たせない場合は、公開範囲の縮小または別の計画例を検討します。

4週間の期限配置例

  1. Step01

    1週目:初回公開範囲と権限を確定

    必須ページ、主要導線、素材担当、最終承認者、公開環境の権限を初日から確認します。未確定の機能は初回対象から外します。

  2. Step02

    2週目:原稿・素材を確定

    週末までに原稿、画像、掲載許諾を確定します。新規撮影や大幅な構成変更は公開日固定と両立しにくい条件です。

  3. Step03

    3週目:実装と設定

    テンプレートや既存部品を利用して実装し、フォーム、必要な計測、コンテンツ投入を進めます。

  4. Step04

    4週目前半:テスト完了

    表示、リンク、フォーム、計測、掲載内容を確認し、必須指摘と改善提案を分けます。

  5. Step05

    4週目後半:予備期間・公開判定・本番反映

    必須修正と公開判定の予備期間を確保したうえで本番反映し、主要導線を初期確認します。

13週間:10〜20ページ程度の基本サイト

適用条件は、複雑な外部連携がなく、主要原稿・素材を発注側で期限内に用意でき、最終判断者と回答期限が決まっていることです。これは条件付き公開例の平均から導いたものではなく、社内締切を置くための計画例です。

13週間の期限配置例

  1. Step01

    1〜2週目:要件・構成・体制を確定

    初回公開ページと後続公開ページを分け、サイトマップ、担当者、承認経路、変更時の判断方法を合意します。

  2. Step02

    3〜5週目:主要原稿・素材を確定

    原稿・素材準備と主要画面の検討を進め、5週目までに主要ページの原稿、画像、掲載許諾を確定します。以後の大幅な追加は公開範囲または日程へ影響します。

  3. Step03

    6〜10週目:デザイン確定と実装

    承認済み画面から実装、CMS設定、コンテンツ投入を進めます。新規ページや大幅な要件変更は後続公開候補として扱います。

  4. Step04

    11週目:テスト完了

    表示、フォーム、リンク、計測、掲載情報、関係部門の確認を終え、必須修正と改善提案を分類します。

  5. Step05

    12〜13週目:公開判定の予備期間と本番反映

    12週目を必須修正・公開判定の予備期間、13週目を本番反映・初期確認に分けます。公開権限と初期不具合の窓口も確定します。

20週間:移行・追加要件を含む案件

適用条件は、URL変更を伴うCMS移行、外部連携、多数コンテンツ、複数部門承認のいずれかを含むことです。移行対象一覧、連携先担当、テスト環境、受入条件、最終承認者を置けない場合は、この配置例をそのまま使わず個別見積もりを優先します。

20週間の期限配置例

  1. Step01

    公開20〜17週前:棚卸しと初回公開範囲の決定

    現行資産、移行・廃止対象、連携責任者を整理し、初回移行対象と後続移行対象を分けます。

  2. Step02

    公開16〜13週前:仕様・主要素材・URL方針を確定

    情報設計、原稿・素材回収、URL対応、連携仕様を進めます。主要ページ・移行対象の素材、URL対応、連携仕様の確定期限を置きます。

  3. Step03

    公開12〜8週前:実装・移行・連携開発

    デザイン、CMS移行、実装、連携開発を順次進め、主要画面、受入条件、テスト環境を確定します。

  4. Step04

    公開7〜5週前:リハーサルと主要テストの完了

    コンテンツ投入、移行リハーサル、連携テストを実施します。未完の低優先度コンテンツや連携は後続公開の可否を判断します。

  5. Step05

    公開4週前〜公開後:予備期間、本番反映、初期確認

    テスト、必須修正、公開判定の予備期間を確保し、本番反映後は主要導線、計測、移行状況を確認します。

05Section遅延を防ぐには、影響工程と調整判断を管理する

遅延対策では、早期警戒サインが出た段階で公開範囲・体制・日程のどれを調整するかを決めます。公開日を固定する場合も、必須修正と公開後に改善できる要望を分けることが必要です。

リスク影響工程・早期警戒サイン予防策公開日固定時の調整候補
原稿・素材未提出設計・実装・テストに影響。担当者や提出日が未定素材台帳、担当、提出期限、代替案を設定優先ページを先行し、残りを後続公開へ分割
承認待ち全工程に影響。最終判断者や回答期限が不明窓口を一本化し、レビュー期限と意見集約方法を合意承認体制の追加・集約、または範囲縮小
追加要望設計・デザイン・実装に影響。必須と希望が未分類変更受付時に工数、日程、既存機能への影響を確認公開日・公開範囲・品質の優先順位を再決定
連携・権限未取得実装・テスト・公開に影響。仕様書、権限、テスト環境が未入手情報システム部門・連携先の担当と取得手順を初期確認連携部分を後続公開へ分離できるか判断
公開前の必須指摘テスト・公開判定に影響。確認部門・基準が未定必要な確認事項と責任部門を早期に洗い出す必須修正を優先し、改善提案は後続対応へ分類

フォームで個人情報を扱う場合は、実際に扱う情報や運用に応じて、利用目的、委託・第三者提供、安全管理などの確認が必要になります。個人情報保護委員会のガイドラインを確認し、法務または個人情報担当がいつ判断するかをテスト開始前までに計画へ入れてください。

URL変更を伴うリニューアルでは、旧新URLの対応、リダイレクト、テスト、公開後の監視も遅延要因になり得ます。新規制作と同じページ数でも、移行作業は別の管理対象として扱い、詳細はホームページリニューアルの進め方を参照します。

06Section短納期では工程を削るのではなく、初回公開範囲を調整する

短納期化で優先すべきなのは、デザインやテストを無理に省くことではありません。初回公開で必要なページ・導線を定義し、対象範囲を適切に絞ることです。既存原稿・写真、テンプレートや既存部品、承認集約を活用します。

短納期の最小公開版に着手する前の確認

  • ✓

    公開日に必須のページ・機能と、後続公開に回す範囲が分かれている

    問い合わせなど主要導線に必要な情報は初回対象に残します。

  • ✓

    原稿・画像・掲載許諾の担当者と提出期限が決まっている

    新規撮影や原稿の大幅な新規作成が残る場合は前提を見直します。

  • ✓

    最終承認者と回答期限が固定されている

    意見を集約する窓口も決めます。

  • ✓

    ドメイン、サーバー、CMS、フォーム、必要な計測の権限を確認できている

    権限取得が必要なら制作と並行して着手します。

  • ✓

    外部連携の仕様・担当・テスト環境がそろっている、または初回対象から外せる

    連携を残す場合は受入条件とテスト期間を確保します。

注意点

公開日が固定でも、フォーム送信、掲載情報の事実確認、必要な権限・計測・テスト、取扱情報に応じた個人情報確認、必要なアクセシビリティ確認は安易な省略対象にしません。段階公開は確認を省く方法ではなく、初回公開の対象範囲を分ける方法です。

短納期判断フロー

  1. Step01

    必須ページ・機能を確定する

    確定できない場合は、まず初回公開範囲を縮小します。

  2. Step02

    素材と承認の条件を確認する

    原稿・画像・掲載許諾、最終承認者、回答期限がそろわない場合、既存素材の利用可否を確認します。

  3. Step03

    公開環境と連携の条件を確認する

    ドメイン、CMS、フォーム、計測の権限を確認し、連携がある場合は仕様・担当・テスト環境を確認します。

  4. Step04

    テストと公開判定を確保する

    必須のテスト・修正・公開判定の期間を置けない場合、品質確認を削るのではなく範囲を見直します。

  5. Step05

    条件未達時は順番に調整する

    初回公開範囲の縮小、段階公開、それでも成立しない場合は公開日再設定の順に検討します。すべて満たす場合は最小公開版として進行します。

07Section制作会社への相談・比較でそろえるべき前提

制作会社に相談する際は、確定事項だけでなく、未確定事項と「いつ決められるか」も伝えます。公開予定日だけで比較すると、原稿支援、撮影、移行、テスト、公開後対応の範囲が異なる提案を同列に見てしまうためです。

公共調達の資料であるデジタル庁の調達手続マニュアル・雛形等は、民間のWeb制作にそのまま適用するものではありませんが、提案・契約条件を具体化し、比較可能な状態にする考え方の参考になります。

制作会社比較でそろえる前提

起算点と公開予定日

相談開始、契約、キックオフのどこから日程を数えるかと、公開予定日が固定か調整可能かを確認します。

初回公開範囲と後続公開範囲

対象ページ、機能、移行対象、後から追加する範囲を提案ごとにそろえて比較します。

発注側の提出物・期限・確認工数

原稿、素材、掲載許諾、レビュー回数、承認担当、回答期限を明確にします。

支援範囲とテスト・公開の責任分担

原稿・撮影・移行支援、CMS・連携・権限設定、フォーム・計測・テスト・公開判定の担当を確認します。

変更・承認遅延時の扱いと公開後体制

仕様変更時の日程調整、承認遅延時の判断、公開後の更新担当、初期不具合の窓口を確認します。

相談前には、制作目的、公開希望日と固定度、新規制作かリニューアルか、必須ページ・機能、原稿・素材の準備状況、承認体制、公開環境の権限、比較・契約手続き、公開後の更新・問い合わせ対応を一枚にまとめると、提案の精度を上げやすくなります。

稟議では、公開時期だけでなく、期待する問い合わせや資料請求、費用対効果、公開後の更新・問い合わせ対応体制を一体で整理します。稟議での考え方はWeb制作の稟議を通すための考え方も参照してください。

ホームページ制作期間でよくある質問

契約前の制作会社比較や稟議には、どれくらいの期間を見込めばよいですか?+

候補社数、見積もりの精度、稟議、法務・購買、契約方式、関係部門の回答期限によって変わるため、共通の日数は置けません。公開日から契約・キックオフ期限を先に定め、自社の過去案件や関係部門の期限を確認して、比較・契約前の予定を遡ってください。

リニューアルの期間は、新規制作と同じように考えてよいですか?+

URL変更、CMS移行、コンテンツ棚卸し、リダイレクト、計測移行、公開後の確認がある場合は、新規制作と分けて考える必要があります。対象範囲と移行条件を整理したうえで、ホームページリニューアルの進め方と公式ガイドを確認し、個別に計画してください。

公開日を動かせない場合、何を優先して調整すべきですか?+

まず初回公開のページ・機能を絞り、次に後続公開へ分けられる範囲を検討します。フォーム送信、主要導線、掲載情報の事実確認、必要な権限・計測・テスト、取扱情報に応じた確認は、公開日固定を理由に省略しないことが重要です。

制作スケジュールと比較条件を整理して相談したい方へ

公開希望日、初回公開範囲、原稿・素材の準備状況、承認体制をそろえたうえで、対応可能な制作会社を比較できます。

Partner Hiveコーポレートサイト制作8943社掲載
コーポレートサイト制作の会社を探す
