Webサイト制作で成果を出すには、制作の順番を知るだけでは足りません。先に決めるべきことを曖昧なまま進めると、見た目は整っても、問い合わせや資料請求につながりにくくなります。特にBtoBサイトでは、目的、主要CV、対象読者、対象範囲を早い段階で固めることが、後半の手戻りを減らす土台になります。
この記事では、Webサイト制作を 準備→企画→要件整理→体制・発注→制作・公開→計測・改善 の6段階で整理し、各段階で何を決めるか、どの状態なら次へ進めるか、何を最低限用意すべきかをまとめます。制作会社に相談する前のセルフチェック、外注範囲の判断、比較表の見方、スケジュールの考え方、公開後の改善運用まで分かるので、読後には、今すぐ相談を始めるか、先に社内で4点だけ固めるかを判断できます。

Webサイト制作は、作業の順番だけでなく、各段階で何を決めて次へ進むかで整理すると判断しやすくなります。

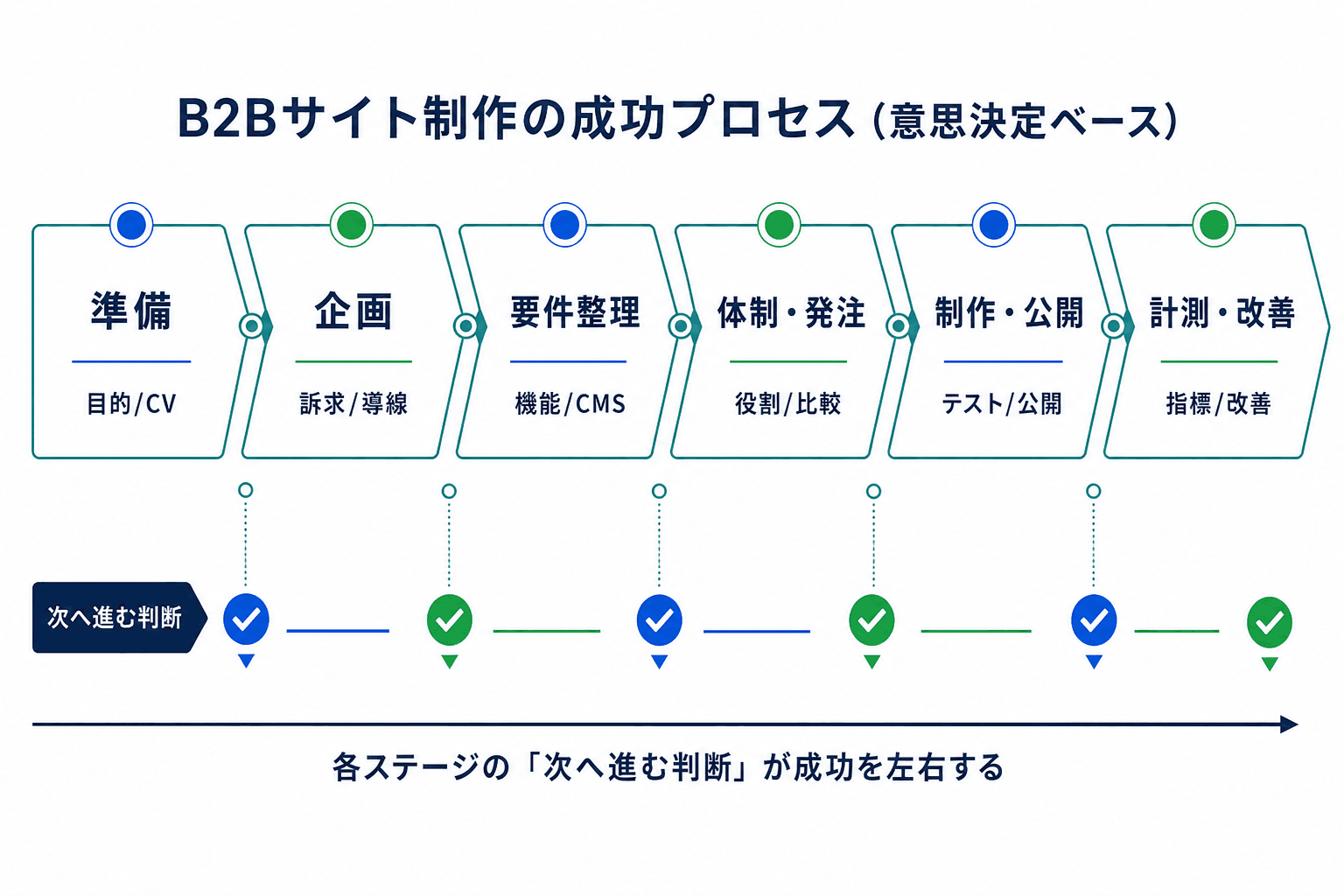

01Section成果につながるWebサイト制作の全体像
Webサイト制作は、作業工程ではなく、各段階で何を決めれば次へ進めるかで捉えると判断しやすくなります。順番が前後することはありますが、目的・要件・体制を後ろ倒しにしないことが重要です。
成果につながるWebサイト制作の6段階
- Step01
1. 準備
決めること: 目的、主要CV、対象読者、対象範囲。 次へ進む状態: 目的を1文で言え、主要CVが1つに絞れている。 最低限のアウトプット例: 依頼前1枚メモ。 手戻りが起きやすい点: 目的が曖昧なまま見た目の議論に入ること。
- Step02
2. 企画
決めること: 訴求、読者別導線、主要ページの役割。 次へ進む状態: 入口ページからCVまでの流れを説明できる。 最低限のアウトプット例: 導線メモ、主要ページ一覧。 手戻りが起きやすい点: ページの役割が重なり、情報が分散すること。
- Step03
3. 要件整理
決めること: 必要ページ、フォーム、CMS、連携、権限、移行、計測、運用条件。 次へ進む状態: 実装や運用で必要な条件が一覧化されている。 最低限のアウトプット例: 要件一覧、更新責任メモ。 手戻りが起きやすい点: ページ数だけ決めて、運用や移行を後回しにすること。
- Step04
4. 体制・発注
決めること: 社内外の役割、依頼範囲、比較軸、承認設計。 次へ進む状態: 誰が決め、誰が確認し、何を外部に任せるかが分かれている。 最低限のアウトプット例: 役割分担表、外注範囲メモ、比較表。 手戻りが起きやすい点: 原稿責任や公開後運用責任が曖昧なこと。
- Step05
5. 制作・公開
決めること: 原稿確定、確認基準、公開判定、移行準備。 次へ進む状態: フォーム、計測、表示、リダイレクト、権限の確認が終わっている。 最低限のアウトプット例: テスト記録、公開手順書。 手戻りが起きやすい点: 原稿遅延や公開前確認の抜け漏れ。
- Step06
6. 計測・改善
決めること: 主要CVの計測方法、確認頻度、改善会議、運用責任。 次へ進む状態: 誰が、いつ、何を見て、どう改善するかが決まっている。 最低限のアウトプット例: 月次確認項目、改善会議メモ。 手戻りが起きやすい点: 公開後に指標を決めようとして改善が止まること。
目的・要件・体制を後ろ倒しにすると、制作後半で見積差、修正、公開遅延が増えやすくなります。
目的・要件・体制を後ろ倒しにすると、制作後半で見積差、修正、公開遅延が増えやすくなります。
| 段階 | ここで決めること | 次へ進む状態 |
|---|---|---|
| 1. 準備 | 目的、主要CV、対象読者、対象範囲 | 目的を1文で言え、主要CVが決まっている |
| 2. 企画 | 訴求、読者別導線、主要ページ | 導線を説明でき、ページの役割が重複していない |
| 3. 要件整理 | フォーム、CMS、連携、権限、移行、計測 | 必要条件が一覧化されている |
| 4. 体制・発注 | 役割分担、依頼範囲、比較軸 | 誰が何を持つかが分かれている |
| 5. 制作・公開 | 原稿確定、テスト、公開判定 | 公開前確認が完了している |
| 6. 計測・改善 | 指標、頻度、会議体、責任分担 | 改善運用の回し方が決まっている |
先に知っておきたい主要用語
読み進める途中で意味がぶれやすい言葉だけ、ここで短くそろえておきます。特に、成果指標と運用指標を混同しないことが、公開後の改善判断をぶらしにくくします。
主要用語の短い定義
CV
サイト上で獲得したい成果です。BtoBでは問い合わせ完了、資料請求完了、商談予約完了などが代表例です。
訪問者を次の行動へ進めるページ間の流れです。入口ページから比較情報、CVページまでを一続きで考えます。
更新・公開・権限管理を行う仕組みです。製品名より、誰が更新し、誰が承認し、誰が管理するかの設計が重要です。
要件
必要ページや機能だけでなく、フォーム、CMS、連携、権限、移行、運用条件まで含めた前提条件です。
タグやイベントを設定し、公開後に成果を確認できる状態をつくることです。
問い合わせ完了のように、事業上重要な行動として優先的に追うイベントです。主要CVの計測単位として使います。
表示の速さや操作のしやすさ、表示の安定性など、実際の利用体験を見る主要指標群です。
02Section1. 準備:目的・主要CV・対象範囲を決める

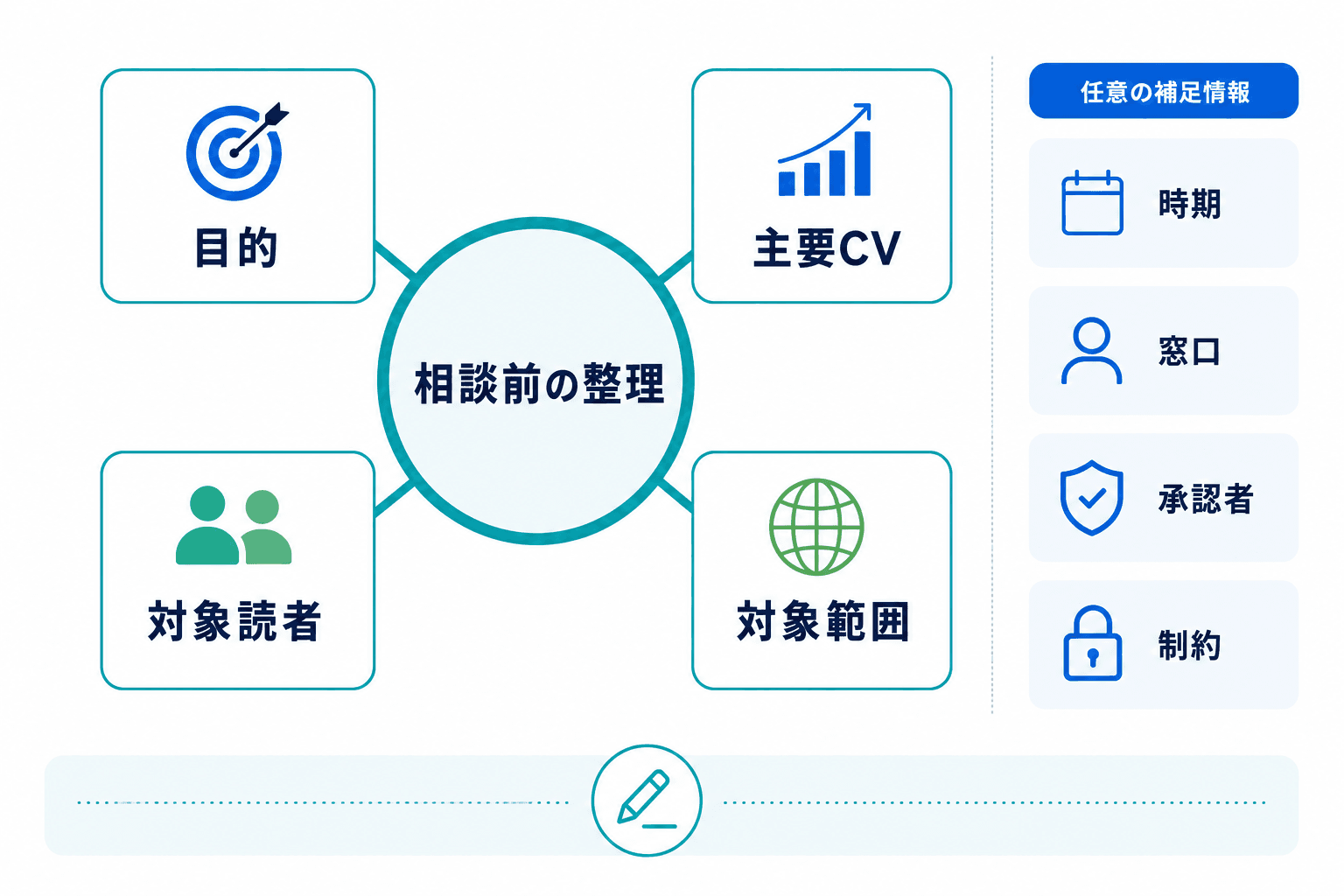

相談前は、目的・主要CV・対象読者・対象範囲を先にそろえると、その後の比較や相談が進めやすくなります。
制作会社に相談する前に、すべてを決め切る必要はありません。ただし、最初の判断軸がないまま相談を始めると、比較しにくい提案や見積もりが集まりやすくなります。
主目的と主要CVを1つに絞る
最初に固定したいのは、何を成果とみなすかです。BtoBサイトでは問い合わせ、資料請求、商談予約など複数の行動を取りたくなりますが、主目的と主要CVはまず1つずつ置くと判断がぶれにくくなります。 補助指標は後から足せます。
参考指標と成果指標を同列に置くと優先順位が崩れやすいため、相談前は目的を1文で言え、主要CVを1つ説明できる状態を目安にします。最低限のアウトプットは、目的、主要CV、現状課題をまとめた1枚メモです。
対象読者と対象範囲を決める
次に決めるのは、誰に向けたサイトかと、どこまで作るかです。対象読者は、実務担当者、比較担当者、決裁者のように役割で切ると整理しやすくなります。対象範囲は、サイト全体なのか、サービスサイトなのか、LPなのか、一部改修なのかを明記します。
ここが曖昧だと、必要なページ数、支援範囲、スケジュールがそろいません。 誰に何を伝えるサイトかを説明でき、全体リニューアルか一部改修かを言える状態まで整理できれば十分です。
相談前に最低限そろえたい情報
相談前の情報は、最低限必要なものと、制作会社と一緒に詰めてよいものを分けると進めやすくなります。先にそろえたいのは、目的、主要CV、対象範囲、公開希望時期、実務窓口、最終承認者です。 現状課題、参考サイト、既存素材、現行計測の有無があると比較精度は上がります。一方で、詳細なサイトマップ、CMS選定、計測詳細、移行方式は、相談しながら詰めても問題ありません。
URL変更、CMS変更、外部連携、法務や情報システムの確認がある場合は、詳細未確定でも早めに共有したほうが安全です。相談前の整理項目は、Orbit Mediaのチェックリストでも、意思決定者、成功定義、関与時間、ツールアクセスの重要性として整理されています。
03Section2. 企画:訴求・導線・主要ページを整理する

訴求はひとまとめにせず、読者ごとに入口ページから比較材料を経てCVへ進む流れで整理すると設計しやすくなります。
準備で軸が決まったら、次は誰に何を伝え、どのページからどの行動へ導くかを整理します。ここで重要なのは、自社が言いたいことより、読者が判断したいことから逆算することです。
訴求は 読者が判断したいこと で整理する
BtoBサイトでは、実績、機能、価格、支援範囲、導入効果など、伝えたいことが増えやすくなります。ただし、同じページで全部を伝えようとすると、どの読者にも中途半端になりがちです。実務担当者は課題解決の具体性、比較担当者は違いと比較材料、決裁者は導入効果や体制を見ることが多いため、訴求の主語を読者側に寄せて整理します。
ここで決めることは、主要訴求とページごとの役割です。失敗しやすい点は、トップページだけで完結させようとすることです。防ぎ方は、入口ページ、中間ページ、CVページの役割を分けることです。
読者別に導線を分ける
導線は、入口ページから比較材料を置く中間ページを通り、CVページに進む流れで考えると整理しやすくなります。 たとえば、実務担当者は課題別ページから機能詳細やFAQへ進み問い合わせへ、比較担当者はサービス比較ページから導入事例へ進み資料請求へ、決裁者は実績や導入効果ページから体制・運用ページへ進み商談予約へ、という形です。
既存サイトがあるなら、ページの棚卸しや構造整理を先に行うと、不要な重複や導線の分断を見つけやすくなります。Digital.govのガイドでも、コンテンツの棚卸しと構造整理は情報設計の前提として扱われています。
主要ページの役割を重複させない
企画段階で必要なのは、詳細なデザインではなく、どのページが何を担うかの整理です。トップページは全体案内、サービスページは価値訴求、導入事例は比較材料、FAQは不安解消、CVページは行動の後押しというように、役割を分けると構成がぶれにくくなります。
次へ進む状態は、主要導線を説明でき、主要ページの役割が重複していないことです。最低限のアウトプット例は、読者別導線メモ、主要ページ一覧、各ページの役割メモです。
04Section3. 要件整理:必要ページ・機能・CMS・連携を固める
要件整理は、ページ数を決める工程ではありません。公開後に運用できるか、既存流入を守れるか、計測できるかまで含めて整理する工程です。
必要ページ・フォーム・CMSを整理する
要件には、必要ページ、フォーム項目、完了ページ、通知先、CMSの更新対象、更新頻度などを含めます。フォーム完了後の導線、通知先、更新フローまで見ておかないと、公開後の運用で詰まりやすくなります。 CMSも製品名だけでなく、誰が更新し、誰が承認し、誰が管理するかで見ておく必要があります。
連携・権限・移行・アクセシビリティを要件に含める
BtoBサイトでは、CRM、MA、SFA、外部フォームなどの連携有無で要件が大きく変わります。また、CMSでは更新者、承認者、管理者の権限差を前提に設計する考え方が必要です。権限設計の考え方は、WordPressのRoles and Capabilitiesのような公開資料でも確認できます。
アクセシビリティも、公開直前の確認事項ではなく要件段階から含めるほうが安全です。 W3CのWCAG概要が示すように、後から付け足すより、最初から確認対象に入れたほうが進行上の差し戻しを減らしやすくなります。
アクセシビリティと権限設計は後付けにしないほうが安全です。公開直前に気づくと、修正範囲が広がりやすく、公開判断も止まりやすくなります。
アクセシビリティと権限設計は後付けにしないほうが安全です。公開直前に気づくと、修正範囲が広がりやすく、公開判断も止まりやすくなります。
次へ進むための最低限アウトプットを決める
この段階では、必要ページ、フォーム、CMS権限、連携、計測、移行、運用条件が一覧になっていれば十分です。詳細仕様が固まり切っていなくても、要件一覧、ページ一覧、更新責任メモ、移行条件メモがあれば、提案や見積もりは比較しやすくなります。
05Section4. 体制・発注:役割分担・依頼範囲・制作会社比較

制作会社比較の前に、社内で持つ責任と外部に任せやすい責任を切り分けると、見積差や提案差の理由を見やすくなります。
ここでの論点は、どの会社が良いかより先に、社内で何を持ち、何を外部に任せるかです。責任分界が曖昧なまま比較を始めると、価格差の理由が見えにくくなります。
まずは、相談開始と外注範囲の判断を次の順番で整理します。
- 目的・主要CV・対象範囲を1枚で説明できるか。できるなら比較に進みやすく、できない場合は先に1枚メモを作ります。ただし、URL変更、CMS変更、外部連携、法務・情シス確認がある案件は未整理でも相談開始を遅らせないほうが安全です。
- URL変更、CMS変更、外部連携、大きな承認フローがあるか。ある場合は、要件整理や移行判断が遅延源になりやすいため、早い段階で制作会社か実装責任者を入れます。
- 社内に原稿責任者と週次確認者がいるか。いるなら一部外注や内製中心でも進めやすく、いないなら要件整理、原稿支援、進行管理まで外部に広く任せる前提で比較したほうが現実的です。
- 社内で先に決めることと、制作会社と詰めることを分けられているか。先に決めるのは、目的、主要CV、対象範囲、公開希望時期、実務窓口、最終承認者です。詳細な情報設計、CMS選定、計測詳細、移行方式は相談しながら詰められます。
- 公開優先か、品質優先か。公開優先でも、主要CV導線、フォーム、計測、リダイレクト、権限設計は削りにくい項目です。品質優先なら、コンテンツ棚卸し、アクセシビリティ確認、運用設計まで含めて計画します。
社内で必ず持つ役割を決める

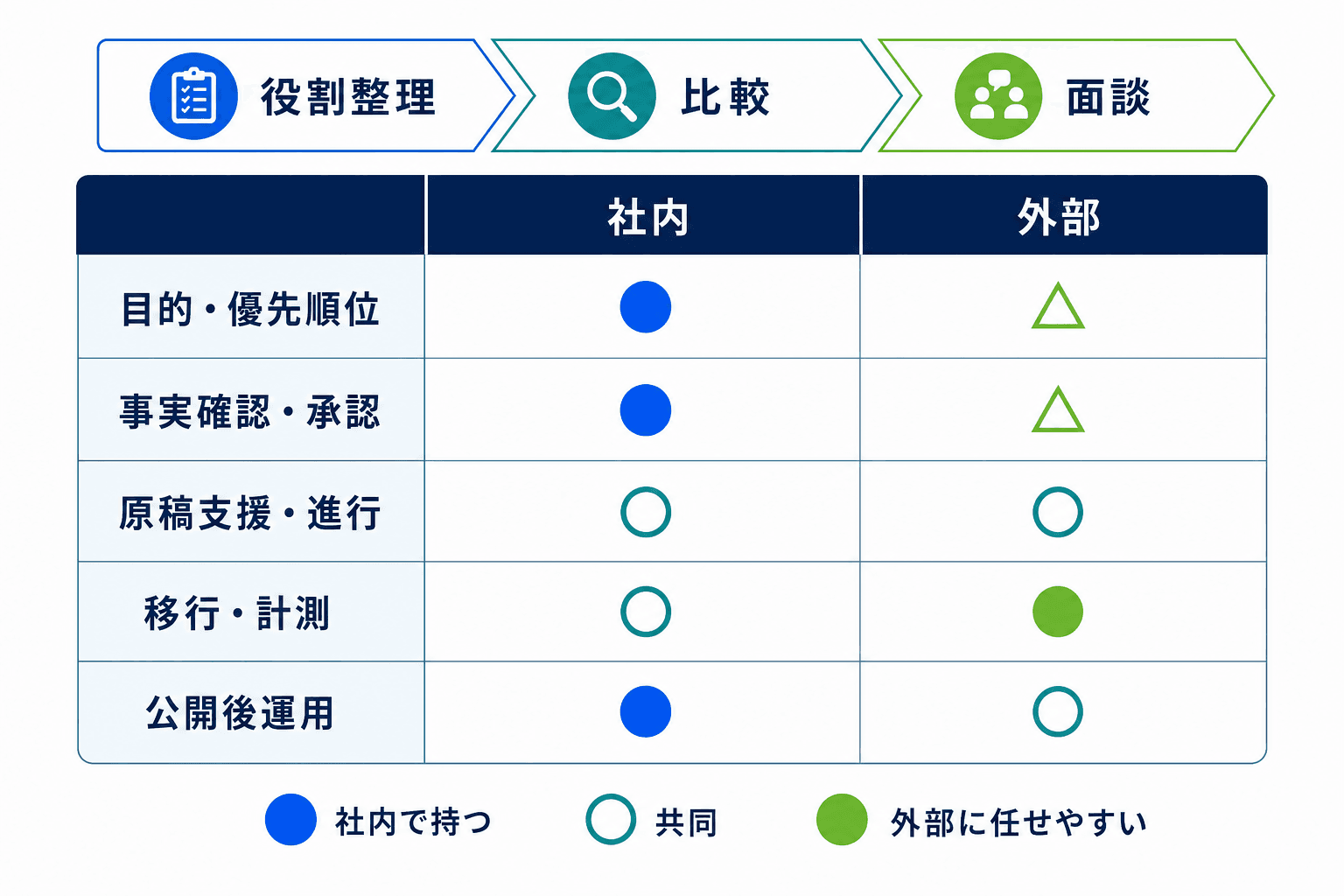

制作会社の比較に入る前に、まず責任分界をそろえておくと、見積差の理由が見えやすくなります。特に次の4点は、社内に残す責任と外部に任せやすい責任を分けておくと、発注判断をすぐ使える形にしやすくなります。
- 目的・優先順位:社内で必ず持つ責任です。何を成果とみなすか、どのCVを最優先にするかは社内で決めます。一方で、現状整理や論点整理、要件整理の支援は外部に任せやすい領域です。
- 事実確認・最終承認:社内で必ず持つ責任です。原稿の正確性、法務確認、公開可否の最終判断は外せません。一方で、構成案、下書き、編集、レビュー整理は外部に任せやすい領域です。
- 原稿支援・進行管理:外部に任せやすい領域です。取材設計、構成、進行管理、論点整理を任せると前に進みやすくなります。ただし、誰がいつまでに確認するか、差し戻し条件をどうするかは社内で持ちます。
- 移行・計測・公開後支援:実務作業は外部に任せやすい領域です。URL対応、リダイレクト、タグ設定、初期監視、改善提案の支援は委託しやすい一方、公開判定の最終責任、監視結果への優先順位づけ、公開後に更新を続ける責任者は社内で決めておく必要があります。
最低限分けたい役割は、目的と優先順位を決めるプロジェクト責任者、進行を回す実務窓口、訴求や原稿の妥当性を確認する内容責任者、法務や情報システムの確認者、公開後の更新と改善を持つ運用責任者です。外部に多く任せる場合でも、事実確認と最終承認だけは社内に残ります。
ここで決めることは、誰が判断し、誰がレビューし、誰が公開後を持つかです。次へ進む状態は、原稿責任、承認順、公開後運用責任が曖昧でないことです。最低限のアウトプット例は、役割分担表と承認フローメモです。
制作会社は 公開情報で足切り → 提案書で比較 → 面談で最終確認 で選ぶ
制作会社比較は、価格の安さではなく責任分界で見るほうが失敗しにくくなります。公開情報では、戦略や要件整理に触れているか、CMS運用や引き渡しに触れているか、移行や公開後支援に触れているかを見ます。たとえば、Blend Interactiveの戦略ページは、情報設計、サイトマップ、技術や連携のスコープ、CMS評価、ガバナンスをデザイン前の論点として扱っています。
提案書では成果物、除外範囲、クライアント側の宿題、原稿責任、移行責任、受入基準を比較し、最後に面談で課題整理の筋や承認設計への合わせ方を確認します。公開情報だけでは、相性や提案の筋の良さまでは同条件で比べにくいため、最終判断は提案書と面談で行う前提が実務的です。
| 評価項目 | 確認質問 | 見たい回答の方向 | 注意信号 |
|---|---|---|---|
| BtoB実績 | 似た意思決定プロセスの案件をどう進めたか | 読者別導線やCV設計まで説明できる | 実績がデザイン事例の紹介だけで終わる |
| 要件整理支援 | 目的整理、情報設計、要件整理をどこまで支援するか | サイトマップ、要件、技術条件まで触れている | いきなり制作一式になっている |
| 原稿支援 | 取材、構成、下書き、事実確認の分担はどうなるか | 発注側の宿題と支援範囲が明確 | 原稿責任が曖昧 |
| CMS運用性 | 更新者、承認者、管理者をどう分けるか | 引き渡しや権限設計まで含む | 公開後の更新前提が見えない |
| 計測・公開後支援 | 計測設定、初期確認、改善支援をどこまで行うか | 公開後の確認方法まで示す | 公開で終了し、その後が保守のみ |
| 進行体制 | 誰が論点整理し、承認待ちをどうさばくか | 会議頻度、窓口、確認方法が具体的 | 進行責任者が見えない |
費用は金額より構造で比較する
費用を比べるときは、総額ではなく、何をどこまで含む見積もりかをそろえることが先です。公開情報だけでは同じ条件の比較が難しく、契約条件、対象範囲、原稿量、連携要件、移行有無、公開後支援の有無で差が大きくなります。
安いか高いかより先に、何が含まれ、何が除外され、誰が責任を持つかを同じ粒度で並べることが重要です。
費用を比較しやすくする整理軸
期間と費用は公開情報だけでは断定比較しにくい項目です。まずは何が含まれ、何が除外され、誰が責任を持つかを同じ粒度で並べてください。
期間と費用は公開情報だけでは断定比較しにくい項目です。まずは何が含まれ、何が除外され、誰が責任を持つかを同じ粒度で並べてください。
この段階の着地点は、役割分担表、外注範囲メモ、比較表の評価観点がそろっていることです。
06Section5. 制作・公開:スケジュールの見方と公開前確認
スケジュールは固定週数で見るより、何が期間を伸ばしやすいかで見たほうが現実的です。特にBtoB案件では、原稿回収と承認待ちが想定以上に長くなりやすい傾向があります。
まず確認すべきスケジュール変動要因
先に確認したいのは、対象範囲、URL変更や移行の有無、原稿の新規作成量、CMS変更や外部連携の有無、承認人数、計測やアクセシビリティ確認の範囲です。公開希望日から逆算するときは、この順で重い要因を洗い出すと、どこに社内工数が乗るか見えやすくなります。
案件類型別に伸びやすい工程を知る
| 代表ケース | 伸びやすい工程 | 社内負荷が重くなりやすい箇所 | 先に確認したいこと |
|---|---|---|---|
| 小規模改修 | 影響範囲確認、QA、タグ確認 | 変更箇所の認識合わせ、承認待ち | 変更ページの確定、既存導線への影響、計測確認 |
| 中規模リニューアル | コンテンツ棚卸し、サイトマップ整理、原稿回収、URL対応 | 部門横断レビュー、法務・情シス確認、移行判定 | 既存棚卸し、情報構造、URL変更有無、主要ページ原稿 |
| 新規構築+原稿整備あり | 要件整理、デザインと実装の往復、CMS権限設計、計測設定 | 事実確認、素材収集、最終承認 | 目的とCV、主要導線、要件、原稿責任、公開判定基準 |
短納期でも外しにくいのは、主要CV導線、フォーム動作、計測、URL対応、権限設計です。 演出や補助コンテンツは段階導入できても、ここを削ると公開後の判断が難しくなります。
公開前に外せない確認項目
公開前確認は、見た目だけで終わらせないことが重要です。最低限、フォーム動作、主要CVの計測、URL対応とリダイレクト、主要ページの表示確認、CMS権限と公開手順を確認します。URL変更がある場合は、Googleのサイト移行ガイドが示すように、URLマッピングと公開後監視まで含めて準備しておく必要があります。
URL変更・移行・計測は公開直前に回さないほうが安全です。既存流入やCV計測に影響しやすく、後回しにすると公開遅延や再修正の原因になります。
URL変更・移行・計測は公開直前に回さないほうが安全です。既存流入やCV計測に影響しやすく、後回しにすると公開遅延や再修正の原因になります。
公開判定の基準と、公開後に誰が何を確認するかまで合意できていれば次へ進めます。最低限のアウトプットは、公開希望日からの逆算メモ、テスト記録、公開手順書です。
07Section6. 公開後の計測・改善:運用責任と見る指標
サイトは公開して終わりではなく、公開してから何を見て次の改善を決めるかで成果が変わります。公開前に計測と運用責任まで決めておくと、公開後の会話が感覚論になりにくくなります。
公開後の改善は、公開してから考えるものではなく、公開前に誰が何を見るかを決めた時点から始まります。
公開後の改善は、公開してから考えるものではなく、公開前に誰が何を見るかを決めた時点から始まります。
公開前に決めておく計測設計
主要CVは、GA4で重要行動として扱う key event として設計できます。問い合わせ完了や資料請求完了のような成果は、GA4のkey event設定で確認できる考え方に沿って、公開前に計測対象と確認頻度を決めておくと、公開後の判断がぶれにくくなります。 計測の土台になるタグ全体設計は、Google tagの概要も確認先になります。
主要CV、補助指標、確認頻度を言える状態まで整理できれば十分です。最低限のアウトプットは、主要CV一覧と月次確認項目です。
月次で確認したい指標と担当分担
月次でまず見るのは、主要CV数、CV率、主要導線到達率です。 そこに、検索面の確認として Search Consoleの基本概要 を参照しながら、インデックス異常や検索流入の変化を見ます。表示品質は Core Web Vitals を補助的に確認し、営業側から問い合わせの質も共有してもらうと改善テーマを選びやすくなります。
担当分担は、マーケ担当がCV数と導線到達率、サイト管理側や制作側が表示不具合と計測異常、営業側が問い合わせ品質、運用責任者が会議の優先順位づけを持つ形が現実的です。外部伴走が入る場合でも、最終的な優先順位は社内責任者が持つほうが進めやすくなります。
改善テーマを増やしすぎない
改善会議は、毎月すべてを見直す場ではなく、次月に着手する改善案件を1〜3件に絞る場と考えると回しやすくなります。 たとえば、主要導線ページの離脱改善、フォーム離脱の改善、検索流入のあるページの訴求調整のように、主指標に近い順に選びます。
ここで決めることは、誰が、いつ、何を見て、どう改善判断するかです。次へ進む状態は、月次会議の参加者、確認項目、次回改善テーマが決まっていることです。最低限のアウトプット例は、月次レポートの型と改善会議メモです。
よくある質問
どこまで決めてから制作会社に相談すべきですか+
目的、主要CV、対象範囲、公開希望時期、実務窓口、最終承認者が見えていれば相談は始められます。詳細な情報設計やCMS選定は相談しながら詰めても問題ありません。ただし、URL変更、CMS変更、外部連携、法務や情報システムの確認がある場合は、未確定でも早めに共有したほうが安全です。
新規構築とリニューアルで進め方は変わりますか+
骨格は同じ6段階で考えられますが、リニューアルでは既存コンテンツの棚卸し、URL変更、リダイレクト、既存流入保護の比重が上がります。新規構築では、訴求整理、原稿整備、CMS運用設計の比重が高くなりやすいです。
費用が安い見積もりでも問題ないケースはありますか+
あります。ただし、安い理由が対象範囲の違いなのか、原稿支援や移行、計測、公開後支援が含まれていないからなのかを分けて確認する必要があります。総額だけで判断すると、公開直前や公開後に必要作業が追加されることがあります。
公開後は何をどの頻度で見ればよいですか+
月次を基本に、主要CV数、CV率、主要導線到達率、Search Consoleの異常有無を確認するところから始めるのが現実的です。加えて、営業側から問い合わせの質を共有してもらうと、改善優先順位を決めやすくなります。
08Section相談前に最低限そろえる4点
最後に、相談前の準備を4点に絞ると、社内で次の会話を始めやすくなります。すべてを詳細化する必要はなく、まずは判断軸をそろえることが目的です。
1枚で整理する4項目
相談前に1枚で整理したい項目
目的
何を成果とみなすかを1文で書きます。
主要CV
問い合わせ、資料請求、商談予約など、最優先の行動を1つ置きます。
対象範囲
全体リニューアルか、一部改修か、どこまで作るかを明記します。
公開希望時期・制約
公開希望日と、URL変更、CMS変更、連携、法務確認などの制約を添えます。
足りない情報があっても相談を始めてよいケース
移行、連携、権限、法務や情報システム確認のように、後ろ倒しにすると影響が大きい論点があるなら、詳細未確定でも相談を始めてかまいません。 逆に、移行論点がなく、目的と主要CVの両方が曖昧な場合は、この4点だけ先にそろえたほうが比較しやすくなります。
次の打ち合わせで確認したい論点
- 主要CVは何か、補助指標は何を置くか
- 誰が原稿を確認し、誰が最終承認するか
- URL変更、CMS変更、外部連携の有無を先に共有できるか
この3点が話せれば、相談先との初回会話はかなり具体的になります。Webサイト制作で成果を出す第一歩は、見た目の好みを決めることではなく、目的、主要CV、対象範囲、責任分界を先にそろえることです。
