人月とは?計算方法・人月単価の相場と見積書の読み方

人月の意味と計算方法、公開調査値の確認方法、開発見積書の費用構造を解説。役割別工数・単価・別途費用・対象範囲をそろえ、複数社の見積もりを比較する手順が分かります。

執筆 PartnerBase Mag 編集部約9分

開発会社の見積書にある「人月」は、金額や納期をそのまま示す数字ではなく、必要な作業量を表す単位です。総額や「単価が安いか」だけで比較すると、テスト、移行、運用支援、発注側の作業などの差を見落とし、発注後の追加調整につながることがあります。

この記事では、人月の計算方法から費用構造、公開調査値の限定的な見方、複数社見積もりの照合手順までを整理します。読後には、役割別工数・単価・別途費用・対象範囲・発注側負担をそろえて比較し、再質問や再見積もりを判断できるようになります。

人月を中心に、工数、費用、見積比較、納期・体制の確認観点をつないだ全体図。
人月を中心に、工数、費用、見積比較、納期・体制の確認観点をつないだ全体図。

人月は作業量の単位です。金額・納期・体制を判断する際は、役割別の内訳、対象範囲、別途費用、発注側の負担を併せて確認します。

01Section人月とは:見積書の工数を読むための単位

人月は、一般に「1人が1か月稼働する作業量」を表す工数単位です。ただし、人月だけでは、金額、納期、常時必要な人数を直接示せません。誰が、いつ、どの稼働率で、どの工程を担うのかを併せて確認する必要があります。

人月・人日・人時間は何が違うか

  • 人月:月を単位にした工数
  • 人日:日を単位にした工数
  • 人時間:時間を単位にした工数

見積書での基本的な読み方は、次の式です。

工数(人月)=人数 × 期間(月) × 稼働率

たとえば、2人が3か月間、各100%稼働する計画なら、2人 × 3か月 × 100%=6人月です。反対に、6人月という合計だけから「常に2人で進める案件」とは判断できません。PMが一部期間だけ参加する、設計後に実装担当を増やす、といった体制もあり得るためです。

人月を人日・人時間へ換算する前提

説明用に、1か月を20人日、1人日を8時間と仮定すると、先ほどの6人月は次のように換算できます。

  • 6人月 × 20人日=120人日
  • 120人日 × 8時間=960人時間

したがって、2人×3か月×100%の例は、6人月=120人日=960人時間です。この仮定では、1人月は160人時間となります。

IPAのQ&Aでは、特に指定がない場合に1人月を160人時として扱う分析上の代用が示されています。ただし、これは分析・説明のための前提であり、個別契約における1人月の換算値や請求条件を定めるものではありません。見積書では、月間稼働日数、1日の想定時間、役割ごとの稼働率を確認してください。

加えて、会議、進行管理、レビュー、品質保証、問い合わせ対応、リリース立会いが人月に含まれるかも重要です。実装工数だけを比較すると、同じ機能範囲でも管理や品質確認の扱いが異なる可能性があります。

02Section人月単価は何を含むか:費用構造と公開調査値の見方

人月単価は、見積書上で役割別の工数に掛け合わせる発注価格の構成要素です。個人の給与、発注側の社内原価、あるいは見積総額を総人月で割った平均額とは区別します。

JISAのソフトウェア開発委託取引チェックシートでも、人月工数方式は作業工数を積み上げ、技術者単価を乗算して価格を算出する方式として説明されています。ただし、品質、生産性、リスク対応などは単純な人月計算だけでは比較しにくい面があります。

人月単価は総額比較のための数字ではない

役割別工数・単価、別途費用、対象範囲、発注側負担をそろえて初めて、見積差の理由を比較できます。

人月費用・別途費用・税を分けて確認する

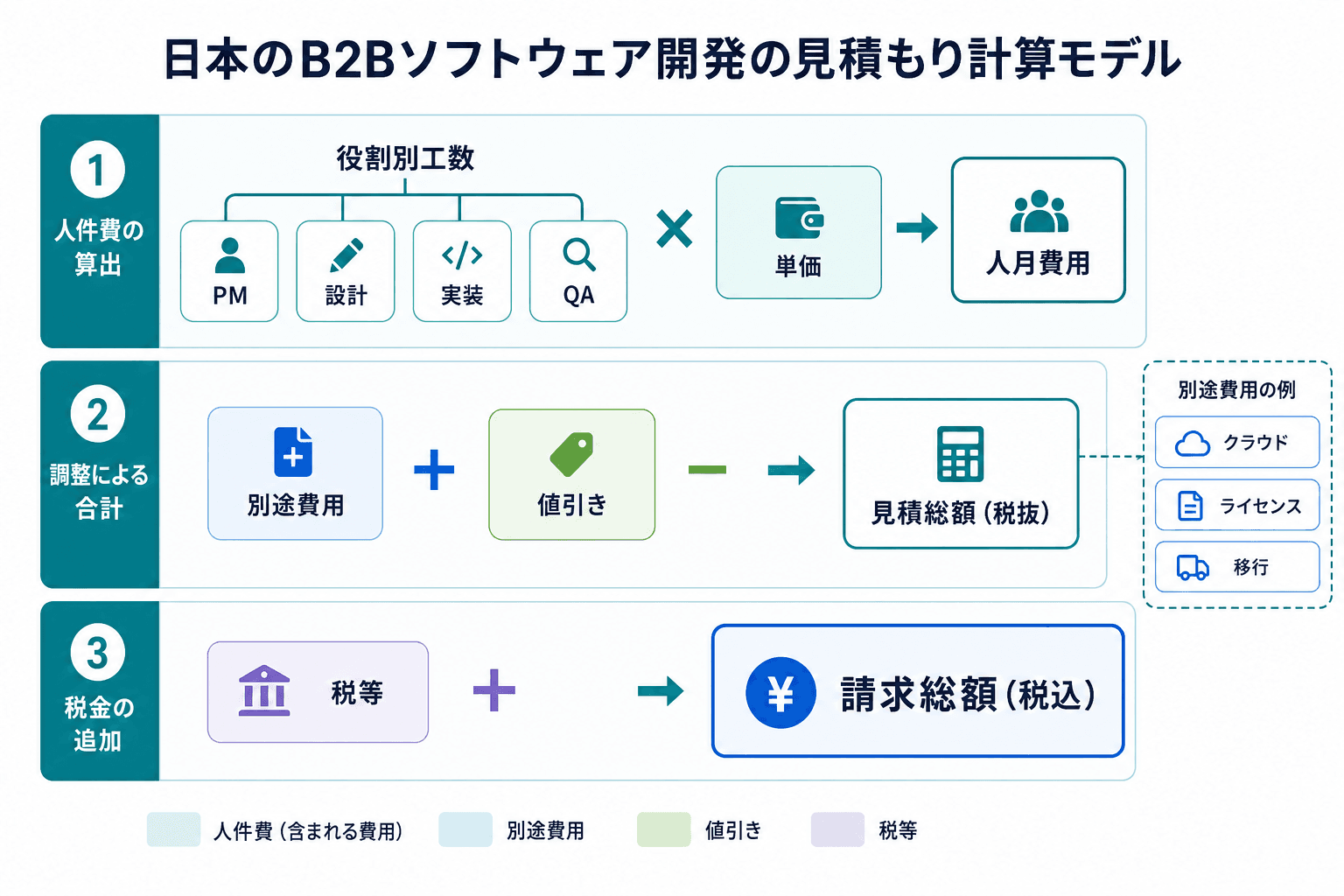

役割別工数と単価から人月費用を算出し、別途費用、値引き、税を分けて請求総額へ至る費用構造図。
役割別工数と単価から人月費用を算出し、別途費用、値引き、税を分けて請求総額へ至る費用構造図。

総額を比較する前に、人月費用、別途費用、値引き、税を分けます。単価に何を含むかも見積書ごとに確認します。

見積書は、次の3段階に分けると読みやすくなります。

人月費用=Σ(役割別工数 × 役割別単価)

見積総額(税抜)=人月費用 + 別途費用 - 値引き

請求総額(税込)=見積総額(税抜) + 税等

人月単価には、担当者の稼働のほか、進行管理、会議、ドキュメント、品質確認などが含まれる場合があります。一方で、クラウド、外部サービス、ライセンス、端末、データ移行、セキュリティ診断、保守・運用支援は別途費用となる場合があります。何を単価に内包し、何を別途とするかは、契約条件や支援範囲によって異なるため、見積提出者への確認が必要です。

JUAS 2025の集計値を比較起点として限定利用する

JUAS「ソフトウェア・メトリクス調査2025 ガイドブック」は、2025年4月に公表された調査です。以下の値は、開発方式や分析条件が近い案件を考える際の過去調査における比較起点として参照できます。

公開調査値は個別見積もりへ置き換える

2025年4月公表の集計値は、現在の職種別相場や確定予算ではなく、条件差を確認するための比較起点として扱います。

JUAS 2025の代表値と対象条件

外注コストが記載されたパッケージ利用開発プロジェクト39件の全体加重平均単価です。ライセンス等の費目内包はこの数値だけでは判断できません。

費用・工数・業務パッケージ活用方針が明確な223件から、単価50万円以上400万円以下の195件を対象にした、開発総費用と実績工数の関係です。役割別単価表ではありません。

単価レンジ:開発方式・規模区分でどの程度の幅があるか

同資料の図表2-9-1〜2-9-3(工数区分別の平均単価)では、同じ開発方式でも工数規模の区分によって加重平均単価に幅があることが示されています。いずれも2025年4月公表、外注コストが記載されたプロジェクトの過去集計であり、現在の契約単価を保証するものではありません。

開発方式工数区分別の加重平均単価のレンジ全体加重平均件数・前提
スクラッチ開発約95万〜185万円/人月(10人月未満の小規模区分が最も高く、10人月以上の区分は95万〜109万円)96万円/人月99件
パッケージ利用開発約63万〜153万円/人月(10人月未満は1件のみ)144万円/人月39件
SaaS利用開発約93万〜157万円/人月144万円/人月15件・資料上も参考情報

一方、PM・SE・プログラマといった職種別や、大手SIer・中小開発会社・フリーランスといった依頼先タイプ別の単価については、費目条件をそろえて集計された公的な調査値が公開されておらず、専門性、管理範囲、再委託構造、地域、時期によって幅が大きく変わります。一般に、要件定義やプロジェクト管理など上流・管理系の役割には実装系より高い単価が設定される傾向がありますが、この記事では単一の相場値を示しません。実務では、各社見積書の役割別単価を上記のレンジや回帰係数127.14万円/人月と突き合わせ、差が生じる理由を確認するという使い方が安全です。

公開調査値だけで個別予算を確定しない

これらの数値は、職種別単価、Webサービス・スマホアプリ限定の市場相場、現在の個別契約価格ではありません。公開情報だけでは、税、クラウド、ライセンス、再委託、移行、保守の費目定義、契約方式、月間稼働時間、支援範囲を同じ条件でそろえられません。比較起点にとどめ、役割別の個別見積もりへ置き換えてください。

調査値と個別見積もりの差を確認するときは、次の条件をそろえます。

個別見積もりで確認する比較条件

税、クラウド、外部サービス、ライセンス、移行、保守、再委託を、見積内・発注側負担・別契約に分けます。

勤務形態、再委託の有無、品質確認、セキュリティ、運用支援の範囲を確認します。

03Section見積書の人月はどこを見る?総額比較を避ける照合手順

見積書は、総人月や総額だけでなく、役割別の工数・単価・小計から確認します。複数社を比較する際の基準は、税込価格ではなく、費目と税表示をそろえた見積総額(税抜)です。

役割別に費用構造を照合する

以下は、単価を記号で置いた簡易例です。A〜Dは相場を示すものではなく、役割ごとの費用構造を確認するための記号です。

費用層役割・項目工数単価小計確認ポイント
人月費用PM・要件定義1.0人月A円/人月A円要件決定支援、進行管理、会議体を含むか
人月費用UI/UX設計0.8人月B円/人月0.8B円画面数、レビュー、デザイン範囲
人月費用実装4.0人月C円/人月4C円フロントエンド、バックエンド、管理画面、対応環境
人月費用QA・テスト1.2人月D円/人月1.2D円テスト種別、実施者、環境、合否基準
人月費用計7.0人月A+0.8B+4C+1.2DΣ(役割別工数×役割別単価)
別途費用クラウド、ライセンス、移行、診断等--E円初期・月額・従量の区分と契約者
値引き値引き・調整---F円適用条件と変更時の扱い
見積総額(税抜)人月費用計+E-F比較基準としてそろえる
税等消費税等--G円税込・税抜、税の別掲を確認
請求総額(税込)人月費用計+E-F+G支払額として確認

対象範囲・成果物・発注側負担も見る

同じ「実装4人月」でも、対応機能、画面数、OS・ブラウザ、外部連携、性能・セキュリティ要件が異なれば、比較の前提は変わります。要件定義、設計、テスト、移行、リリース、保守について、各社の見積もりが「含む」「含まない」「発注側担当」「別契約」のどれかを確認しましょう。

とくにテストは、種類、実施者、環境、合否基準、不具合修正の扱いまで確認します。移行では、対象となる業務・データ・システムと、誰が準備・実施・確認するかを明確にします。デジタル庁の標準ガイドライン解説書(第3編)は政府情報システム向けの資料ですが、民間案件でもテストや移行の確認観点として参考にできます。個別契約の条項解釈は、契約内容と社内の購買・法務確認に基づいて判断してください。

総額比較の前に再確認したい項目

  • ✓

    対象機能、対応環境、連携先、非機能要件が各社で同じか

  • ✓

    要件定義、テスト、移行、リリース、保守の担当と成果物が明記されているか

  • ✓

    対象外、前提条件、変更時の見積・承認方法が記載されているか

  • ✓

    発注側のレビュー、データ・アカウント提供、受入テストの負担が明確か

  • ✓

    税抜・税込、別途費用、値引きの表示条件がそろっているか

複数社比較から再質問・再見積もりへ進む

共通条件の固定から役割別照合、差異の3分類、再質問・再見積もりまでを示す5段階の比較手順図。
共通条件の固定から役割別照合、差異の3分類、再質問・再見積もりまでを示す5段階の比較手順図。

複数社の比較は、総額を並べる前に対象範囲と責任分担をそろえることが重要です。差異は見積内・発注側負担・別契約に分けて確認します。

より詳しい見積書の確認項目は、開発見積書の読み方も参照してください。比較表を作る前に、依頼条件をそろえることが重要です。

複数社見積もりを比較する5段階

  1. Step01

    共通条件を固定する

    対象ユーザー、必須機能、対応OS・ブラウザ、連携先、非機能要件、希望時期を共通資料として各社へ共有します。

  2. Step02

    工程・成果物・責任分担を統一する

    要件定義、設計、実装、テスト、移行、リリース、保守を「見積内・対象外・発注側担当・別契約」に分けます。

  3. Step03

    役割別に照合する

    総人月や平均単価ではなく、役割別工数、単価、小計、月別体制、担当範囲を確認します。

  4. Step04

    差異を3分類する

    金額差の理由を「見積内」「発注側負担」「別契約」に分類し、社内工数と追加調達の必要性も再集計します。

  5. Step05

    納期条件を確認し、再質問・再見積もりを依頼する

    並行作業、レビュー期限、連携先の回答期限、テスト・受入条件、月別・役割別体制を確認します。差が残る項目は質問票や差分表で確認し、前提をそろえた見積書または差分見積もりを依頼します。

04Section人月が同じでも納期は同じにならない:増員案の確認点

総人月を予定期間で割った平均投入量と、要件・設計・受入などの工程依存、確認すべき体制条件の関係図。
総人月を予定期間で割った平均投入量と、要件・設計・受入などの工程依存、確認すべき体制条件の関係図。

総人月を期間で割った値は平均投入量です。短縮案は、並行作業の範囲だけでなく、工程依存、レビュー期限、受入余力を確認して評価します。

総人月を予定期間で割ると、期間中の平均的な投入量を確認できます。ただし、この値は常時必要な人数ではなく、増員すれば必ず納期を短縮できるという意味でもありません。

総工数予定期間総人月÷予定期間判断に使えること判断に使えないこと
6人月3か月平均2人月/月期間に対する平均投入量の比較常時2人で完結する保証
6人月2か月平均3人月/月短納期案で必要になる平均投入量の確認3人に増やせば必ず2か月で完了するという結論

平均月間稼働量を必要人数とみなさない

総人月÷予定期間は平均値にすぎません。要件確認、設計方針、共通基盤、外部連携、受入判断には順序依存がある場合があります。追加メンバーの立ち上がり、レビュー、受入テストの処理能力も含め、月別・役割別の体制で納期案を評価してください。

短縮案を受けたら、まず依存関係が強い工程を確認します。要件や設計、外部連携の仕様、受入判断が未確定なら、増員より先に意思決定期限や連携先の回答期限を整える必要があります。一方、仕様が固まり、依存が比較的少ない機能実装やテストは、担当範囲を分けて並行できる可能性があります。

追加メンバーの受入余力がない場合は、初回リリースの対象範囲を絞る、優先度の低い機能を後続へ回す、段階リリースにする、といった選択肢を比較します。IPAの見積もり手法に関する解説でも、要件が明らかになるにつれて見積もりが変動し得ることや、リスクが工数と規模の関係に影響することが示されています。

いわゆる「人月の神話」は、人数を機械的に増やすだけで納期が短縮できると考えないための補足です。個別案件では、人数割りではなく、工程依存と体制条件を確認することが実務的です。

05Section概算・詳細見積もり・先行調査をどう使い分けるか

企画段階の概算は、予算枠や選択肢を検討するためのものです。発注・実行計画に使う詳細見積もりと同じ確度とみなさず、未確定事項と再見積もり条件を一緒に管理します。

段階主な用途発注側の準備物確定させる項目再見積もりの主なトリガー
概算予算枠、稟議、選択肢比較課題、利用者、必須・任意機能、希望時期、予算枠、連携候補前提、対象範囲、対象外、未確定事項、想定体制機能追加、連携・データ調査、非機能要件の判明
詳細見積もり発注判断、契約条件、実行計画業務フロー、画面・機能、データ、権限、連携仕様、テスト・受入条件役割別工数・単価、成果物、月別体制、移行、変更条件仕様、受入条件、リリース条件、責任分界の変更
先行調査/要件定義不確実性の低減調査対象、意思決定者、期限、既存資料・環境調査成果物、判断対象、後続見積もりへの引継ぎ範囲調査結果により実現方法、対象範囲、リスクが変わる場合

外部連携の仕様、データの品質・移行量、既存資産の状態などが費用や納期を左右する場合は、先行調査、要件定義、技術検証を先に切り出し、その成果物を基に再見積もりする方法があります。

デジタル庁の標準ガイドライン実践ガイドブック(第5編)は、要件確定後に漏れや誤りが判明した場合の変更管理・取決めの観点を示しています。政府情報システム向けの資料であるため、民間案件の契約解釈へ直接当てはめるのではなく、変更時の費用・承認者・納期への影響を事前に確認するための参考として使うとよいでしょう。

06Section内製・外注・併用を選ぶ際に、発注側へ残る作業

内製・外注・併用は、人月単価の高低だけで選ぶものではありません。期限までに必要な役割を確保できるか、継続的な改善を自社の中核能力として持つか、専門技術が必要か、要件決定と受入を担えるかで判断します。

継続改善と運用を自社の強みにしたい場合は内製または併用が候補になります。期限内に専門性のある体制を確保したい場合は外注または併用が候補です。ただし、給与だけで算出した内製コストと外注の人月単価は直接比較できません。採用、育成、管理、開発環境、セキュリティ、運用保守、欠員リスクも分けて確認してください。

外部へ委託しても、発注側の意思決定や受入作業はなくなりません。

発注側に残る工程別の作業

課題、利用者、優先順位、業務ルールを決め、要件の承認者を置きます。

画面・仕様のレビュー、既存資料、データ、アカウントの提供、社内調整を行います。

受入シナリオの確認、受入テスト、不具合の優先順位判断を担います。

費用全体を稟議や投資判断へつなげる際は、開発費用・投資判断の考え方も併せて確認すると、初期費用だけでなく継続費用や期待する成果を整理しやすくなります。

発注または内製化の検討前に決めること

  • ✓

    要件と優先順位を決める責任者、レビューと承認の期限を決める

  • ✓

    データ・アカウント提供、受入テスト、リリース判断、運用引継ぎの担当を決める

  • ✓

    外注時は、対象範囲、未確定事項、予算枠、希望時期、既存環境・連携条件を共通資料にまとめる

  • ✓

    内製時は、採用、育成、管理、環境、セキュリティ、運用、欠員リスクを開発費と別に確認する

人月と見積もりに関するよくある質問

1人月は必ず160時間ですか?+

いいえ。月20人日・1日8時間なら160時間となりますが、これは説明用の仮定です。IPAも分析上の代用として示しており、個別見積もりの契約上の換算値ではありません。見積書の月間日数、時間、稼働率を確認してください。

見積総額を総人月で割った平均単価で、複数社を比較できますか?+

平均単価だけでは比較しにくいです。役割構成、別途費用、値引き、税、対象範囲、品質保証、発注側負担が異なるためです。役割別工数・単価・小計と、税抜総額の前提をそろえて比較します。

人月が同じなら、人数を増やして納期を短縮できますか?+

必ずしも短縮できません。要件確認、設計、外部連携、受入判断には順序依存があり、追加メンバーには立ち上がりやレビューが必要です。並行化できる範囲、月別体制、受入余力を確認して判断します。

概算見積もりをそのまま確定予算にしてよいですか?+

概算は予算枠や選択肢の検討に使い、確定予算とは分けて扱うのが安全です。前提、対象外、未確定事項、再見積もり条件を確認し、要件・連携・データ・受入条件が具体化した段階で更新します。

07Sectionまとめ:人月は見積もりの根拠をそろえるための単位

人月は、開発の作業量を読むための単位です。見積書を受け取ったら、次の順番で確認します。

  1. 人月を、人数・期間・稼働率、人日・人時間の前提へ読み替える
  2. 役割別工数と単価から人月費用を確認し、別途費用・値引き・税を分ける
  3. 対象範囲、成果物、発注側負担、納期条件をそろえ、比較不能な差は再質問する

人月の数字を単独で比較せず、条件をそろえた見積書として比較することが、予算・納期・体制の判断精度を高める出発点になります。

開発会社への依頼先を比較したい場合

要件、対象範囲、希望時期、発注側で担う作業を整理したうえで、開発体制や見積条件を比較できる会社を探せます。

Partner HiveWebアプリ・SaaS開発4593社掲載
Webアプリ・SaaS開発の会社を探す
PartnerBase Mag 編集部

PartnerBase Mag 編集部

デジタル発注の比較・発注準備を専門に扱う編集チーム。

執筆

デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。

支援会社を比較する

得意領域、対応サービス、地域、実績を見ながら候補会社を絞り込めます。

会社を探す

ほかのトピック
