アジャイル開発は、最初にすべての仕様を固定してから完成を目指すのではなく、優先順位を付けた小さな単位で計画・実装・テスト・成果確認を繰り返し、学びに応じて次の選択を更新する進め方です。短く作ること自体が目的ではなく、変化のある状況で、価値の高いものから確かめるための開発アプローチと捉えると分かりやすいでしょう。
ただし、変更に対応しやすいことは、計画や契約、発注者の関与が不要になることを意味しません。この記事では、基本的な進め方からスクラムとの違い、メリットとリスク、適性、外注時の準備までを整理します。自社案件を反復開発中心で進めるか、領域を分けて試行するか、前提を整えて別方式も比較するかを判断できます。

アジャイル開発では、成果を確認して優先順位を更新する反復と、採用条件・外注管理の整理をセットで進めます。
01Sectionアジャイル開発とは?変化を検証しながら優先順位を見直す進め方
アジャイル開発とは、事業上の目的と優先順位を基に小さな成果を段階的に提供し、確認結果を次の開発へ反映するアプローチです。アジャイルソフトウェア開発宣言の原則では、価値あるソフトウェアの早期・継続的な提供、変更への対応、事業側と開発側の協働、定期的な改善が重視されています。
重要なのは、詳細を何も決めずに始めることではありません。開始前に、誰のどの課題を解決するのか、初期に何を検証するのか、何を固定し何を調整するのか、優先順位を誰が決めるのかをそろえます。そのうえで、実装結果や利用者からの反応を基に、次に取り組む項目を見直します。
アジャイル開発で繰り返す基本サイクル

小さな成果を確認し、受入れ条件と利用・事業への効果を踏まえて次の優先順位を更新します。
一般的には、次の流れを小さな単位で反復します。
- 目的に照らして、今回取り組む機能や仮説の優先順位を決める
- 対象を具体化し、実装・テスト・確認の進め方を計画する
- 開発側が実装と品質確認を進め、課題や依存関係を共有する
- 動く成果を確認し、受入れ条件と利用者・事業への効果を分けて評価する
- 評価結果を基に、優先順位と進め方を更新する
サイクルを1〜2週間、または2〜4週間とする運用例もありますが、これは一律の標準ではありません。案件の複雑性、外部連携の有無、関係者がレビューできる頻度、社内の決裁体制に応じて設計します。
ウォーターフォール開発との違いは4点に絞って理解する
ウォーターフォール開発との違いは、優劣ではなく、主に「進め方」「要件変更」「成果確認」「固定条件」にあります。工程を順に進める方式では、対象範囲や受入れ条件を早い段階で詳細化し、工程ごとに管理しやすい面があります。一方、アジャイル開発では、優先順位を更新しながら小さな成果を確認するため、利用者課題や必要機能に不確実性がある案件で検証を進めやすい場合があります。
ただし、期限・予算・品質・範囲のすべてを固定したまま変更も無制限に受け入れることは難しいため、何を固定し、何を優先順位で調整するかの合意が欠かせません。工程、契約、見積もりまで含めた比較は、ウォーターフォール開発の解説で確認してください。
アジャイル開発でよくある誤解
アジャイル開発は、最初に仕様を決めなくても始められますか?+
目的、対象ユーザー、固定条件、優先順位の決定者、初期の確認方法は開始前に必要です。詳細な仕様や実装方法は、成果を検証しながら具体化する場合があります。
アジャイル開発は、ウォーターフォール開発より常に早く終わりますか?+
開発期間の短縮を保証する方式ではありません。重要な機能から確認し、不要な開発や認識のずれを早く見つけることを目指す進め方です。
すべてのアジャイル開発でスクラムを使いますか?+
使うとは限りません。スクラムはアジャイルを実践する代表的なフレームワークの一つであり、案件に応じて異なる進め方を選べます。
02Sectionアジャイル開発の進め方:発注者が判断する5つの局面
反復開発では、発注者や事業部門が仕様書を渡して完了を待つだけでは、優先順位や確認条件が滞りやすくなります。開発側の活動と並行して、発注者側も判断者、回答期限、レビュー参加者をあらかじめ決めることが重要です。外部委託においても、受発注者で期待やプロダクトのビジョンを共有し、協働する重要性がIPAのアジャイル開発外部委託モデル契約で示されています。
反復サイクルで発注者が確認すること
- Step01
開始前
発注者・事業側は、目的、対象ユーザー、初期に検証する仮説、固定条件、優先順位の決定者と変更承認者を決めます。開発側は技術的な制約、依存関係、品質上の前提を整理します。初期優先順位リスト、対象外範囲、受入れ条件、判断期限を確認します。
- Step02
サイクル開始時
発注者・事業側は、今回扱う項目の優先順位と受入れ条件を確認します。開発側は、対象を作業に分け、実装・テスト・確認を計画します。今回の対象、完了条件、外部依存、保留事項を確認します。
- Step03
期間中
発注者・事業側は、業務ルールや利用場面に関する質問へ期限内に回答し、必要な社内調整を行います。開発側は、進捗、課題、依存関係、品質上の懸念を共有します。判断待ち、仕様確認、障害、外部連携の状況を確認します。
- Step04
レビュー
発注者・事業側は、次の優先順位と継続・改善・追加・停止を判断します。開発側は、動く成果、テスト結果、残課題を共有します。機能完成の確認と、利用状況、業務・事業への効果、品質指標の確認を分けて行います。
- Step05
振り返り後
発注者・事業側は、判断待ちやレビュー方法などの詰まりを見直します。開発側は、開発・テスト・情報共有の改善策を検討します。改善項目、次回の優先順位、保留事項、次の確認日を記録します。
サイクル長や会議頻度、質問への回答期限は、外部依存やレビュー可能な頻度によって変わります。短いサイクルでも、必要な確認者が参加できず判断が先延ばしになるなら、体制を見直す必要があります。
レビューでは、画面や機能が動くことだけで終わらせず、利用状況、業務上の変化、事業目標に関わる指標、品質上の結果を目的に応じて確認し、次の優先順位へ反映します。開発プロジェクト全体の工程を整理したい場合は、システム開発の流れも参考になります。
03Sectionスクラム開発とは?アジャイルの代表的なフレームワーク
スクラムは、複雑な課題に対して価値を生むための軽量なフレームワークで、アジャイル開発を実践する代表例の一つです。アジャイル開発と同義ではなく、すべての案件でスクラムの役割やイベントを採用する必要はありません。
スクラムを提案された場合は、会議名を増やすことではなく、誰が優先順位を決め、何を成果として確認し、どのように改善するかを明確にする仕組みとして理解します。役割、イベント、作成物の公式な定義は、Scrum Guidesの公式ダウンロードページおよびThe Scrum Guideで確認できます。
| スクラム固有の概念 | 平易な説明 | 発注者・事業側が確認すること | 注意点 |
|---|---|---|---|
| 優先順位を担う役割(プロダクトオーナー) | プロダクト価値を高め、優先順位リストを効果的に管理する責任 | 事業上の優先順位を誰が決め、日常的に判断できるか | 発注者側の特定の役職が自動的に担うわけではない |
| 開発を担う役割(開発者) | 利用可能な成果を作る責任 | 実装、テスト、設計、品質確保の担当範囲 | 発注者が日々の作業方法を直接指示する前提ではない |
| 実践を支援する役割(スクラムマスター) | スクラムが有効に機能することを支援する責任 | 進行上の障害や改善課題を誰が扱うか | 発注者の代理決裁者とは限らない |
| スプリント | 価値を生むための固定長の期間 | 今回の優先順位、レビュー時の判断期限 | スクラム固有の概念であり、会議そのものではない |
| レビュー | 成果と今後の方向を関係者で確認する機会 | 機能完成、効果、次の優先順位 | 単なるデモ会にしない |
| 優先順位リスト(プロダクトバックログ) | 実現・改善すべき項目を優先順位付きで管理する一覧 | 目的、変更理由、次に扱う候補 | 項目数より優先順位の説明可能性が重要 |
| 完成の定義 | 成果として扱う共通基準 | テスト、レビュー、文書、運用準備などの必須条件 | 画面が見えるだけで完成と判断しない |
スプリントには、計画、日々の調整、レビュー、振り返りといったイベントが含まれます。このうちデイリースクラムは、開発者が目標に向けた当面の計画を調整するための場です。発注者が毎日参加して作業指示をする場ではありません。発注者・事業側は、優先順位、受入れ条件、レビューでの事業判断、予算や期限へ影響する変更の判断に関与できる体制を整えます。
04Sectionアジャイル開発のメリット・リスク:効果を出す運用条件
アジャイル開発の利点は、短い反復を採用するだけで自動的に得られるものではありません。優先順位を決める責任者、利用者確認の機会、レビュー参加、変更管理、品質作業が機能することで、価値の高い機能から検証しやすくなります。
| 観点 | 期待できる効果 | 効果が出る条件 | 主なリスク | 対策・残る制約 |
|---|---|---|---|---|
| 優先順位 | 価値の高い機能から提供・検証しやすい | 決定権者と判断期限がある | 判断待ちで開発が止まる | 発注者側は決定者と代理者を置く。決裁階層が多い場合は短周期での運用が難しい |
| 変更対応 | 利用者や市場の反応を次の開発へ反映しやすい | 変更を比較し、優先順位を付けられる | 要望が積み上がり範囲が膨らむ | 目的、優先度、予算・期限・品質への影響を記録する。すべての条件を固定することとは両立しにくい |
| 成果確認 | 動く機能で認識のずれを早期に見つけやすい | 利用者・業務部門が確認できる | デモ確認だけで効果を見ない | 受入れ条件とKPIを分けて確認する。検証対象がいなければ学習は進みにくい |
| 品質・保守性 | 継続的な品質改善を計画へ組み込みやすい | テスト、設計、文書整備を対象に含める | 品質作業が機能追加の後回しになる | 開発側は完成の定義と品質方針を整え、発注者側は品質作業の時間を優先順位に含める |
| 見通し | 実績を基に次の計画を更新しやすい | 作業量、障害、変更を可視化できる | 初期段階で最終費用・時期・範囲を固定しにくい | 上限予算と継続判断ゲートを置き、段階ごとに再見積もりする。不確実性自体は残る |
変更を受け入れるかどうかは、要望の数で決めるものではありません。変更によって何の目的に近づくのか、他の項目を後回しにできるか、予算・期限・品質へどの影響が出るかを確認して選択します。
また、品質や保守性は、反復で開発するからといって自然に守られるものではありません。テスト、設計上の検討、文書更新、セキュリティ確認、技術的な改善を、機能開発と同じように計画と完了条件へ含める必要があります。
05Sectionアジャイル開発に向くプロジェクト:採用・部分適用を判断する

不確実性だけで決めず、利用者確認、意思決定体制、固定条件を合わせて進め方を選びます。
「要件が曖昧だからアジャイル」と決めるのは早計です。不確実性に加え、利用者確認、意思決定の権限と速度、発注者側の関与体制、固定条件、連携・規制・監査の制約を合わせて確認します。
まず、利用者課題や必要機能、技術的な実現性に不確実性があり、小さな成果で検証する意味があるかを考えます。次に、利用者・業務部門が継続して確認できるか、優先順位の責任者と不在時の代理者が必要な期限内に判断できるかを確認します。
そのうえで、期限・予算・品質・範囲のうち、何を調整できるかを明確にします。外部連携、データ移行、セキュリティ、規制・監査など、先行して確定しなければならない条件がある場合は、それらを反復対象と同じ扱いにしないことが重要です。

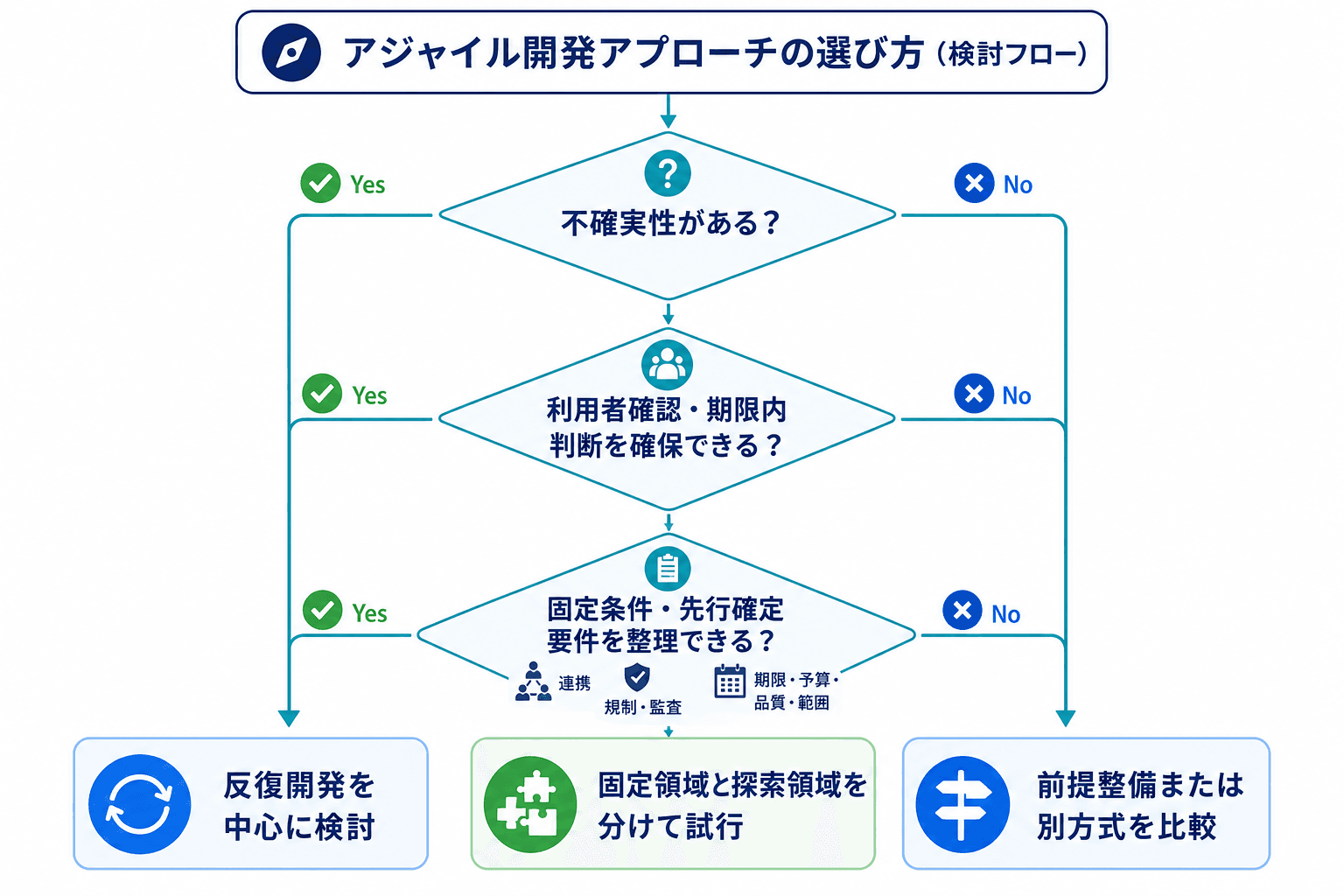

判断フロー
- 利用者課題・必要機能に不確実性があるかを確認します。ない場合は、対象範囲と受入れ条件を詳細化し、工程型の進め方も比較対象にします。ある場合は次へ進みます。
- 利用者確認の機会と、優先順位責任者・代理者による期限内の判断を確保できるかを確認します。確保できない場合は、責任者の任命、レビュー方法、社内調整の窓口を先に整えます。
- 期限・予算・品質・範囲の調整余地と、連携・規制・監査の先行確定要件を整理します。 その結果、次のいずれかを選びます。
- 反復開発を中心に検討する:不確実性があり、利用者確認と迅速な優先順位判断、関与体制を確保できる場合です。MVP候補、初回の受入れ条件、KPI、レビュー参加者、判断期限を決めて着手します。
- 固定領域と探索領域を分けて試行する:連携、規制、監査、移行、固定納期など、先に確定すべき条件が一部にある場合です。基盤・外部連携・必須統制は先行して固め、利用者向け機能、画面、業務設計などを反復対象にする方法を検討します。どこまで分けられるかは案件ごとに異なります。
- 前提整備または別方式を比較する:目的、検証機会、決定者、調整可能な条件が不足している場合や、すべての条件を固定する必要がある場合です。目的、依存関係、責任分担、受入れ条件を整理したうえで、工程型、段階的な併用、調査フェーズ先行を比較します。
開発手法や開発形態の選択肢を広く比較したい場合は、システム開発の種類も確認すると、アジャイルを唯一の選択肢として扱わずに検討できます。
06Sectionアジャイル開発を外注するときの発注・契約・見積もりの注意点

外注時は契約名称だけで判断せず、対象業務、変更手順、成果確認、精算、引継ぎを開発の進め方と整合させます。
外注でアジャイル開発を進める場合、重要なのは契約名称だけではありません。対象業務、固定する条件、成果の確認方法、変更の承認手順、精算、終了時の引継ぎを、開発の進め方と合わせて具体化します。IPAのモデル契約や関連資料は、受発注者が協働方法を整理する参考になりますが、個別案件にそのまま当てはめるものではありません。非ウォーターフォール型開発の契約・適用上の論点は、IPAの非ウォーターフォール型開発に関する解説も参照してください。
請負・準委任は対象業務と運用条件で確認する
民法には請負、委任、準委任に関する規定があります。請負と準委任のどちらを検討する場合でも、名称から一律に結論を出すのではなく、実際に委託する内容と運用条件を確認します。現行条文の確認先はe-Gov法令検索の民法です。
| 比較軸 | 請負を検討する際の確認 | 準委任を検討する際の確認 | 共通して確認する事項 |
|---|---|---|---|
| 対象業務 | 完成させる成果物、対象範囲、完成・受入れ条件をどこまで具体化できるか | 調査、要件整理、設計支援、継続的な開発支援など、委託業務・役割・期間をどう定めるか | 対象業務、成果物・報告物、除外範囲、責任分担 |
| 固定条件 | 範囲、完成条件、納期、品質条件をどこまで固定するか | 体制、役割、契約期間、稼働・精算条件をどう置くか | 期限・予算・品質・範囲のうち、固定するものと調整するもの |
| 成果確認 | 完成、受入れ、検収の条件と手順 | 実施業務の報告、レビュー、作成資料、成果の利用可否 | 確認者、記録、未完了事項、再確認期限 |
| 変更管理 | 対象範囲、納期、契約変更への影響 | 優先順位、作業量、期間、予算上限への影響 | 受付者、承認者、目的、優先度、影響、対応時期 |
| 報酬・精算 | 完成・マイルストーン・支払条件の関係 | 単価、体制、稼働時間・月額などの精算根拠 | 上限額、超過時の扱い、請求根拠、再見積もり条件 |
| 終了・引継ぎ | 納品物、権利、資料、アクセス権 | ソースコード、設計資料、運用情報、未完了事項 | 文書、データ、アカウント、引継ぎ期限、削除・返却 |
契約名称だけで発注方法を決めないでください。契約類型、成果確認、精算、知的財産、再委託、個人情報、検収、実際の役割分担は、個別の契約条項と運用実態によって扱いが変わります。必要に応じて、法務・購買・労務または専門家に確認します。また、派遣・請負の区分は請負・準委任の比較とは別の論点であり、日々の作業方法や労務管理を直接管理する運用になっていないかも含めて確認が必要です。
契約名称だけで発注方法を決めないでください。契約類型、成果確認、精算、知的財産、再委託、個人情報、検収、実際の役割分担は、個別の契約条項と運用実態によって扱いが変わります。必要に応じて、法務・購買・労務または専門家に確認します。また、派遣・請負の区分は請負・準委任の比較とは別の論点であり、日々の作業方法や労務管理を直接管理する運用になっていないかも含めて確認が必要です。
実務上、アジャイル型の外部委託では準委任が採用されることが少なくありません。反復のたびに優先順位や対象範囲を見直す進め方は、着手前に完成物と完成条件を確定して完成責任を負う請負よりも、合意した業務を専門家として適切に遂行することに報酬を支払う準委任と整合しやすいためです。前述のIPAのアジャイル開発外部委託モデル契約も、準委任型を前提として作成されています。ただし、準委任を選んだ場合も、成果の確認方法、精算根拠、終了時の引継ぎは上の表のとおり具体化が必要です。
準委任の基本的な考え方や確認事項を詳しく知りたい場合は、準委任契約の解説を参照してください。
候補先へ共通して確認する質問
優先順位とレビューの支援方法
優先順位を誰とどの頻度で見直し、レビューで機能完成と利用者・事業への効果をどのように確認するかを質問します。
変更時の見積もり・承認方法
変更要求をどのように記録し、範囲、予算、期限、品質への影響をいつ誰へ提示し、どの条件で再見積もりするかを確認します。
品質・連携・リリースの進め方
テスト、設計、セキュリティ、外部連携、データ移行、リリース判断を完成条件と計画にどう組み込むかを確認します。
ソースコード・資料・運用の引継ぎ
ソースコード、設計資料、アカウント、運用手順、未完了事項を、いつどの形式で引き継ぐかを確認します。
費用・期間・関与工数はフェーズごとの上限と判断ゲートで管理する
アジャイル開発だから費用や期間が一律に決まるわけではありません。対象機能、チーム構成、外部連携、セキュリティ、データ移行、デザイン、テスト、契約・保守支援の範囲によって条件が変わります。
公開情報だけでは、対象範囲や体制、支援範囲をそろえた費用・期間・関与工数の比較が難しいため、横断的な相場を前提に判断するのは避けるべきです。候補先には同じ前提を渡し、個別見積もりで比較してください。
公開情報だけでは、対象範囲や体制、支援範囲をそろえた費用・期間・関与工数の比較が難しいため、横断的な相場を前提に判断するのは避けるべきです。候補先には同じ前提を渡し、個別見積もりで比較してください。
フェーズごとの予算・期間の置き方
初期検証
検証する仮説、対象範囲、終了日、上限予算を先に決めます。仮説、技術的実現性、利用者反応を確認し、本開発へ進むかを判断します。
短い反復サイクル
体制、サイクル長、対象項目、品質作業を前提にし、レビュー時に優先順位、残予算、期限への影響を確認します。変更があれば、次の対象や見積もり条件を更新します。
数か月の開発フェーズ
必須成果とフェーズ上限を置き、MVPリリース、連携完了、KPI確認などのゲートで継続・変更・中止を判断します。機能範囲や依存関係が変わる場合は再見積もりの条件を適用します。
発注者側の関与工数も、会議時間だけでは把握できません。役割ごとに、次の式で見積もります。
(1回当たりの準備時間+参加時間+社内調整時間)× 発生回数
優先順位責任者、業務・利用者確認者、予算・期限の変更承認者、日常連絡・社内調整窓口、契約・発注管理担当に分けて集計し、自社で確保できる稼働と比較します。質問への回答、利用部門の調整、外部連携先との確認が多い案件では、レビュー以外の社内調整時間も見落とさないことが重要です。
相談・見積もり依頼前に体制と比較条件をそろえる
見積もりの精度は、依頼時点で何を固定し、何を検証しながら決めるかをどこまで共有できるかに左右されます。候補先ごとに異なる前提で見積もりを取ると、価格だけを比べても判断しにくくなります。
相談・見積もり依頼前にそろえる情報
- ✓
目的・対象ユーザー・初期検証範囲
誰のどの課題を解決し、最初に何を確かめるかを整理する
- ✓
固定条件
期限、予算上限、品質、法令・監査、セキュリティ、外部連携、データ移行を整理する
- ✓
優先順位と変更承認の体制
決定責任者、判断期限、不在時の代理者、変更の承認者を決める
- ✓
レビュー・利用者確認・社内調整体制
参加者、確認方法、質問への回答窓口、必要な部門調整を決める
- ✓
成果確認・引継ぎ・候補先比較条件
受入れ条件、品質条件、見積もり更新、資料・運用の引継ぎ条件をそろえる
07Sectionまとめ:変化を管理できる体制がアジャイル開発の前提
アジャイル開発は、変化を放置せず、短い反復で成果を確認し、優先順位を更新しながら管理する進め方です。採用を検討する際は、次の3点から着手します。
- 利用者課題や必要機能の不確実性に対し、小さく検証する対象を決める
- 期限・予算・品質・範囲、連携・規制・監査のうち、固定する領域と調整する領域を分ける
- 優先順位の責任者、レビュー参加者、質問への回答窓口、変更承認者を置く
これらを確保できるなら、反復開発を中心に検討できます。一部に固定条件が強いなら、固定領域と探索領域を分けて試行します。目的や体制がまだ整っていない場合は、前提整理や別方式との比較を先に進めるほうが、後工程での認識ずれを抑えやすくなります。
外注する場合は、目的、初期検証範囲、固定条件、参加体制、変更管理、成果確認、引継ぎの希望をそろえたうえで、候補先へ同じ条件で相談・見積もりを依頼してください。
web-mobile-app-development-requirements-definition
この記事カードはサンプル表示です。CMS連携後は記事タイトル、概要、サムネイルなどを記事データから取得します。
関連記事
web-mobile-app-development-vendor-selection
この記事カードはサンプル表示です。CMS連携後は記事タイトル、概要、サムネイルなどを記事データから取得します。
関連記事
アジャイル開発の依頼先を比較する
目的、初期検証範囲、固定条件、参加体制を整理したうえで、開発の進め方や見積もり条件を比較できます。
PartnerBase Mag 編集部
デジタル発注の比較・発注準備を専門に扱う編集チーム。
デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。
支援会社を比較する
得意領域、対応サービス、地域、実績を見ながら候補会社を絞り込めます。
