納品物を受け取った直後に、取引先から検収書の発行を求められることがあります。しかし、特にWebサービスやスマホアプリの開発では、ファイルやアカウントを受領した事実と、契約・仕様どおりに利用できることを確認した事実は同じではありません。
この記事では、検収書の役割、関連帳票との違い、記載項目、開発成果物の確認方法、不具合がある場合の対応を整理します。受領と検収を区別し、検収書を発行してよい時点を判断できるようになることが目的です。

受領は納品物が届いた記録、検収は契約・仕様・受入基準に照らした確認結果です。検収書は、受入確認と承認を終え、契約で定めた方法で結果を通知できる段階で扱います。
01Section検収書とは?受領後すぐに発行する書類ではない
検収書は、納品物・役務・開発成果物について、発注者側が契約、発注内容、仕様書、受入基準などに照らして確認した検収結果を記録するための帳票です。単に物品、データ、成果物を受け取った事実を残す書類とは限りません。

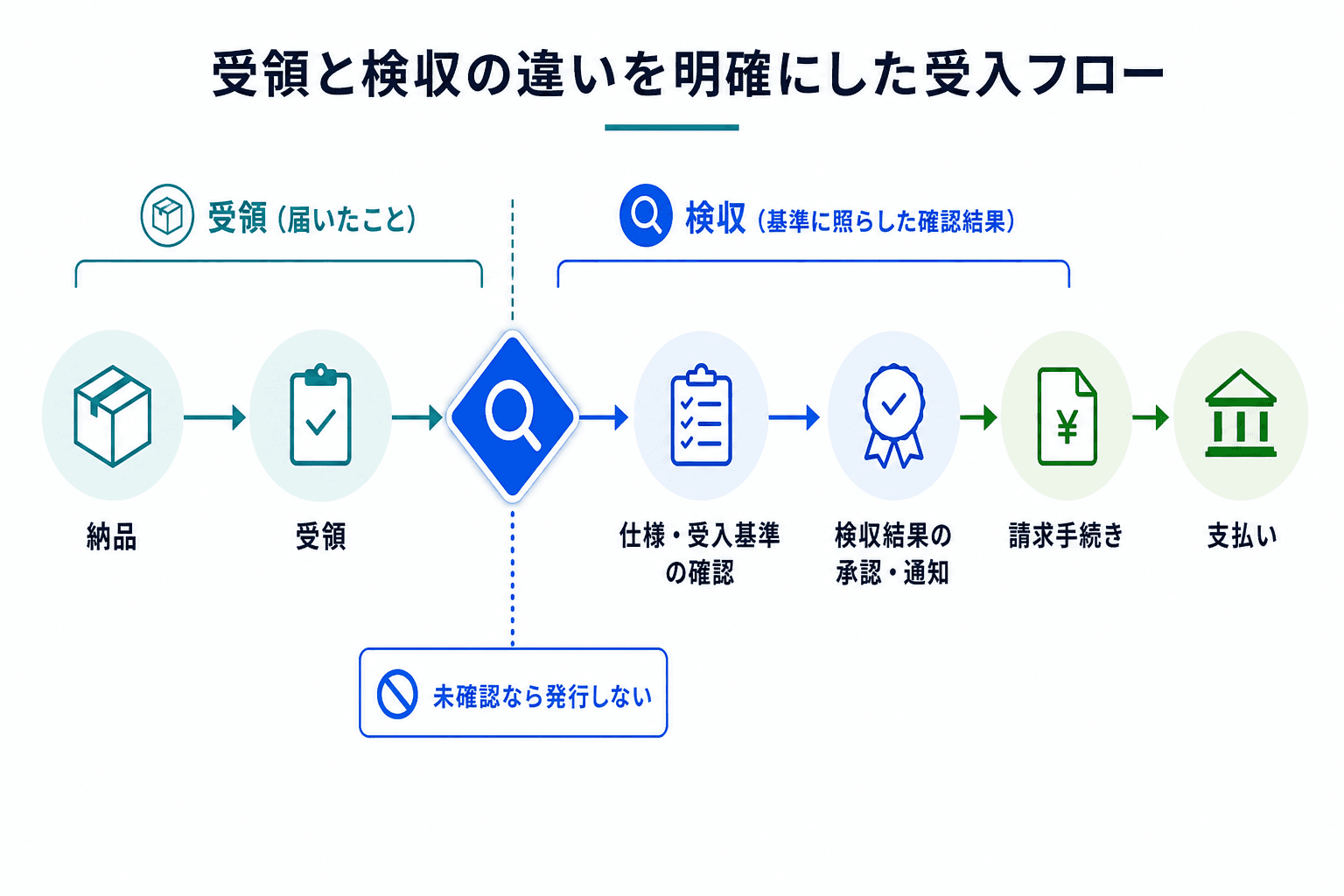

一般的には、「納品→受領→契約・仕様・受入基準に照らした確認→検収結果の承認・通知→請求手続き→支払い」という順で進みます。ただし、検収書の発行主体、検収の期限、通知方法、請求可能な時点は、契約、取引先指定の書式、社内規程によって異なります。
受領と検収は記録する事実が異なる
受領は納品物が届いたことの確認、検収は契約や仕様、受入基準への適合を確認した結果です。
たとえば、Webアプリのソースコード、管理画面のURL、管理者アカウント、操作マニュアルを受け取っても、ログイン、主要機能、権限、外部連携、データ移行などの受入テストが終わっていなければ、検収完了とは扱えないことがあります。情報システムの受入確認では、要件・品質、テスト、合否判定基準をあらかじめ整理する考え方が参考になります。デジタル社会推進標準ガイドラインは政府情報システム向けの資料ですが、民間取引でも受入基準や証跡を設計する際の参考になります。
検収書を発行する前の判断フロー
納品物を受領したことだけを理由に、検収完了の通知や検収書の発行を進めるのは避けます。次の順で確認すると、未確認事項を残したままの発行を防ぎやすくなります。
検収書の発行可否を判断する流れ
- Step01
1. 契約条件を確認する
検収期限、通知方法、不合格・保留の通知期限、みなし検収、再検収、請求・支払い条件を契約書・発注書・個別合意で確認する。未確認なら、検収完了通知は進めず、案件責任者と購買担当へ確認する。
- Step02
2. 判定基準と資料の版数を特定する
契約書、仕様書、要件定義書、受入基準、テスト仕様書のうち、どの資料を判定根拠にするかと版数を特定する。基準が曖昧なら、案件責任者と技術担当で整理する。
- Step03
3. 受入確認を実施する
納品物一覧と実物を照合し、業務機能、データ・連携、運用引継ぎなどを受入基準に沿って確認する。確認結果はテスト結果や課題一覧として残す。
- Step04
4. 未達と残課題を判定・記録する
主要機能、合否判定基準、契約・仕様上の必須要件に未達がある場合は合格扱いにしない。残課題がある場合は、保留・不合格の通知期限、再検収条件、対応内容、期限、責任者、再確認方法を記録する。
- Step05
5. 承認・通知・保管を行う
社内承認、取引先への通知、請求・支払い条件、保管方法を確認する。根拠資料と承認記録を紐付けて保管できる状態にしてから、契約で定めた方法で検収結果を通知する。
発行前に確認したい契約条件
検収期限や通知期限は、受入テストが終わってから確認すると対応が難しくなることがあります。納品直後に、少なくとも次の項目を契約書、発注書、個別合意で照合します。
納品直後に契約書・発注書で確認すること
検収期限と検収方法
期限日、検収の実施方法、検収結果を伝える期限を確認し、社内承認に必要な時間も逆算する。
合格基準と参照資料
契約書、発注書、仕様書、受入基準、テスト資料のうち、どれを判定根拠にするかと版数を特定する。
保留・不合格の通知方法と期限
通知先、送付方法、通知期限、根拠資料の添付要否を確認する。
みなし検収・再検収の定め
みなし検収の有無、再納品・再テスト・再検収の対象と期限を確認する。
請求・支払いの条件
検収完了との連動、請求可能時点、社内の支払承認条件を購買・経理と照合する。
検収期限やみなし検収を含む、契約書全体で確認しておきたい条項は、システム開発の契約書で確認すべきチェックポイントで整理しています。契約締結前の段階であれば、あわせて確認してください。
02Section納品書・受領書・検収書・請求書の違い

帳票名だけではなく、何を記録する書類かで区別します。受領記録があっても、仕様や受入基準への適合確認まで完了したとは限りません。
帳票を使い分ける際は、書類名ではなく「どの事実を記録したいのか」で考えることが重要です。発行主体、帳票名、兼用の可否は、契約、取引先指定、購買・経理の運用により異なります。

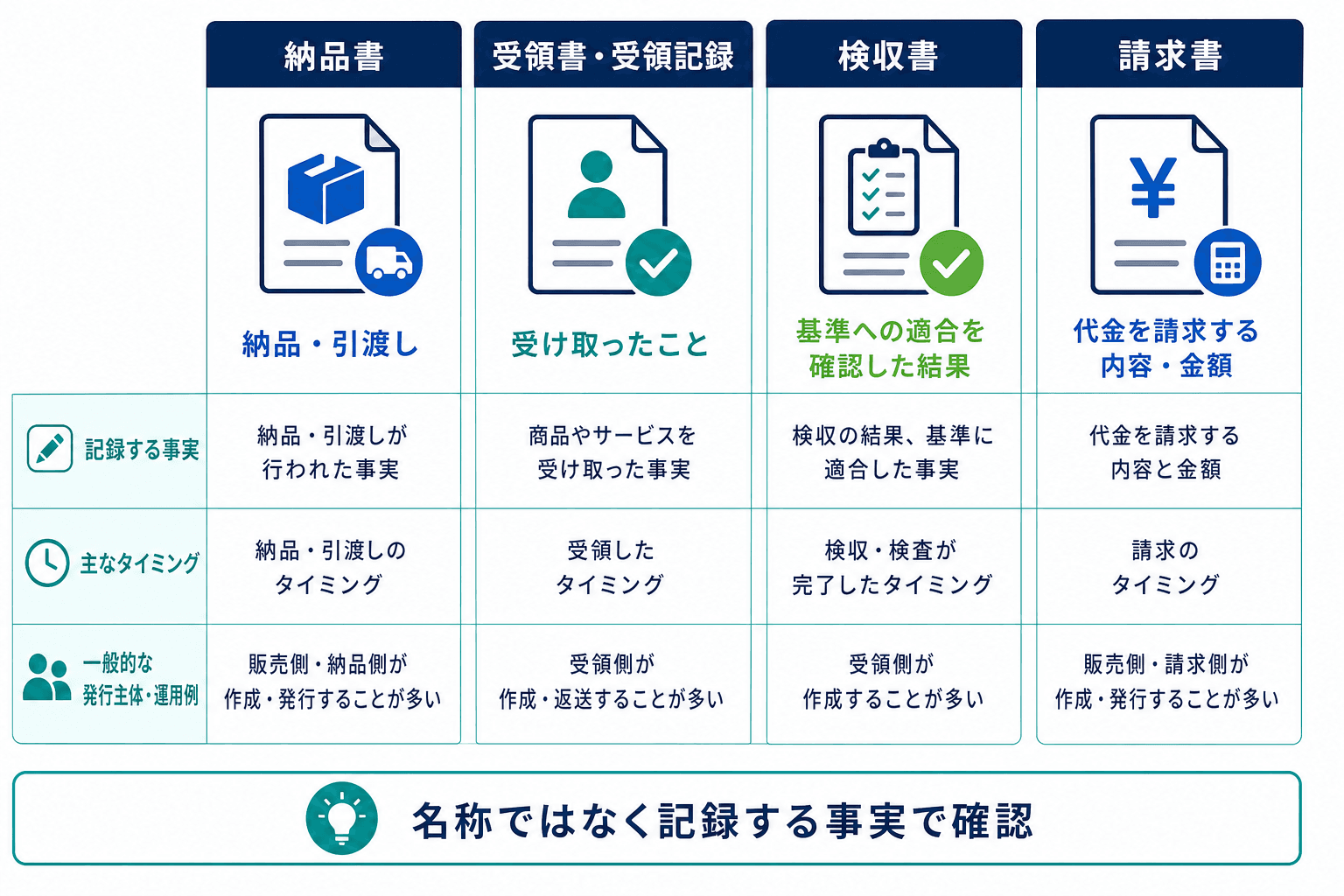

| 帳票 | 記録する事実 | 一般的な発行主体・運用例 | 主なタイミング | 主要記載事項 | 統合・兼用時の確認事項 |
|---|---|---|---|---|---|
| 納品書 | 何を納品・引渡ししたか | 受注者が発行する運用例 | 納品・引渡し時 | 納品先、納品日、品目・成果物、数量、注文・発注番号 | 検収結果も残すなら、検収対象、基準資料、検収日、判定、承認者を追加できるか |
| 受領書・受領記録 | 物品、データ、成果物を受け取ったか | 発注者側が発行・返却・システム記録する運用例 | 受領時 | 受領日、受領物、数量、受領者 | 受入テスト前の受領であることを明確にし、検収完了と誤認される表現にならないか |
| 検収書 | 契約・仕様・受入基準への適合を確認した結果 | 発注者側が発行・共有する運用例 | 受入確認・社内承認の完了時。ただし契約上の期限内 | 検収対象、納品日、検収日、参照資料・版数、判定、残課題、承認情報 | 契約上の検収通知として、書式、通知方法、期限、送付先を満たすか |
| 請求書 | 代金を請求する取引内容・金額 | 受注者が発行する運用例 | 契約上の請求条件を満たした後 | 請求先、取引内容、金額、税額等、支払期日、振込先 | 適格請求書として必要な記載事項を満たすか。検収根拠を別帳票・別記録として残す必要があるか |
受領書があっても検収完了とは限らない理由
受領書や受領記録だけでは、受入テストの実施状況、仕様との照合結果、残課題の有無まで示せないことがあります。特に開発案件では、納品されたファイルや利用環境を受け取った後に、利用部門や技術担当が確認する工程が必要です。
したがって、受領時の記録には「受領した」事実を、検収書には「どの資料・基準に照らして、どの結果になったか」を残すと、両者を混同しにくくなります。
帳票を統合する前に確認すること
納品書、受領書、検収書、請求書を一つの帳票にまとめる運用もあります。その場合も、次の点を満たせるかを確認してください。
- 納品・受領・検収・請求のうち、どの事実を記録する帳票かを識別できるか
- 検収対象、判定基準、検収日、判定、承認者、残課題を記載できるか
- 契約で定めた検収通知の書式、送付先、方法、期限に適合するか
- 購買・経理・承認者が、請求や保存に必要な情報を確認できるか
適格請求書は、一定の事項を記載した請求書、納品書その他これらに類する書類として説明されています。国税庁の適格請求書等保存方式の案内を確認しつつ、検収書という帳票名だけで制度上の扱いを決めず、実際の記載事項と取引内容を経理・税務担当へ確認します。
03Section検収書の書き方|記載項目とテンプレート
検収書には統一された書式が常にあるとは限りません。重要なのは、契約・発注・納品・受入テストに関する資料と照合でき、対象と判定根拠、結果、承認状況を後から追跡できることです。
記載項目は「対象・根拠・結果・承認」で整理する
記載漏れを防ぐには、項目を次の4つの観点で整理します。
- 対象:案件名、契約番号・発注番号、納品物・役務、納品日、検収日
- 根拠:契約書、要件定義書、仕様書、受入基準、テスト仕様書とそれぞれの版数
- 結果:合格・保留・不合格などの判定、判定対象範囲、残課題、別紙課題一覧への参照
- 承認:発行者、技術確認者、案件責任者、承認権限者、承認日、送付記録
品目、数量、型番が中心となる取引では、その情報を対象欄に追加します。開発案件では、対象機能、対象環境、引渡しアカウント、テスト結果報告書などを明記すると、後から検収範囲を確認しやすくなります。
開発案件向けの記載テンプレート
契約書、社内規程、取引先指定書式がある場合はそれらを優先します。以下は、検収対象と判定根拠の抜け漏れを確認するための汎用例です。
| 項目 | 記載例 |
|---|---|
| 書類名 | 検収書 |
| 宛先 | 株式会社サンプル開発 プロジェクト責任者様 |
| 発行日・発行者 | 20XX年10月15日/株式会社サンプル発注 業務改革部 |
| 案件名 | 顧客向け予約Webアプリ開発プロジェクト |
| 契約・発注番号 | 契約番号:DEV-20XX-001/発注番号:PO-20XX-015 |
| 検収対象 | リリース1.0のWebアプリ、管理画面、操作マニュアル、受入テスト結果報告書、管理者アカウント引渡し |
| 納品日・検収日 | 納品日:20XX年10月1日/検収日:20XX年10月15日 |
| 参照資料・版数 | 要件定義書 v1.3、画面仕様書 v2.1、受入テスト仕様書 v1.0、受入テスト結果報告書 v1.0 |
| 検収結果 | 合格/保留/不合格のいずれかを、契約・社内規程上の区分に従って記載 |
| 判定対象範囲 | 上記検収対象のうち、受入テスト仕様書 v1.0に記載のテストケースを対象とする |
| 残課題・別紙参照 | 課題一覧 No.01〜03を別紙参照。保留または例外的な扱いでは、対応内容、期限、責任者、再確認方法を記載 |
| 備考・承認情報 | 検収対象外の保守・追加改修があれば明記。起案者、技術確認者、案件責任者、承認権限者、承認日、電子承認IDまたは署名・押印欄を記載 |
検収印・電子承認・保存の確認点
検収印、社印、署名、電子承認のどれを使うかは、慣行だけで決めず、契約と社内ルールを確認します。押印の有無だけでは、誰が、いつ、何を、どの根拠で承認したかを追跡できない場合があるためです。
電子化・保存で社内確認すること
取引先指定書式と承認方法
指定様式、署名・押印・電子承認の要否、発行権限者を契約と社内規程で確認する。
電子で授受する取引情報の範囲
メール、クラウド、EDIなどの授受方法と、保存対象となるデータを経理・文書管理担当と整理する。
承認情報の追跡性
承認者、承認日時、対象書類、判定内容を後から確認できる記録になっているかを確認する。
保管場所と関連帳票の紐付け
検収書、契約書、納品書、テスト結果、課題一覧、請求書を相互に参照できる保管先と管理方法を定める。
電子取引で授受した取引情報の保存については、国税庁の電子取引関係の案内が確認先になります。実際にどのデータをどのように保存するかは、授受方法、保存対象、社内の文書管理・経理運用を踏まえて判断します。
帳票名だけで、インボイス制度への対応や電子保存の方法を決めないでください。記載事項、取引内容、授受方法、保存対象、承認記録、社内規程によって確認事項が変わるため、帳票を統合・電子化する前に経理・文書管理担当へ確認します。
帳票名だけで、インボイス制度への対応や電子保存の方法を決めないでください。記載事項、取引内容、授受方法、保存対象、承認記録、社内規程によって確認事項が変わるため、帳票を統合・電子化する前に経理・文書管理担当へ確認します。
04Sectionシステム開発で検収書を発行する前の確認項目
開発成果物の検収では、契約上の検収期限、通知方法、みなし検収、再検収、請求・支払い条件を最初に確認します。そのうえで、何を誰が確認し、どの証跡を残すかを決めます。
デジタル庁の標準ガイドライン解説書は、受入テストと合否判定基準を整理する考え方の参考になります。ただし、政府情報システム向けの資料であり、民間取引の検収条件を一律に定めるものではありません。

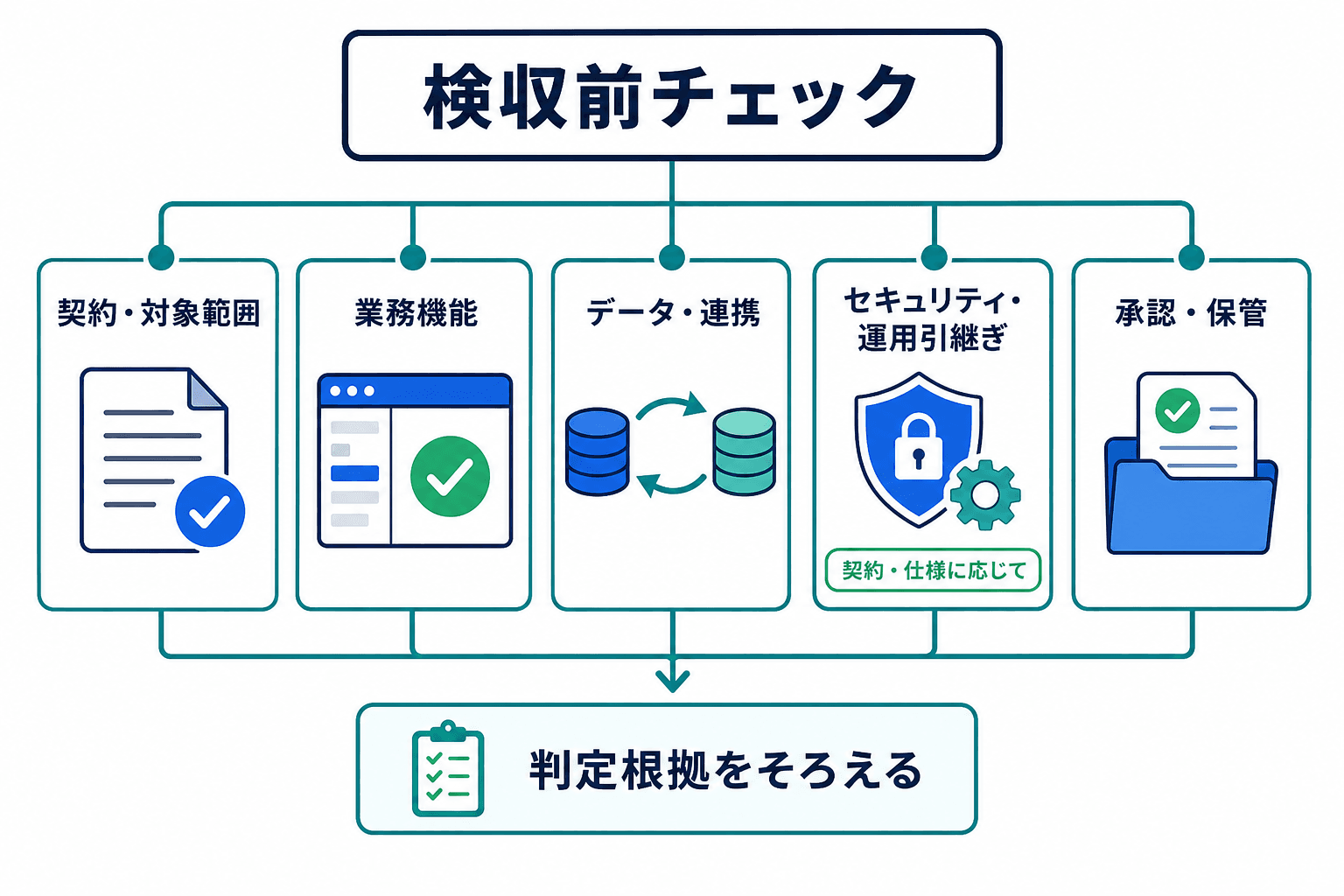

5分類で行う検収前チェック

開発成果物は機能だけでなく、契約上の対象範囲、データ・連携、運用引継ぎ、承認記録まで確認し、判定根拠をそろえます。確認対象は契約・仕様に応じて定めます。
開発成果物の検収前チェック
- ✓
契約・対象範囲を確認する。検収期限、通知方法、検収対象、納品物一覧、参照資料の版数を照合する。
主担当例:案件責任者、購買。証跡例:契約書、発注書、納品物一覧、引渡しリスト。区分:全案件共通。
- ✓
業務機能を確認する。業務シナリオ、画面、帳票、権限、操作手順、例外処理が受入基準を満たすかを確認する。
主担当例:利用部門、技術担当。証跡例:受入テスト結果、テストケース、画面記録。区分:全案件共通。
- ✓
データ・連携を確認する。データ移行、件数・内容、外部連携、エラー時の処理、データ整合性を確認する。
主担当例:技術担当、データ管理担当。証跡例:移行結果、連携テスト結果、ログ、例外一覧。区分:案件依存。
- ✓
セキュリティ・運用引継ぎを確認する。管理者権限、ログ、監視、バックアップ、脆弱性対応、運用手順・連絡先を確認する。
主担当例:情報システム・セキュリティ担当、技術担当。証跡例:権限一覧、設定記録、運用手順書、テスト記録。区分:案件依存。契約・仕様に該当する場合は必須。
- ✓
承認・保管を確認する。判定根拠、残課題、承認者、送付記録、関連資料の保存先を確定する。
主担当例:案件責任者、購買・経理、承認権限者。証跡例:検収書、承認記録、課題一覧、保管台帳。区分:全案件共通。
可用性、性能・拡張性、運用・保守性、移行性、セキュリティなどの非機能要件は、契約・仕様に該当する場合の確認対象です。項目を検討する際は、IPAの非機能要求グレードを確認軸の参考にできます。
確認から承認・保管までの順序例
確認担当を一人に集中させず、次の順で根拠を集めると判断がしやすくなります。
契約条件の確認 → 利用部門の業務受入 → 技術担当の機能・データ・連携・運用確認 → 案件責任者の判定整理 → 購買・経理の請求・支払い条件照合 → 承認権限者の承認 → 通知・保管
検収そのものの進め方や受入テストの段取りは、検収の進め方で確認できます。本記事の検収書テンプレートとあわせて、判定根拠と通知期限をそろえてください。
05Section不具合や未達がある場合の判断と対応
検収完了が請求や支払い、案件完了の認識と連動する契約では、確認不足のまま検収書を発行すると、修正範囲、費用負担、対応期限の協議が複雑になるおそれがあります。判定は、納期だけでなく、契約・仕様・受入基準と証跡に基づいて行います。
主要機能、合否判定基準、契約・仕様上必須のデータ・セキュリティ・運用要件に未達がある場合は、安易に合格扱いにしません。検収完了通知を出す前に、不適合の根拠、契約上の通知期限、再納品・再検収の条件、請求・支払いへの影響を確認してください。
主要機能、合否判定基準、契約・仕様上必須のデータ・セキュリティ・運用要件に未達がある場合は、安易に合格扱いにしません。検収完了通知を出す前に、不適合の根拠、契約上の通知期限、再納品・再検収の条件、請求・支払いへの影響を確認してください。

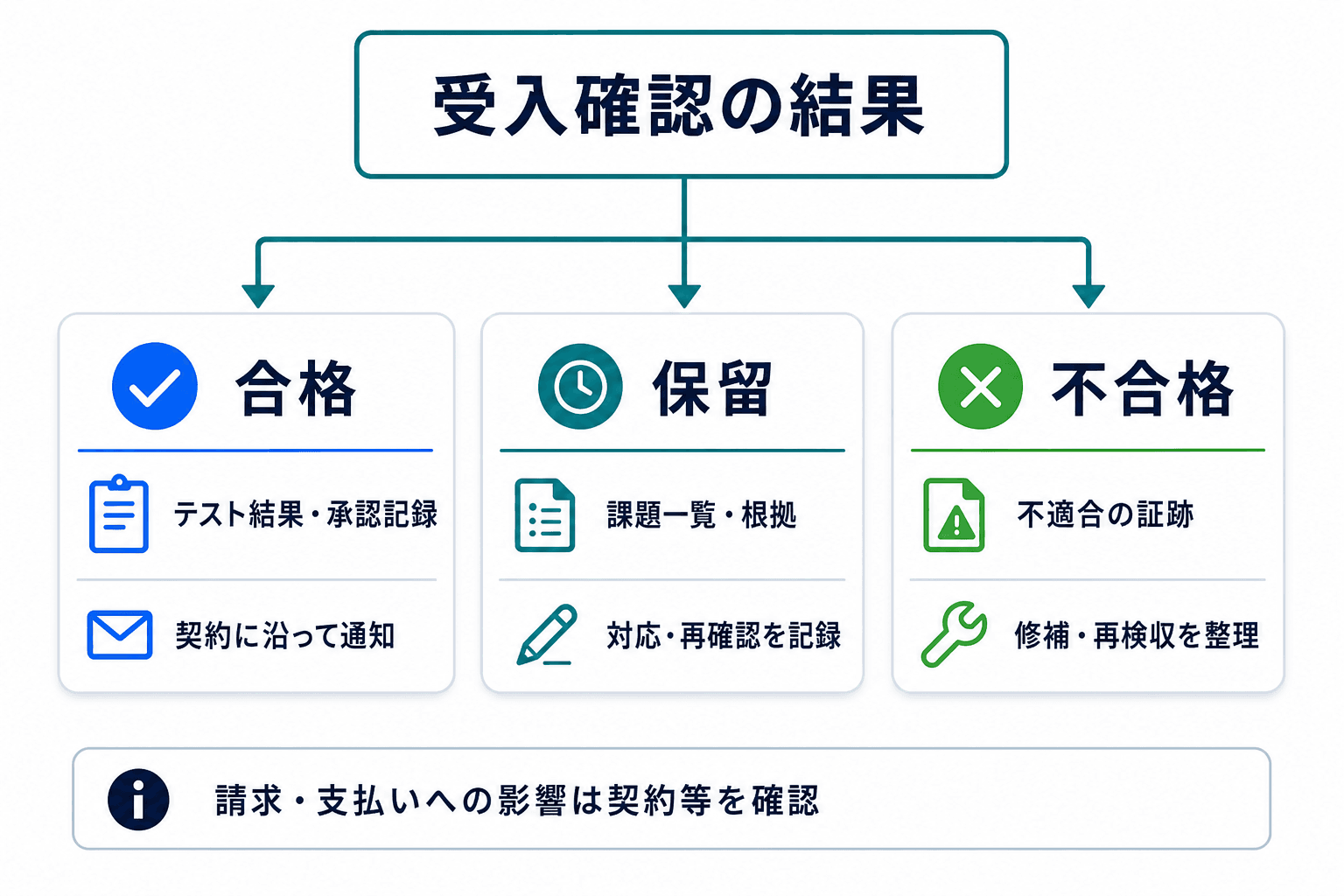

判定別に残す証跡と次の対応

判定ごとに根拠と対応を記録します。保留・不合格時の再検収や請求・支払いの扱いは、契約、取引先運用、社内規程を確認します。
合格・保留・不合格は、実務上の整理のための区分です。条件付き合格、一部検収、保留の定義や請求・支払いへの効果は、契約、取引先運用、社内規程により異なります。
| 判定 | 想定状態 | 残す証跡 | 受注者への通知 | 次の期限・責任者 | 請求・支払いの確認事項 |
|---|---|---|---|---|---|
| 合格 | 受入基準を満たし、検収対象に未解決の必須事項がない | 受入テスト結果、納品物一覧、検収書、承認記録 | 契約で定めた書式・送付先・方法・期限に沿って検収完了を通知 | 検収書発行日、請求手続き担当、支払い承認者、保管担当を確定 | 請求可能時点、請求書との照合、支払期日、社内支払承認を確認 |
| 保留 | 未確認項目、軽微性判断が必要な残課題、対応方針が未確定の事項がある | 課題一覧、再現記録、仕様・受入基準の該当箇所、テスト結果、協議記録 | 保留理由、対象範囲、根拠、求める対応、回答期限、再確認予定を記録して通知 | 課題責任者、受注者回答期限、修補・再テスト日、社内再判定者を設定 | 請求・支払いを進められるか、部分支払いなどの取扱いがあるかを契約・購買・経理に確認 |
| 不合格 | 主要機能未達、合否判定基準未達、重大不具合、納品物不足がある | テスト結果、再現手順、画面・ログ、納品物差分、契約・仕様の該当箇所、通知記録 | 不適合内容、根拠、修補または再納品の要請、通知期限、再検収の前提を記録して通知 | 修補期限、再納品日、再テスト・再検収の対象、担当者、判定期限を整理 | 請求停止、支払い保留、再請求、費用負担の扱いを一律に決めず、契約・社内規程・経理処理を確認 |
残課題を例外的に扱う場合の記録
軽微な残課題を例外的に扱える余地がある場合も、口頭合意だけで検収を進めず、次の内容を記録します。
- 残課題の内容、発生条件、業務・利用者・データ・セキュリティへの影響範囲
- 例外的な扱いを検討する根拠と、対応内容・対応期限・責任者
- 費用負担、追加作業の扱い、関係者間で確認した内容
- 再確認の方法、再判定者、未対応の場合の扱い
- 検収期限、通知期限、請求・支払い条件との関係
情報システム取引の条件設計やトラブル低減の参考として、経済産業省の情報システム・モデル取引・契約書を確認できます。契約不適合、通知、追完などの法的論点が関係し得る場合は、e-Gov法令検索の民法も確認先になります。ただし、具体的な権利義務、通知の有効性、費用負担などは、契約書、取引経緯、事案によって変わるため、法務または専門家へ相談します。
06Section検収書の運用で社内確認・相談が必要な場面
検収書の作成は、帳票を作る担当だけで完結しません。利用部門・技術担当は受入結果を確認し、案件責任者は根拠を集約して判定を整理し、購買・経理は請求・支払い・保存条件を照合し、承認権限者が社内規程に沿って承認する、といった役割分担が考えられます。
相談先を切り分ける目安
次のような場面では、判断を一人で抱えず、論点に応じて関係部署や専門家へ確認します。
- 技術的な受入確認が難しい場合:受入基準が未整理、データ移行・外部連携・セキュリティ・運用引継ぎが複雑な場合は、利用部門、情報システム部門、技術担当と確認する。
- 電子保存・帳票統合・支払い連携を変更する場合:購買、経理、文書管理、情報システム部門で、保存対象、承認記録、アクセス権、関連帳票との紐付けを確認する。
- 通知期限や契約解釈に懸念がある場合:検収期限、みなし検収、再検収、費用負担、条件付きの扱いに争点がある場合は、購買・法務へ相談する。
- 不具合後の対応で見解が対立する場合:契約書、仕様書、テスト結果、課題一覧、取引先とのやりとりをそろえ、必要に応じて法務または外部の専門家へ確認する。
定型取引で、検収対象、受入基準、承認者、保管場所が標準化されている場合は、既存の運用に沿って確認を進めやすくなります。一方、個別開発や連携が多い案件では、技術的な確認と契約・経理上の確認を分け、通知期限より前に判定材料をそろえることが重要です。
受入基準の整理や受入テストを利用部門・情報システム部門で担えるなら、この記事のチェックリストとテンプレートを社内運用に組み込むことで対応できます。受入テストの設計や技術的な確認を担える人員が社内にいない場合や、第三者の視点で品質を確認したい場合は、外部のQA・検証支援へ依頼する選択肢を検討してください。
検収書で迷いやすい点
検収書に統一された法定書式はありますか?+
一律の書式があるとは限りません。まずは契約書、取引先指定書式、社内規程を確認してください。そのうえで、検収対象、判定根拠、検収結果、承認情報を関連書類と照合できる形で残します。
検収印や社印がなければ検収書として使えませんか?+
押印、署名、電子承認の要否は、契約、取引先指定、社内の権限規程で確認します。押印の有無だけでは、対象、判定、承認者、承認日時を追跡できる記録になるとは限りません。
検収書を電子で作成・保存する場合、何を確認すべきですか?+
帳票名だけで決めず、取引情報の授受方法、保存対象、承認記録、保管場所、契約書・納品書・請求書などとの紐付けを経理・文書管理担当と確認します。電子取引に関する制度情報は国税庁の案内も参照してください。
検収書を発行した後に不具合が見つかった場合はどうしますか?+
一律の対応や法的効果を決めず、契約条項、通知期限、検収時の記録、保守・再検収に関する定めを確認します。主要な未達や費用負担、契約解釈に争点がある場合は、法務などの関係部署や専門家へ相談します。
受入テストや検収前の確認体制を整えたい場合
受入基準の整理、テスト設計、第三者による確認が必要な場合は、案件の契約条件、対象範囲、残課題の扱いをそろえたうえで、支援内容を比較できます。
PartnerBase Mag 編集部
デジタル発注の比較・発注準備を専門に扱う編集チーム。
デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。
支援会社を比較する
得意領域、対応サービス、地域、実績を見ながら候補会社を絞り込めます。
