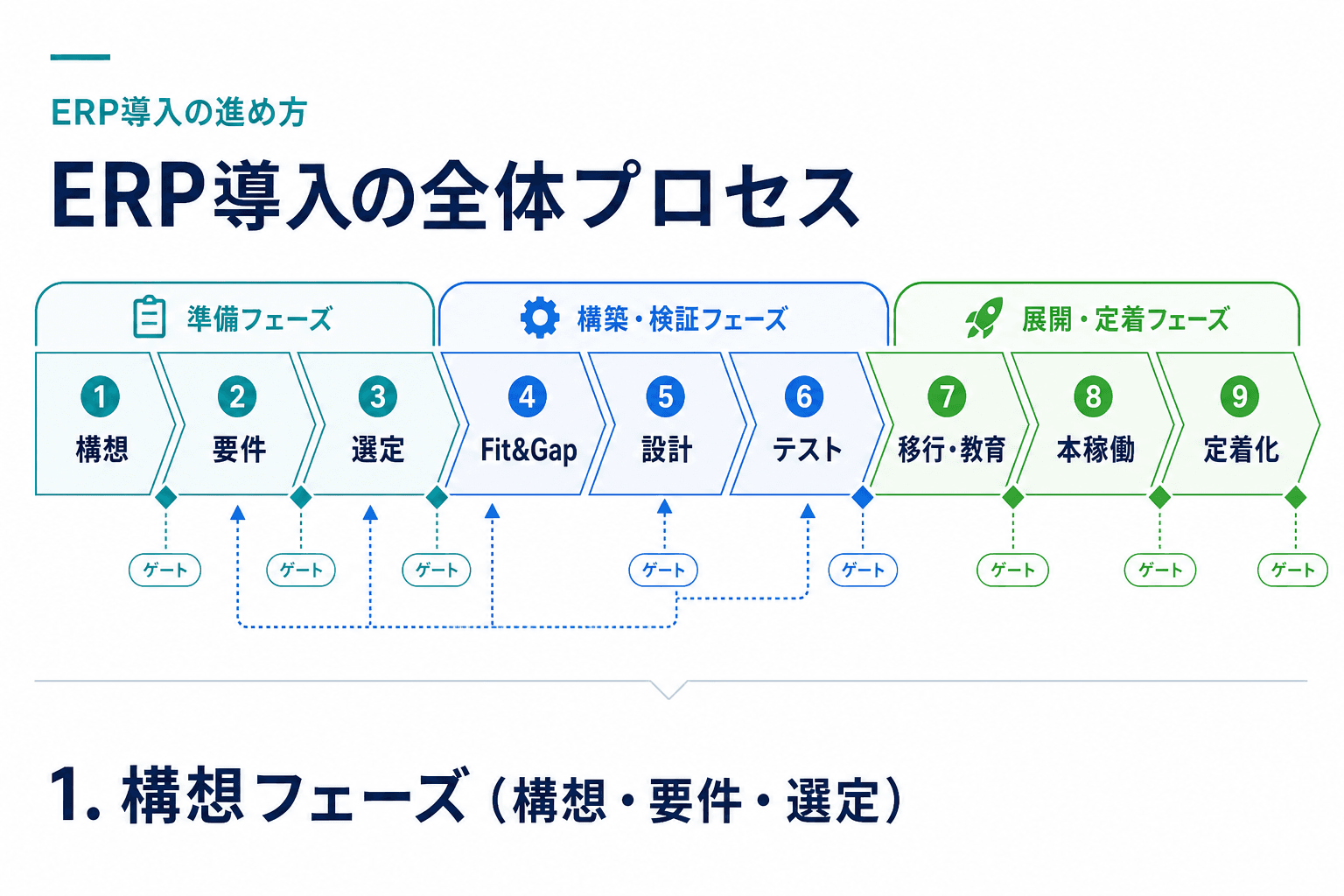

ERP導入は、製品を選んでから詳細を詰める進め方では、要件・見積もり・受入れ条件が後工程で揺れやすくなります。まず導入目的と初回対象を定め、優先要件を整理したうえで、候補選定、Fit&Gap(フィットアンドギャップ)、設計・移行・本稼働へ進むことが基本です。
この記事では、ERP導入を9工程のゲートとして整理し、各段階で必要な成果物と責任者を解説します。自社の現在地と、次工程へ進むために決めるべきことを特定できます。
ポイント
工程は単なる日程表ではなく、次工程へ進んでもよいかを確認するためのゲートとして管理します。

ERP導入は9工程を順に進めつつ、ゲートで次工程への移行可否を確認します。Fit&Gapやテストの結果に応じて、要件・選定・設計を見直す場合があります。
01SectionERP導入を始める前に整理したい項目
導入の出発点は、候補製品の機能比較ではなく「何を変えるのか」と「初回稼働でどこまでを対象にするのか」の合意です。対象外や将来対応を先に置くことで、初期導入の範囲が不必要に広がることを防ぎやすくなります。
初回対象を限定する場合も、将来の展開を妨げないよう、共通マスタ、権限、周辺システムとの連携方針は残しておきます。希望稼働時期がある場合も、テスト、教育、切替リハーサルに必要な時間を確保できるかを確認します。
導入前に確認する5項目
- ✓
導入目的と解決したい業務・経営課題を説明できる
期待する効果と、導入しない場合の影響を対応付ける。
- ✓
初回対象と対象外を、法人・拠点・部門・業務の単位で分けている
対象外は後続フェーズで扱うのか、現行運用を継続するのかも決める。
- ✓
希望稼働時期と、制度・契約・事業上の制約を整理している
切替や教育に使える期間を確認する。
- ✓
必須要件、データ品質、周辺連携の状況を把握している
未整理の項目には所有者と確認期限を置く。
- ✓
社内責任者と予算前提を置いている
初期導入だけでなく、継続費用と社内作業を含む範囲を明確にする。
未記入の項目があっても、直ちに検討を止める必要はありません。ただし、候補選定や見積比較の前には、誰がいつ決めるかを明確にしておく必要があります。

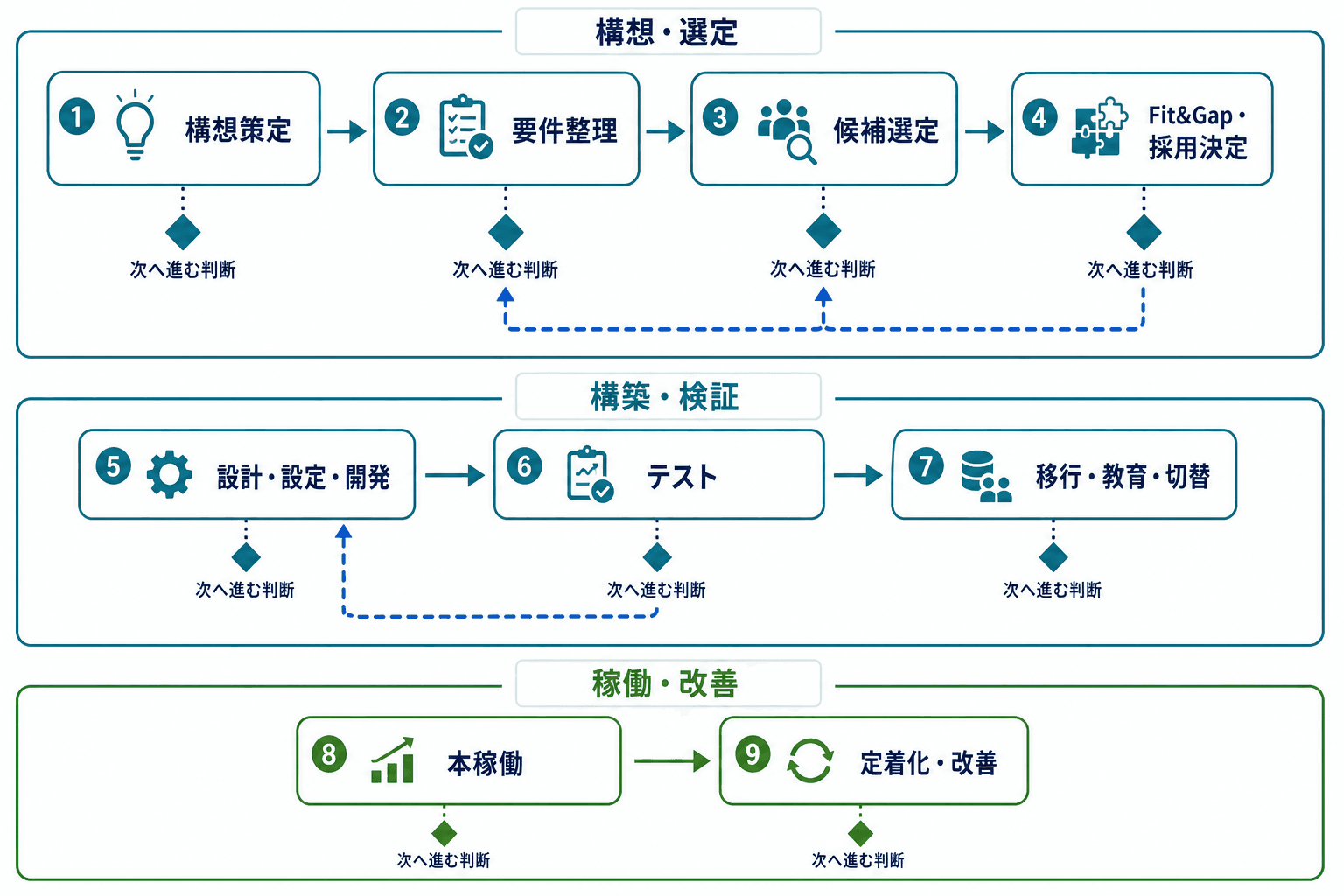

02SectionERP導入の全体像:9工程と工程ゲート

工程ゲートでは、成果物がそろったかだけでなく、次工程へ進める条件を満たすかを確認します。重要な差異や受入れ上の課題があれば、前工程へ戻して判断を更新します。
ERP導入は、構想策定から稼働後の改善までを連続した工程として扱います。段階的な導入方法論や標準プロセスへの適合は、SAP Activate Methodologyでも代表的な導入論点として扱われています。
| 工程 | 目的 | 主な成果物 | 主担当 | ゲート |
|---|---|---|---|---|
| 1. 構想策定 | 導入目的と初回範囲を定める | 導入方針、対象範囲、体制案 | 経営スポンサー、PJ責任者、業務責任者 | 目的、初回対象、意思決定者、予算検討の前提を承認 |
| 2. 要件整理 | 選定・見積もりに使える優先要件を作る | 要件一覧、対象・対象外一覧、業務シナリオ | 業務責任者、キーユーザー、情報システム部門 | Must要件、要件所有者、優先順位を承認 |
| 3. 候補選定 | 検証対象となる候補を絞る | 評価基準、候補一覧、検証シナリオ | PJ責任者、業務責任者、情報システム部門 | 候補と確認計画を承認 |
| 4. Fit&Gap・採用決定 | 差異対応と見積前提を確定する | Fit&Gap記録、対応方針、採用決裁資料 | 業務責任者、情報システム部門、PJ責任者 | Must差異の対応、支援範囲、費用・期限前提を承認 |
| 5. 設計・設定・開発 | 業務・設定・連携・運用を具体化する | 設計書、設定一覧、連携・権限仕様 | 外部支援、情報システム部門、業務責任者 | 業務・統制・運用の設計レビューを完了 |
| 6. テスト | 業務・データ・権限・連携の受入可能性を確認する | テスト結果、受入記録、課題台帳 | 業務責任者、キーユーザー、情報システム部門 | 重要業務の受入れと残課題の扱いを承認 |
| 7. 移行・教育・カットオーバー | データ、利用準備、切替手順をそろえる | 移行照合結果、教育資料、切替計画 | データ所有者、業務責任者、情報システム部門 | 移行照合、教育、窓口、切替リハーサルを承認 |
| 8. 本稼働・ハイパーケア | 安全に切り替え、初期課題を安定化する | 本稼働判定記録、切替実績、課題台帳 | PJ責任者、業務・情報システム責任者 | Go、条件付きGo、延期を決裁 |
| 9. 定着化・改善 | 通常運用へ移管し、効果と改善を管理する | 引継ぎ記録、効果測定のKPI(導入効果を測る指標)台帳、改善一覧 | 運用責任者、業務責任者、情報システム部門 | 通常運用への移管とKPIレビューを承認 |
ゲートは工程の終了日ではなく、次工程に進める状態かを確認する場です。Fit&Gapで重大な差異が見つかれば候補選定や要件整理へ、テストで業務上の問題が見つかれば設計・設定・教育へ戻ることがあります。戻る場合は、変更理由、影響範囲、決裁者、反映時期を記録して管理します。
限定導入でも、要件の優先順位、移行照合、業務受入れ、本稼働可否の責任者は省略できません。部門横断の導入では共通マスタや締め処理、複数法人・拠点への展開では展開順とローカル要件の承認方法を追加で管理します。導入全体の進め方は、基幹システム導入で成果を出す進め方も参考になります。
03Section要件整理:選定・見積もりに使える基準を作る
一般に要件定義と呼ばれる工程を、本記事では選定前の活動として「要件整理」と呼びます。要件整理の目的は、現場の要望を集めることではなく、候補比較、Fit&Gap、見積もり、設計で使える判断基準にすることです。対象法人・拠点・部門・業務だけでなく、対象外、データ期間、周辺システム、帳票、制度対応の範囲も明確にします。
要件ID、優先度、判断根拠、所有者、承認者を残すと、後から「誰が、なぜ必要と判断したか」を確認できます。IPA「ユーザのための要件定義ガイド 第2版」は、要件定義の成果物の関連や検証の考え方を整理する際の参照先になります。
要件を分類し、優先順位と対象範囲を確定する
機能だけで判断すると、性能、可用性、セキュリティ、運用などの条件が後から課題になりやすくなります。IPAの非機能要求グレードも参照しながら、次の分類で整理します。
要件整理で優先順位を付ける主な分類
業務・機能要件
通常処理、締め処理、承認、例外処理、参照、帳票など、業務で必要な処理を整理する。
非機能要件
性能、可用性、セキュリティ、監査証跡、バックアップ、利用時間帯などを整理する。
データ・連携要件
移行対象、保存期間、マスタ所有者、接続先、連携頻度、障害時の代替運用を確認する。
権限・統制・帳票要件
職務分掌、承認権限、監査証跡、権限付与・棚卸し、必要な帳票を整理する。
移行・教育要件
照合対象、リハーサル、利用者区分、教育内容、問い合わせ先を整理する。
優先度はMust、Should、Could、Outなどで区分できます。Mustには、法令・統制、事業継続、顧客・取引先との契約、初回稼働日に代替運用が成立しない条件を中心に置きます。画面や項目の詳細を早期に固定しすぎず、まずは業務目的、対象範囲、必須条件、判断ルールを固め、詳細はFit&Gapと設計で具体化します。
04Section候補選定からFit&Gap・採用決裁まで

Fit&Gapでは、差異を確認するだけでなく、標準利用・設定・業務変更・追加開発や連携・対象外を比較し、見積もり前提と支援範囲をそろえて採用判断につなげます。
候補選定では、製品の機能一覧だけで採否を決めません。優先要件を基準に候補を絞り、重要な業務シナリオで標準機能・標準プロセスへの適合を確認してから、差異対応と支援範囲を含めて採用を決裁します。

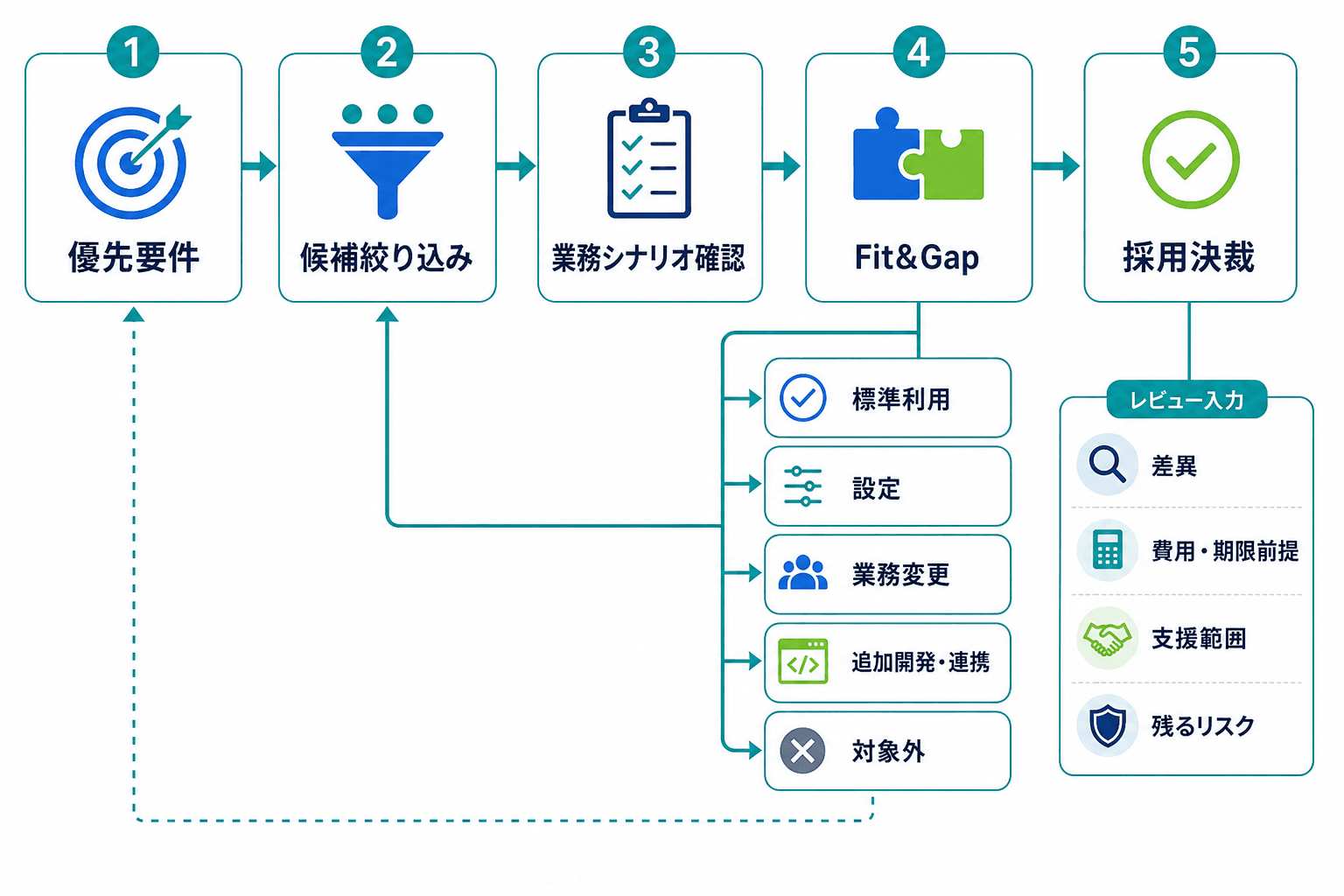

選定とFit&Gapの順序を固定する
候補選定から採用決裁までの5段階
- Step01
優先要件の確定
Must要件、対象・対象外、評価基準、業務シナリオを承認する。
- Step02
候補の絞り込みと業務シナリオによる確認
Must要件、導入方式、支援条件で候補を絞り、締め処理、承認、例外処理、連携を含む重要業務で確認する。
- Step03
Fit&Gap
要件と標準機能・標準プロセスとの差異、対応案、責任者、決定期限を記録する。
- Step04
見積もり前提の統一
移行、テスト、教育、切替、稼働後支援、成果物、除外事項を同じ粒度でそろえる。
- Step05
採用決裁
重大な差異、対応方針、費用・期限、支援範囲、残るリスクを確認して決裁する。
Fit不足が重大であれば候補選定へ戻り、優先要件そのものを見直す場合は要件整理へ戻ります。RFPやPoCは、連携難度や業務上の不確実性に応じて判断し、すべての案件に必須とは限りません。
Fit&GapとFit to Standardを区別する
Fit&GapとFit to Standard
Fit&Gapは、自社要件と候補ERPの標準機能・標準プロセスを照らし、差異と対応方針を整理する活動です。Fit to Standardは、個社固有の業務をそのまま再現するのではなく、可能な範囲で標準プロセス・標準機能への適合を優先する考え方です。
Fit to Standardは特定製品だけに限らない検討姿勢として参考になります。SAP Help PortalのFit-to-Standard解説でも、標準プロセスへの適合確認と、標準にない要件の識別が扱われています。
差異の対応方針を比較して決裁する
ギャップごとに、業務影響、統制、顧客・取引先への影響、費用、期限、保守・更新への影響を確認します。標準利用、設定、業務変更、追加開発・連携、対象外の順に比較すると、個別対応を必要な領域へ絞りやすくなります。
追加開発を先に決めない
現行業務の再現を優先すると、追加開発だけでなく、将来の保守、更新、テストの対象も広がる可能性があります。標準利用、設定、業務変更、追加開発・連携、対象外を比較し、法令・統制・契約・業務停止に関わる例外は定めた決裁経路で判断します。
05Section設計から本稼働判定まで:テスト・移行・教育・切替
設計では、採用時に決めた対応方針を、業務ルール、設定、連携、権限、帳票、データ変換、運用手順へ具体化します。設計レビューには、業務責任者だけでなく、情報システム部門や統制担当も関与し、受入テストで確認するシナリオとつなげます。
テスト、移行、教育、切替は別々の作業ではありません。テストで確認した業務シナリオは移行後の照合や教育内容に反映し、カットオーバーでは旧システムから新ERPへ切り替える作業順、担当・代替担当、確認・承認、連絡、戻し方針または代替運用を確認します。公式の本稼働準備ガイドでも、受入・性能テスト、データ移行、教育、運用支援準備が代表的な確認論点として扱われています。Microsoft Learnの本稼働準備ガイドおよびカットオーバーガイドを参照すると、切替計画やリハーサルの検討観点を確認できます。

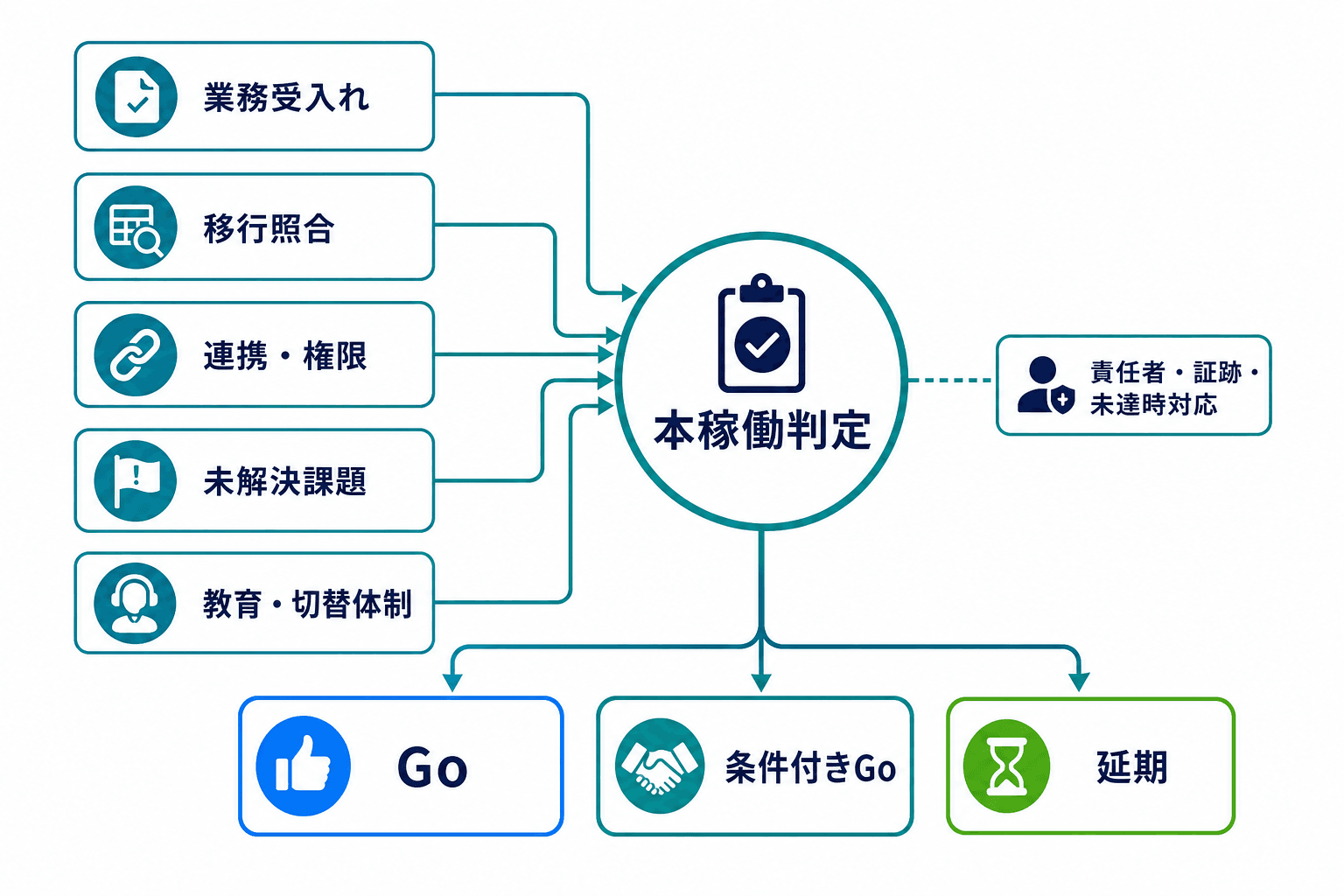

本稼働可否は完了条件で判断する

本稼働の可否は予定日だけでなく、業務・データ・統制・切替準備の完了条件と、未達時の対応を基に判断します。
本稼働は予定日だけで決めず、責任者、確認証跡、未達時の対応を基にGo、条件付きGo、延期を判断します。
本稼働判定で確認する項目
- ✓
重要業務シナリオと主要な例外処理を、業務責任者が受入れ可能と確認している
受入テスト結果と承認記録を残す。
- ✓
未解決課題に、業務影響、回避策、所有者、期限、再確認日がある
業務停止、統制、締め処理、顧客影響に関わる課題は切替方針を再決裁する。
- ✓
移行データを、対象に応じた件数・金額・関連性などで照合している
差異は理由と処置を記録し、データ所有者が確認する。
- ✓
連携、権限、職務分掌、監査証跡、障害時の代替運用を確認している
連携テスト結果、権限一覧、対応手順を証跡とする。
- ✓
教育、問い合わせ窓口、切替手順、当日体制を準備している
利用者別の手順、連絡網、支援当番、リハーサル記録を確認する。
各項目の完了基準は、対象業務や業務停止の許容度によって変わります。一律の不具合件数や移行差異率で判断せず、開始時点で判定責任者と未達時の対応を合意しておくことが重要です。
06Section本稼働後:ハイパーケアから定着化・改善へ
ハイパーケアとは、本稼働直後に問い合わせ、不具合、例外処理、データ・連携の問題へ重点対応し、業務を安定させる期間です。これは通常運用や導入効果の確認とは別に管理します。
終了予定日だけで重点支援を終えず、重要業務の安定、重大課題の管理、問い合わせ窓口と手順の移管を確認します。その後は、マスタ、権限、業務ルール、改善要求の所有者と承認経路を通常運用側へ移します。
ハイパーケアから定着化へ移す手順
- Step01
初期課題を重点管理する
問い合わせ、不具合、例外処理を集約し、業務影響と対応責任を明確にする。
- Step02
通常運用への移管条件を確認する
重要業務の安定、重大課題の扱い、窓口・手順・知識の引継ぎを確認する。
- Step03
KPIを導入目的と結び付ける
KPIは、目的、基準値の記録条件、測定頻度、所有者、改善行動をセットで定める。
- Step04
改善要求を管理する
効果、緊急度、統制上の必要性、影響範囲、費用、実施時期で優先順位を付ける。
KPIは、月次締めに要する日数、二重入力の発生状況、データ品質など、導入目的に対応するものを選びます。一律の目標値を置くのではなく、対象組織、業務量、繁忙期などの基準値を記録したうえで評価します。Microsoft Learnの移管・引継ぎガイドも、運用組織への知識移管、利用定着、KPI・フィードバックの論点を扱っています。
07Section体制・支援範囲・見積もり前提をそろえる
外部支援を活用しても、導入目的、対象範囲、業務ルール、データの正確性、業務受入れ、本稼働可否の最終判断は社内の責任です。PMOは、進捗、課題、会議、変更管理を支えるプロジェクト事務局機能であり、責任者の意思決定を代替する役割ではありません。
責任分界を契約前に明確にする
社内が最終責任を持つ事項と外部支援へ確認する事項
対象範囲と優先順位
社内は初回対象・対象外と要件の優先順位を決める。外部支援には、前提に基づく実現方法と影響の説明を求める。
業務ルールと例外対応
社内はTo-Be業務、承認、例外時の判断を担う。外部支援には、設定・開発・運用手順への反映範囲を確認する。
データの正確性と移行受入れ
社内のデータ所有者が正確性と照合結果を確認する。外部支援には、抽出・変換・移行・照合・リハーサルの担当分界を確認する。
業務受入れと本稼働可否
社内の業務・情報システム責任者が受入れと切替可否を判断する。外部支援には、テスト、切替、重点支援での対応範囲を確認する。
支援側の成果物・前提・除外事項
成果物、レビュー回数、教育、稼働後支援、変更時の扱いを見積書・契約書で確認する。
見積もりは費目と前提条件を分けて比較する
ERP導入の期間と費用は、対象業務、法人・拠点、連携、移行データ、追加開発、教育、支援範囲、意思決定速度で変わります。総額だけでは比較せず、初期導入費用、利用料・ライセンス等、継続保守・改善費、社内工数を分けて確認します。期間の考え方はERP導入の期間、費用の整理はERP導入の費用と見積もりの考え方で補足できます。
見積比較でそろえる前提
- ✓
対象法人・拠点・部門・業務と、対象外が一致している
- ✓
要件整理、Fit&Gap、設定、追加開発、連携の範囲と成果物が一致している
- ✓
データ整備、移行、照合、リハーサル、テスト、不具合修正の担当分界が一致している
- ✓
教育、カットオーバー、ハイパーケア、通常保守・改善を分けて確認している
- ✓
除外事項、変更要求の単価・承認手順・スケジュール影響が明記されている
見積総額だけで支援範囲を比較しない
対象範囲、移行・テスト・教育・稼働後支援、成果物、除外事項、変更時の扱いが異なる場合、総額だけでは比較できません。初期導入費用、利用料・ライセンス等、継続保守・改善費、社内工数を混同しないことが重要です。
社内でどこまで担い、どの作業を外部支援へ委ねるかは、ERP導入は内製と外部支援のどちらで進めるべきかも踏まえて決めるとよいでしょう。
次に社内で進める3つの行動
- Step01
現在工程を特定する
9工程表で現在地を確認し、次工程のゲートに必要な成果物と承認者を決める。
- Step02
未決事項と責任者を記録する
対象範囲、Must要件、データ、連携、残課題について、所有者と決定期限を置く。
- Step03
比較前提を統一する
候補・支援会社の比較では、業務シナリオ、移行、教育、稼働後支援、変更時の扱いを同じ条件で確認する。
ERP導入の工程でよくある質問
ERP導入では、製品選定とFit&Gapのどちらを先に行いますか?+
優先要件を確定し、候補を一次選定した後、重要業務シナリオで確認しながらFit&Gapを行います。Fit&Gapの結果で候補選定や要件整理へ戻る場合もあります。
Fit to Standardを優先しても、追加開発が必要になることはありますか?+
あります。ただし、追加開発・連携は標準利用、設定、業務変更、対象外と比較したうえで、業務・統制・保守・更新への影響を確認して判断します。
本稼働の可否は誰が決めるべきですか?+
業務受入れ、データ、連携、権限、切替体制を確認したうえで、あらかじめ定めた社内の責任者・決裁者が判断します。外部支援は根拠提示と切替支援を担えますが、最終判断を代替するものではありません。
ERP導入の費用と期間は、何をそろえて比較すべきですか?+
対象業務・法人・拠点、追加開発・連携、移行・照合、テスト、教育、切替、稼働後支援、成果物、除外事項、変更時の扱いをそろえます。初期導入費用、利用料・ライセンス等、継続保守・改善費、社内工数は分けて確認します。
ERP導入支援会社を比較する
要件整理、Fit&Gap、移行、テスト、稼働後支援のどこに外部支援が必要かを整理したうえで、対応範囲や体制を比較できます。
