基幹システム・ERPでよくある失敗と回避策|比較前に整理すべきポイント

基幹システム・ERP導入で起こりやすい失敗を、目的設定・要件整理・体制・移行・連携・定着の観点から整理。比較前に社内で何を整えるべきか判断しやすく解説します。

執筆 PartnerBase Mag 編集部約10分

基幹システムやERPの導入・刷新は、製品選定そのものより前に、目的の曖昧さ、要件の膨張、体制不足でつまずくことが少なくありません。特に比較を急いでしまうと、あとで移行・連携・教育・運用の抜け漏れが表面化し、想定以上の手戻りにつながります。

この記事では、基幹システム・ERP導入で失敗しやすい論点を工程順で整理しながら、①自社がどこで失敗しやすいか、②いま比較や相談に進んでよいか、③その前に社内で何を整理すべきか、の3点が分かるようにまとめます。読み終える頃には、比較開始、条件付きで相談、先に社内整理のどれを選ぶべきか判断しやすくなります。

失敗例を集めて不安を増やすための記事ではありません。自社が先に潰すべき論点を見つけ、進め方を立て直すための判断材料として読める構成にしています。

失敗例を集めて不安を増やすための記事ではありません。自社が先に潰すべき論点を見つけ、進め方を立て直すための判断材料として読める構成にしています。

基幹システムとERPの関係、導入工程、失敗しやすい論点を一枚で整理した全体図
基幹システムとERPの関係、導入工程、失敗しやすい論点を一枚で整理した全体図

基幹システムとERPの関係を押さえたうえで、導入工程のどこで失敗が起きやすいかを俯瞰する図です。

01Section基幹システムとERPの違いを、最初にどう押さえるか

まず前提をそろえます。ここが曖昧なままだと、どの失敗が自社に近いか判断しにくくなります。

基幹システムとERPの関係を最小限で整理する

最初に押さえたい用語と対象範囲

基幹システム

会計、販売、購買、人事、生産など、会社の中枢業務を支える仕組み全体を指す。

ERP

それらの基幹業務を部門横断で統合管理する代表的な選択肢。実務では統合基盤として検討されることが多い。

この記事でまとめて扱う理由

失敗要因は製品名の違いより、目的設定、要件整理、体制、移行、教育、運用準備にまたがって起こりやすいため。

企画・構想、要件定義、比較・選定、設計・開発、移行・テスト、稼働・定着の順で見ると、どこでつまずいたかを整理しやすい。

実務では、基幹システムとERPを厳密に言い分けることより、基幹業務全体の導入・刷新をどう失敗なく進めるかが重要です。工程の全体像は、Microsoft Learnの導入工程整理でも段階的に示されており、まずは何の工程を議論しているのかをそろえることが出発点になります。

導入工程の全体像を先に見る

失敗は一場面だけで起きるとは限りません。企画・構想で曖昧だったことが要件定義で膨らみ、比較・選定で見誤り、移行や定着で表面化することがあります。工程を分けて考えるのは、責任追及のためではなく、どこで手を打てば後戻りを減らせるか見極めるためです。

製品・導入パートナー・顧客側の役割差を押さえる

導入判断で混同しやすいのが、製品の良し悪しと導入支援体制、さらに自社で持つべき責任です。製品は標準機能や更新方針の土台を提供し、導入パートナーは要件整理、設定、移行、教育、切替を支援します。一方で、対象業務の定義、データ整備、受入確認、本番移行の条件判断は顧客側に残ります。ここを曖昧にしたまま選定だけ進めると、製品選びの失敗というより責任分担の失敗になりやすくなります。

02Section基幹システム・ERP導入で失敗が起きやすい工程と、先に潰すべき論点

導入工程ごとに失敗類型と初期兆候を並べたタイムライン図
導入工程ごとに失敗類型と初期兆候を並べたタイムライン図

失敗は単独ではなく、上流の曖昧さが後工程で大きな問題として表面化しやすいことを工程順で示した図です。

失敗を列挙するだけでは判断に使えません。下表は、実務で確認したい論点を比較前に優先順位を付けやすい形で整理した目安です。

工程失敗類型初期兆候主な影響優先して確認すべきこと
企画・構想目的が曖昧部門ごとに期待効果が違う、成功指標を説明できない比較軸がぶれる、後工程で要件が増える導入理由、対象業務、成功指標を一枚でそろえる
要件定義要件膨張打ち合わせのたびに例外要件が増える個別対応が増える、テストが重くなる、納期が延びやすい必須、希望、将来を分け、標準化候補を先に決める
比較・選定比較軸の誤りデモは良いが運用像、移行、教育が見えないミスマッチ、見積もり差の読み違い製品、導入パートナー、顧客側責任を分けて比較する
設計・開発体制不備宿題が滞留する、承認者が曖昧、変更要求が増える再設計、費用増、品質低下責任者、業務代表、システム窓口、変更承認者を固定する
移行・テスト移行・連携の軽視試験移行でエラーが多い、連携一覧が増え続ける切替延期、本番混乱、追加作業マスタ、残高、未処理伝票と手作業連携を先に棚卸しする
稼働・定着定着不足、準備不足のままの進行判断旧Excel運用が残る、問い合わせ先が曖昧利用率低下、効果不明、逆戻り教育、問い合わせ窓口、確認KPI、Go条件を先に置く

特に起点になりやすいのは、上流の3論点

最初に警戒したいのは、目的の曖昧さ、要件膨張、体制不備です。後工程で修正しにくく、移行や定着の問題を増幅しやすいためです。要件定義を上流工程として捉え、業務要求とシステム化要求を整理する重要性は、IPAの要件定義の解説でも示されています。

起きやすい条件は次のとおりです。

  • 部門ごとに導入目的が違い、合意した成功指標がない
  • 属人業務や例外処理が多く、現行踏襲が前提になっている
  • 承認者が多いのに、最終的に誰が決めるかが曖昧

後工程で大きく見える失敗でも、起点は上流の整理不足であることが少なくありません。比較を始める前に、目的、要件、体制の3つを先に点検するほうが失敗コストを抑えやすくなります。

後工程で大きく見える失敗でも、起点は上流の整理不足であることが少なくありません。比較を始める前に、目的、要件、体制の3つを先に点検するほうが失敗コストを抑えやすくなります。

初期兆候が見えたときの初動

兆候が出たら、次を先に確認すると立て直しやすくなります。

  • 目的の不一致が見えたら、導入理由、対象業務、成功指標を一枚にまとめ直す
  • 要望追加が続くなら、要件を必須、希望、将来に分けて凍結ラインを決める
  • 決定が遅れるなら、責任者、承認者、期限を会議体で固定する
  • 連携先が増え続けるなら、APIだけでなくExcel、CSV、メール受け渡しまで棚卸しする
  • 旧運用が残りそうなら、教育設計と問い合わせ窓口を先に作る

03Section比較や相談の前に、社内で整理しておきたいこと

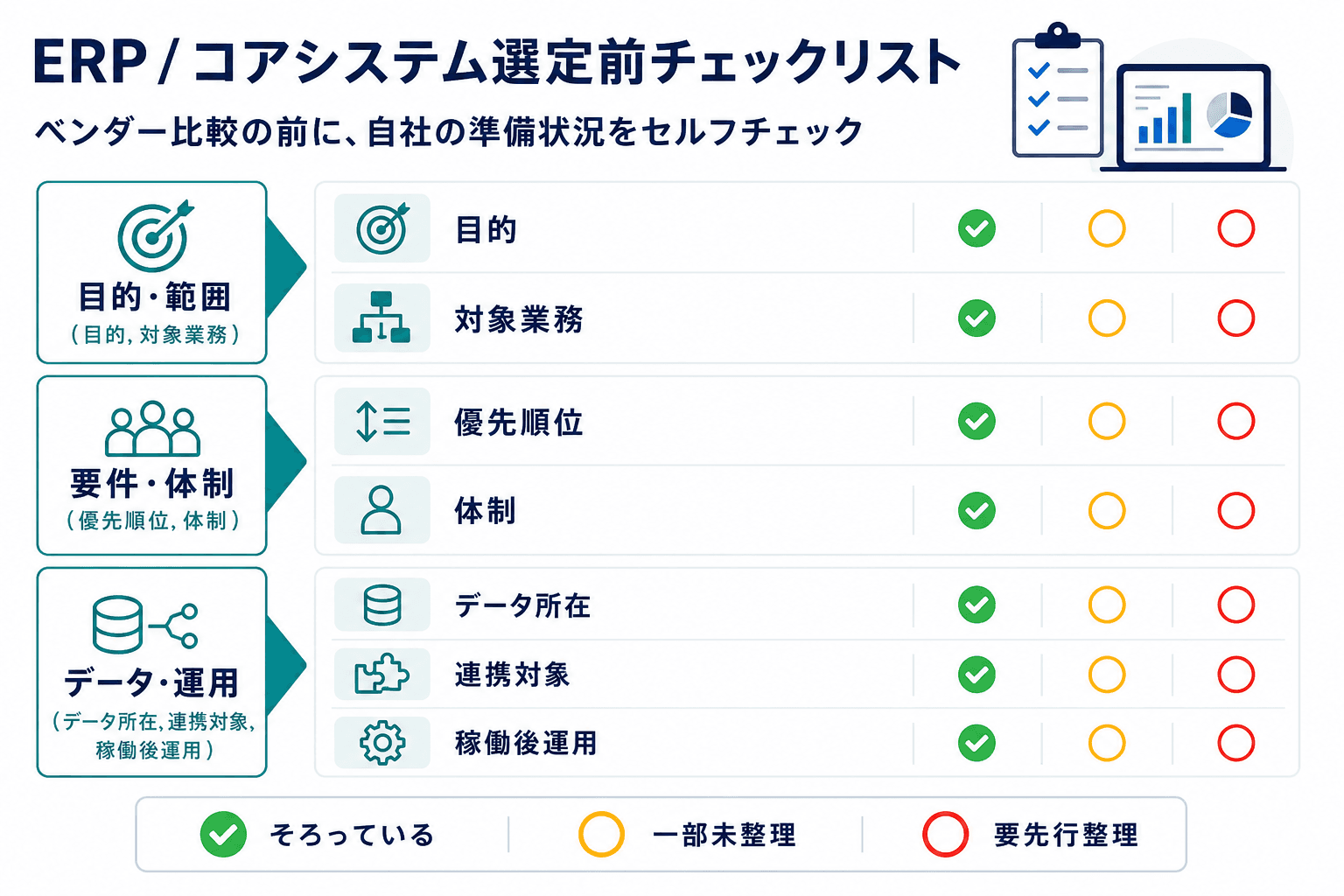

相談前に整理したい7項目を3つのまとまりで示したチェック図
相談前に整理したい7項目を3つのまとまりで示したチェック図

比較や相談に入る前に、最低限そろえておきたい整理項目を俯瞰できるチェック図です。

相談前に完璧な要件書を作る必要はありません。ただし、重要項目に空欄が残ったまま比較を始めると、提案内容や見積もり条件がそろいにくくなります。

相談前に最低限そろえたい7つの整理項目

IPAの要件定義の考え方と、標準化を先に考えるSAP Activateの考え方を踏まえると、相談前の整理は次の7区分で考えるとぶれにくくなります。

相談開始前のチェックリスト

  • ✓

    目的を説明できる

    導入理由と成功指標を一文で言える状態が目安。

  • ✓

    業務範囲を説明できる

    今回の対象業務と対象外業務、主な例外処理が分かる状態が目安。

  • ✓

    要件を優先順位で分けている

    必須、希望、将来対応が分かれているかを確認する。

  • ✓

    体制の核が決まっている

    責任者、業務代表、システム窓口、決裁者の置き方を決める。

  • ✓

    データの所在と課題が見えている

    主要マスタの所在、品質課題、移行対象の大枠があるかを見る。

  • ✓

    連携対象を棚卸ししている

    システム連携だけでなく、Excel、CSV、メール受け渡しも含める。

  • ✓

    稼働後の運用イメージがある

    教育対象、問い合わせ窓口、確認したいKPIの案があると進めやすい。

このチェックは公式の採点表ではなく、比較開始前の実務目安です。多く埋まっていれば比較に進みやすく、一部不足があるなら要件整理支援を前提に相談しやすくなります。目的、体制、データ、連携に大きな空欄が残るなら、先に社内整理を優先したほうが提案の精度は上がりやすくなります。

標準化と個別対応をどう切り分けるか

基幹システムやERPは、現行業務をそのまま再現するほど成功しやすくなるわけではありません。むしろ、まず標準機能で吸収できるかを考える fit-to-standard の姿勢が、要件膨張を抑える出発点です。これはSAP Activateでも重視されている考え方です。

個別対応を残すかどうかは、少なくとも次の観点で判断すると整理しやすくなります。

  • 法令や監査要件として外せないか
  • 自社の競争優位に直結しているか
  • 日次で高頻度に発生し、手作業代替が難しいか
  • 一時的な代替運用で吸収できるか
  • 保守負荷や将来更新への影響に見合うか

このどれにも強く当てはまらないなら、まず標準化候補として扱うほうが、導入後の保守や更新まで含めて安定しやすくなります。

まだ空欄でも相談できることと、先に埋めたいこと

相談初期では、詳細なスケジュールや細かな将来要件まで決め切れていなくても進められることがあります。一方で、先に埋めたいのは次の論点です。

  • 何の課題を解決したいのかという目的
  • どの業務を今回の対象にするのかという範囲
  • 誰が判断し、誰がレビューするのかという体制
  • どのデータと連携が難所になりそうかという大枠

予算枠、希望時期、承認者、内部統制要件も早めに持っておくほど比較はしやすくなります。ただし、金額や時期の細部より先に、目的、体制、データ、連携の骨格をそろえるほうが相談の質は上がります。

04Section標準化・個別対応と、比較・選定で失敗しない見方

製品・導入パートナー・顧客側責任を分けて比較するマトリクス図
製品・導入パートナー・顧客側責任を分けて比較するマトリクス図

比較・選定では、製品評価と導入支援、そして自社で担う責任を分けて見ることが重要です。

比較で失敗しやすいのは、見るべき対象を一つにまとめてしまうことです。製品と導入パートナー、さらに顧客側で持つ責任は分けて確認したほうが、後からの認識ずれを防ぎやすくなります。

見積もりの金額差だけで決めないことが重要です。対象範囲、移行・連携、教育、保守、顧客側作業、除外範囲がそろっていない見積もりは、安いか高いかより前に、前提条件が違う可能性を確認する必要があります。

見積もりの金額差だけで決めないことが重要です。対象範囲、移行・連携、教育、保守、顧客側作業、除外範囲がそろっていない見積もりは、安いか高いかより前に、前提条件が違う可能性を確認する必要があります。

比較対象主な確認ポイント見落としやすい失敗
製品標準機能適合、権限・内部統制、連携方法、移行受け入れ、更新方針デモの印象や機能一覧だけで運用適合まで判断する
導入パートナー要件整理の進め方、移行・連携の分担、教育、切替、初期安定化、保守窓口製品力と導入力を混同する
顧客側責任対象業務の定義、データ品質、UAT、承認、切替、社内周知ベンダーが自動で埋めてくれる前提で進める

標準化を先に考えるべき理由

個別対応を前提に比較を始めると、どの製品でも見かけ上は対応できるように見え、標準機能で吸収できる範囲が見えにくくなります。比較が価格や見た目の使いやすさに偏りやすいため、先に標準化の余地を見たうえで、残すべき個別対応だけを比較軸に乗せる順番が有効です。

見積もり比較でそろえるべき前提

導入時には、顧客側にもスコープ定義、内部調整、データ品質、受入確認、切替判断などの責任が残ります。こうした前提は、Microsoft Learnの導入プロジェクトの考え方でも整理されています。

見積もり比較では、少なくとも次をそろえて読む必要があります。

  • 対象部門、対象業務、対象拠点などの範囲
  • 移行件数、履歴の扱い、連携先数、手作業連携の有無
  • 教育、保守、初期安定化、切替支援の範囲
  • 顧客側が担う作業と、契約外として切り出される作業

同じ製品でも、支援範囲、連携要件、教育の厚み、顧客側作業の置き方で見積もりは変わります。金額差を評価する前に、何が含まれ、何が除外されているかをそろえて確認することが欠かせません。

05Sectionプロジェクト体制と進め方で失敗しないための最低条件

専任体制を組めない企業でも、最低限固定したい役割はあります。ここが曖昧だと、会議を開いても判断が進みにくくなります。

専任でなくても必要な最小体制

最小体制で押さえたい役割

プロジェクト責任者

全体方針、部門調整、未決論点の解消を担う。名目だけにせず、最終的な整理役を明確にする。

業務代表

要件確認、標準化判断、例外処理整理、UATの承認を担う。主要部門の実務を代表できる人が望ましい。

システム窓口

連携、権限、周辺システム、環境、切替の調整を担う。情シスや外部委託先との接点になる役割。

決裁者

予算、優先順位、スコープ変更、Go判断を承認する。月次や節目で判断を止めないために必要。

専任が難しくても、少なくともプロジェクト責任者、業務代表、システム窓口の3点は固定したいところです。これが定まらないと、要件も移行も最終判断が曖昧になりやすくなります。

会議体と変更管理の基本

大切なのは会議の数ではなく、誰が何を決めるかです。進め方の基本は次のように分けると崩れにくくなります。

  • 週次PM会議では、進捗、課題、宿題、期限、依存関係を確認する
  • 月次の意思決定会議では、予算、優先順位、スコープ変更、重要論点を決める
  • 変更要求は、理由、影響、代替案、追加費用、納期影響、承認者をセットで扱う

変更要求の入口が曖昧だと、会議のたびに例外要件が増え、設計がぶれやすくなります。承認者と評価基準が決まっていれば、兼務体制でもコントロールしやすくなります。

段階ゲートを置いて、本番日だけを先行させない

本番日だけを先に置く進め方は危険です。Microsoft Learnのgo-live checklistでも、本番判断は準備状況の確認とセットで考える前提になっています。

段階ゲートの置き方

  1. Step01

    比較開始前

    目的、対象範囲、責任者、主要連携、概算予算が見えている状態を目安にする。ここが曖昧だと、比較条件がそろいにくい。

  2. Step02

    設計着手前

    標準化方針、必須要件、役割分担、移行対象の大枠、テスト方針が置けているかを確認する。例外要件の後出しを防ぐ節目になる。

  3. Step03

    本番切替前

    UAT、SIT、移行検証、cutover手順、支援窓口、Go承認がそろっているかを見る。UATは業務受入確認、SITは連携を含む総合テストの位置づけで考えると分かりやすい。

06Sectionデータ移行・システム連携・定着で見落としやすい落とし穴

比較段階では見えにくいのに、後工程で大きな差になるのが移行、連携、定着です。ここを後回しにすると、製品選定以上の手戻りが起きることがあります。

本番日だけを先に固定しないことが重要です。試験移行、業務確認、問い合わせ体制が不足したまま切り替えると、後戻りコストが大きくなりやすくなります。

本番日だけを先に固定しないことが重要です。試験移行、業務確認、問い合わせ体制が不足したまま切り替えると、後戻りコストが大きくなりやすくなります。

移行で最低限知っておきたい用語と難易度条件

最初に、用語だけ短く押さえておくと見積もりや提案を読み違えにくくなります。

  • マスタ: 取引先、商品、勘定科目などの基礎データ
  • 残高: 売掛、買掛、在庫など、切替時点で持ち越す数値
  • 未処理伝票: 受注残や発注残など、稼働後も継続処理が必要なデータ
  • 試験移行: 本番前に移行手順とデータ品質を確認する事前実施

Microsoft Learnのデータ移行ガイドでも、移行対象、ソースと移行先、役割分担、切替前後の作業を整理する重要性が示されています。難易度を上げやすいのは、コード体系の不統一、複数部門でのマスタ管理、履歴保持要件、旧システムの出力制約といったケースです。

Excel・CSV・メールを含めて連携を棚卸しする

連携というとAPIだけを思い浮かべがちですが、実務ではExcel、CSV、メールなど手作業の受け渡しも難所になりやすいものです。Microsoft Learnの連携設計ガイドでも、先に業務目的と設計の前提を整理する考え方が示されています。

棚卸し対象に入れたいのは、たとえば次のようなものです。

  • Excelへの転記や集計
  • CSVファイルの受け渡し
  • メール添付で回している申請やデータ共有
  • 紙起票や二重入力で補っている業務

あわせて、どのデータを正とするのかも決めておく必要があります。連携先の数だけでなく、誰が更新し、どのタイミングで整合を取るのかが曖昧だと、本番後に例外処理が増えやすくなります。

稼働後2週間・1か月・3か月で定着を確認する

定着は、稼働後に気が向いたら見る項目ではありません。Microsoft Learnの変更管理と引き継ぎの解説でも、教育、引き継ぎ、利用状況の把握を含めて考える前提が示されています。

教育は、管理者、入力者、承認者、参照者のように役割別で設計したほうが機能します。さらに、問い合わせ窓口と初期の課題回収ルートを決め、確認タイミングを分けて追うことが重要です。

  • 稼働後2週間: ログイン状況、重大問い合わせ、重大障害の有無を確認する
  • 1か月: 旧運用の残存、入力エラー、差戻し、問い合わせの集中箇所を見る
  • 3か月: 処理リードタイム、承認遅延、月次締め日数など業務成果まで確認する

このとき、利用指標と業務成果指標は分けて見る必要があります。ログイン率や主要取引件数だけでは、現場が本当に定着したかまでは判断しにくいためです。

07Sectionいま比較や相談に進むべきか、先に整理すべきか

最後に、ここまでの論点を進行判断へつなげます。下表は、比較開始前の整理度を測るための実務目安です。満点を目指すというより、重大な空欄が残っていないかを見るために使います。

判定いまの状態進め方の目安次のアクション
Go目的、対象範囲、責任者、主要連携、移行対象の大枠、概算予算が見えている比較開始に進みやすい比較表をそろえ、提案依頼や見積もり取得へ進む
Conditional Go目的と責任者はあるが、要件、連携、移行の一部が未確定条件付きで進められる要件整理支援を前提に相談し、不足項目の責任者と期限を固定する
Not Yet目的不一致、責任者不在、連携棚卸し未実施、移行対象不明が重なっている比較を急がないほうがよい先に社内整理を行い、比較開始はその後に回す

判断表の使い方

この表は、比較開始前の判断用に整理した実務目安です。項目数の多さよりも、次を重く見てください。

  • 目的不一致が残っていないか
  • 責任者と判断経路が置けているか
  • 主要連携と移行対象の大枠が見えているか
  • Conditional Go の不足項目に、責任者と期限が付いているか

Conditional Go は、不足を誰がいつまでに埋めるか決めたうえで、並行して相談を始める状態として扱うのが安全です。

段階導入が向くケースと、一括導入を検討しやすいケース

段階導入が向きやすいのは、対象部門が多い、周辺システム依存が強い、移行対象が複雑、現場定着に不安がある場合です。逆に、一括導入を検討しやすいのは、対象範囲が比較的狭い、連携依存が少ない、旧運用の並行維持コストが高い、短期で切り替える経営上の理由がある場合です。

どちらが良いかを一般化して決めるのではなく、部門数、連携依存、切替許容時間、教育負荷で判断するほうが実務的です。

次の一手を決める優先順位

比較前に迷ったら、次の順で整理すると進めやすくなります。

  • 目的と成功指標を明文化する
  • 責任者、業務代表、システム窓口を決める
  • 主要連携と移行対象の大枠を棚卸しする

目的、要件、体制、データ、連携の重要項目に空欄が残るなら、比較を急がないほうが結果的に失敗を減らしやすくなります。

目的、要件、体制、データ、連携の重要項目に空欄が残るなら、比較を急がないほうが結果的に失敗を減らしやすくなります。

必要に応じて、次の論点は別途確認しておくと判断がしやすくなります。

本文で深掘りしないが、必要に応じて確認したい論点

導入方式の詳細比較

段階導入と一括導入の細かな設計差は、個別提案時の説明で確認する。

業種固有の法令・帳票要件

共通論点では足りない部分があるため、製品資料と導入パートナーへの個別確認で詰める。

旧システム固有の出力制約

データの抽出可否や履歴の扱いは、現行ベンダー資料や試験移行計画で確認する。

個別ベンダーの料金・契約条件

契約条件、利用規模、支援範囲、連携要件で変わるため、公式案内や個別見積もりで条件をそろえて確認する。

よくある質問

基幹システムとERPは同じものですか。+

厳密には指す範囲が異なることがありますが、実務では基幹業務全体の導入・刷新を検討する文脈で一緒に扱われることが少なくありません。この記事でも、失敗回避の判断に必要な共通論点に絞ってまとめています。

初回導入と刷新のどちらにも当てはまりますか。+

はい。目的の曖昧さ、要件膨張、体制不備、移行・連携の軽視、定着不足といった失敗要因は、初回導入でも刷新でも起こりやすい共通論点です。ただし、旧システムの制約や履歴保持要件の重さは案件ごとに確認が必要です。

ExcelやCSVの受け渡しも連携対象に含めるべきですか。+

含めて考えるほうが安全です。API連携だけでなく、Excel転記、CSV受け渡し、メール添付、紙運用、二重入力も、実務では連携や移行の難所になりやすいためです。

専任体制を組めない場合は、最低限誰を決めればよいですか。+

少なくとも、全体を束ねる責任者、業務判断を行う業務代表、連携や環境を調整するシステム窓口は固定したいところです。加えて、予算や重要判断を止めないための決裁者も明確にしておくと進めやすくなります。

ERP導入の進め方を整理したい場合は、対応会社も比較できます

目的整理、要件定義、移行・連携、体制づくりまで含めてERP導入を相談したい場合は、対応会社の情報を確認できます。比較を急ぐ前に、どの工程から支援が必要かを見極めたい場合にも役立ちます。

Partner HiveERP導入564社掲載
ERP導入の相談先を見る
PartnerBase Mag 編集部

PartnerBase Mag 編集部

デジタル発注の比較・発注準備を専門に扱う編集チーム。

執筆

デジタル発注の比較・発注準備を専門に、依頼範囲、費用、選定基準を実務で使える粒度に整理しています。

支援会社を比較する

得意領域、対応サービス、地域、実績を見ながら候補会社を絞り込めます。

会社を探す

ほかのトピック
